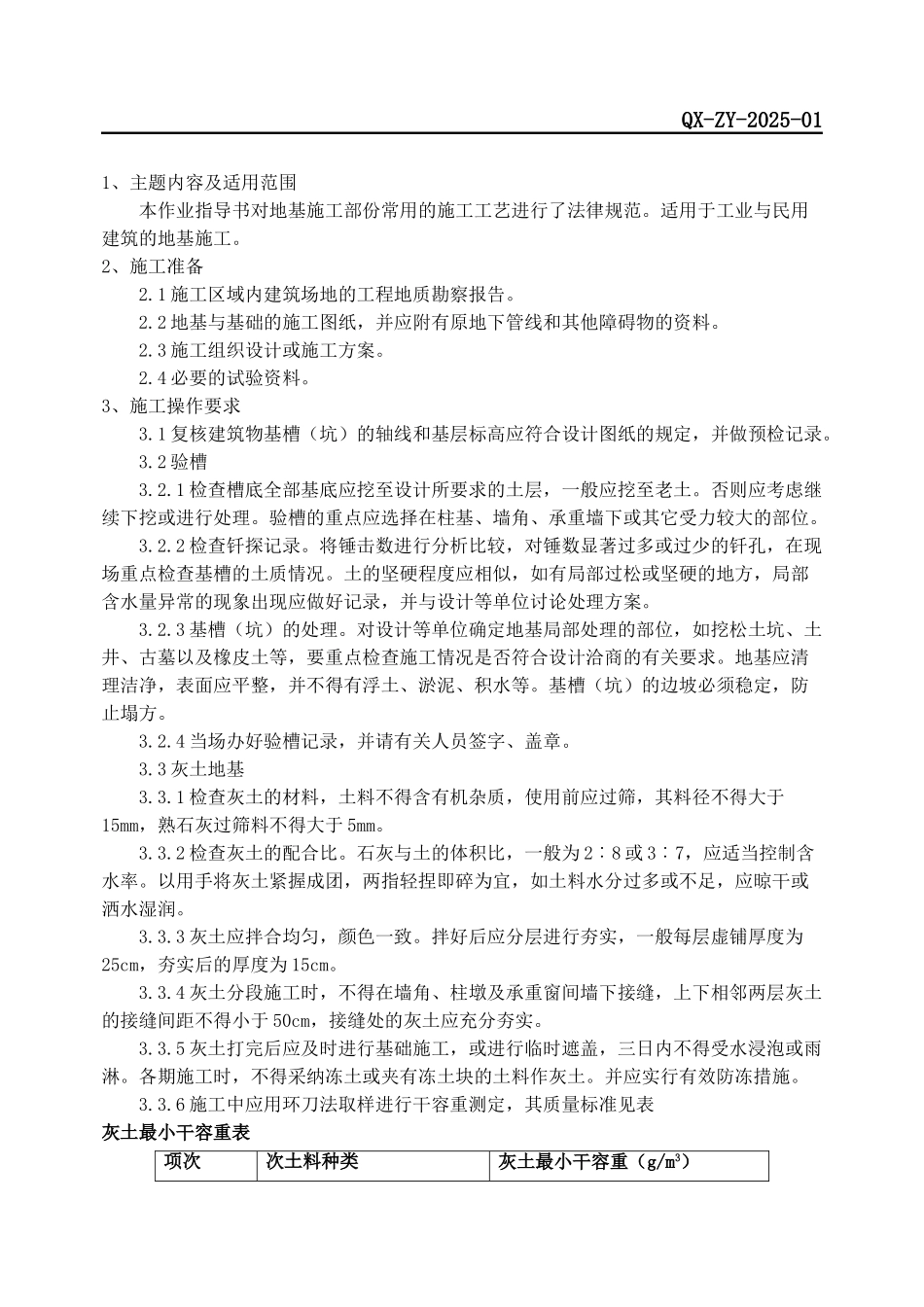

QX-ZY-2025-011、主题内容及适用范围本作业指导书对地基施工部份常用的施工工艺进行了法律规范
适用于工业与民用建筑的地基施工
2、施工准备2
1 施工区域内建筑场地的工程地质勘察报告
2 地基与基础的施工图纸,并应附有原地下管线和其他障碍物的资料
3 施工组织设计或施工方案
4 必要的试验资料
3、施工操作要求3
1 复核建筑物基槽(坑)的轴线和基层标高应符合设计图纸的规定,并做预检记录
1 检查槽底全部基底应挖至设计所要求的土层,一般应挖至老土
否则应考虑继续下挖或进行处理
验槽的重点应选择在柱基、墙角、承重墙下或其它受力较大的部位
2 检查钎探记录
将锤击数进行分析比较,对锤数显著过多或过少的钎孔,在现场重点检查基槽的土质情况
土的坚硬程度应相似,如有局部过松或坚硬的地方,局部含水量异常的现象出现应做好记录,并与设计等单位讨论处理方案
3 基槽(坑)的处理
对设计等单位确定地基局部处理的部位,如挖松土坑、土井、古墓以及橡皮土等,要重点检查施工情况是否符合设计洽商的有关要求
地基应清理洁净,表面应平整,并不得有浮土、淤泥、积水等
基槽(坑)的边坡必须稳定,防止塌方
4 当场办好验槽记录,并请有关人员签字、盖章
3 灰土地基3
1 检查灰土的材料,土料不得含有机杂质,使用前应过筛,其料径不得大于15mm,熟石灰过筛料不得大于 5mm
2 检查灰土的配合比
石灰与土的体积比,一般为 2︰8 或 3︰7,应适当控制含水率
以用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足,应晾干或洒水湿润
3 灰土应拌合均匀,颜色一致
拌好后应分层进行夯实,一般每层虚铺厚度为25cm,夯实后的厚度为 15cm
4 灰土分段施工时,不得在墙角、柱墩及承重窗间墙下接缝,上下相邻两层灰土的接缝
