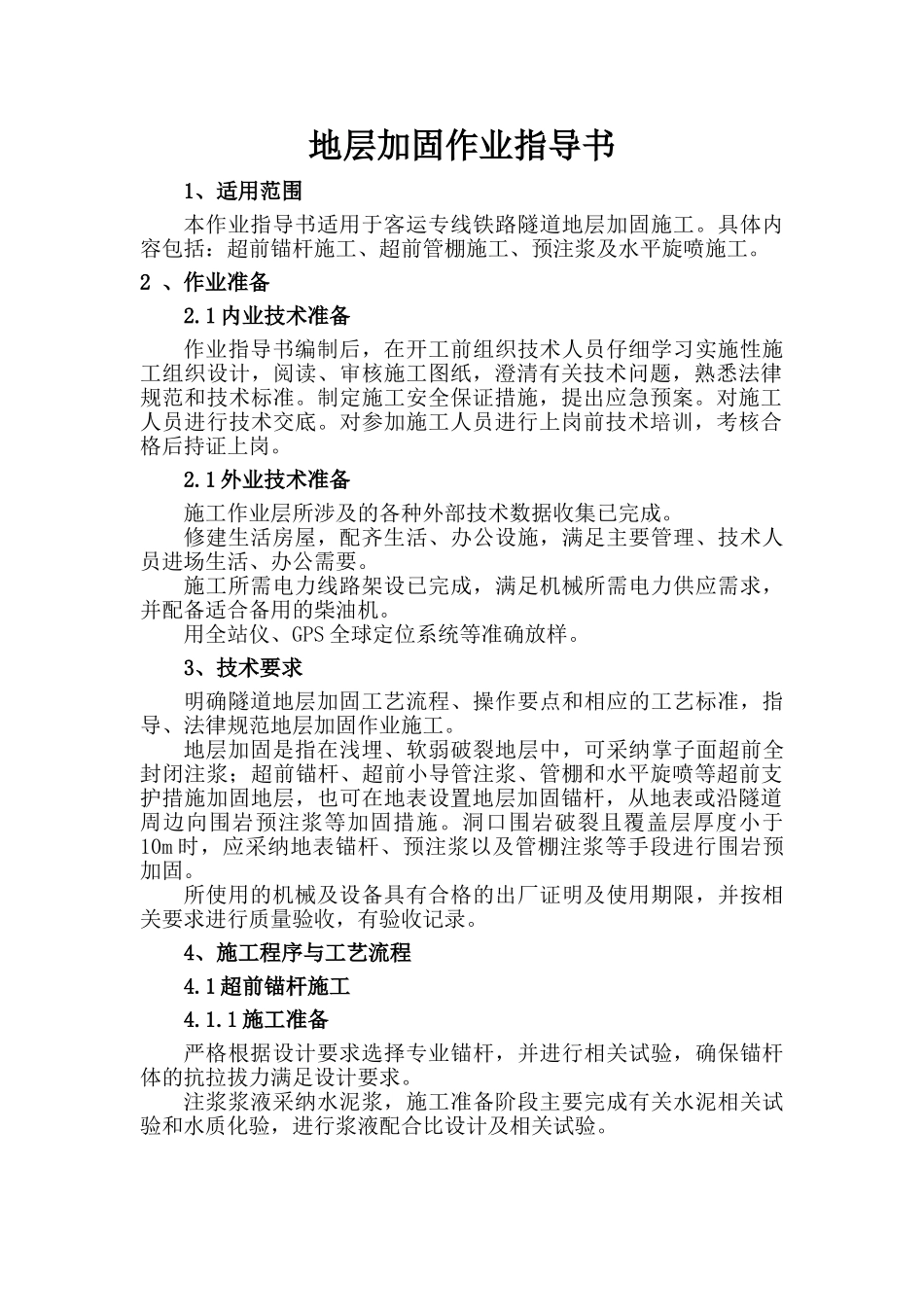

地层加固作业指导书1、适用范围本作业指导书适用于客运专线铁路隧道地层加固施工
具体内容包括:超前锚杆施工、超前管棚施工、预注浆及水平旋喷施工
2 、作业准备2
1 内业技术准备作业指导书编制后,在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底
对参加施工人员进行上岗前技术培训,考核合格后持证上岗
1 外业技术准备施工作业层所涉及的各种外部技术数据收集已完成
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
施工所需电力线路架设已完成,满足机械所需电力供应需求,并配备适合备用的柴油机
用全站仪、GPS 全球定位系统等准确放样
3、技术要求明确隧道地层加固工艺流程、操作要点和相应的工艺标准,指导、法律规范地层加固作业施工
地层加固是指在浅埋、软弱破裂地层中,可采纳掌子面超前全封闭注浆;超前锚杆、超前小导管注浆、管棚和水平旋喷等超前支护措施加固地层,也可在地表设置地层加固锚杆,从地表或沿隧道周边向围岩预注浆等加固措施
洞口围岩破裂且覆盖层厚度小于10m 时,应采纳地表锚杆、预注浆以及管棚注浆等手段进行围岩预加固
所使用的机械及设备具有合格的出厂证明及使用期限,并按相关要求进行质量验收,有验收记录

4、施工程序与工艺流程4
1 超前锚杆施工4
1 施工准备严格根据设计要求选择专业锚杆,并进行相关试验,确保锚杆体的抗拉拔力满足设计要求
注浆浆液采纳水泥浆,施工准备阶段主要完成有关水泥相关试验和水质化验,进行浆液配合比设计及相关试验

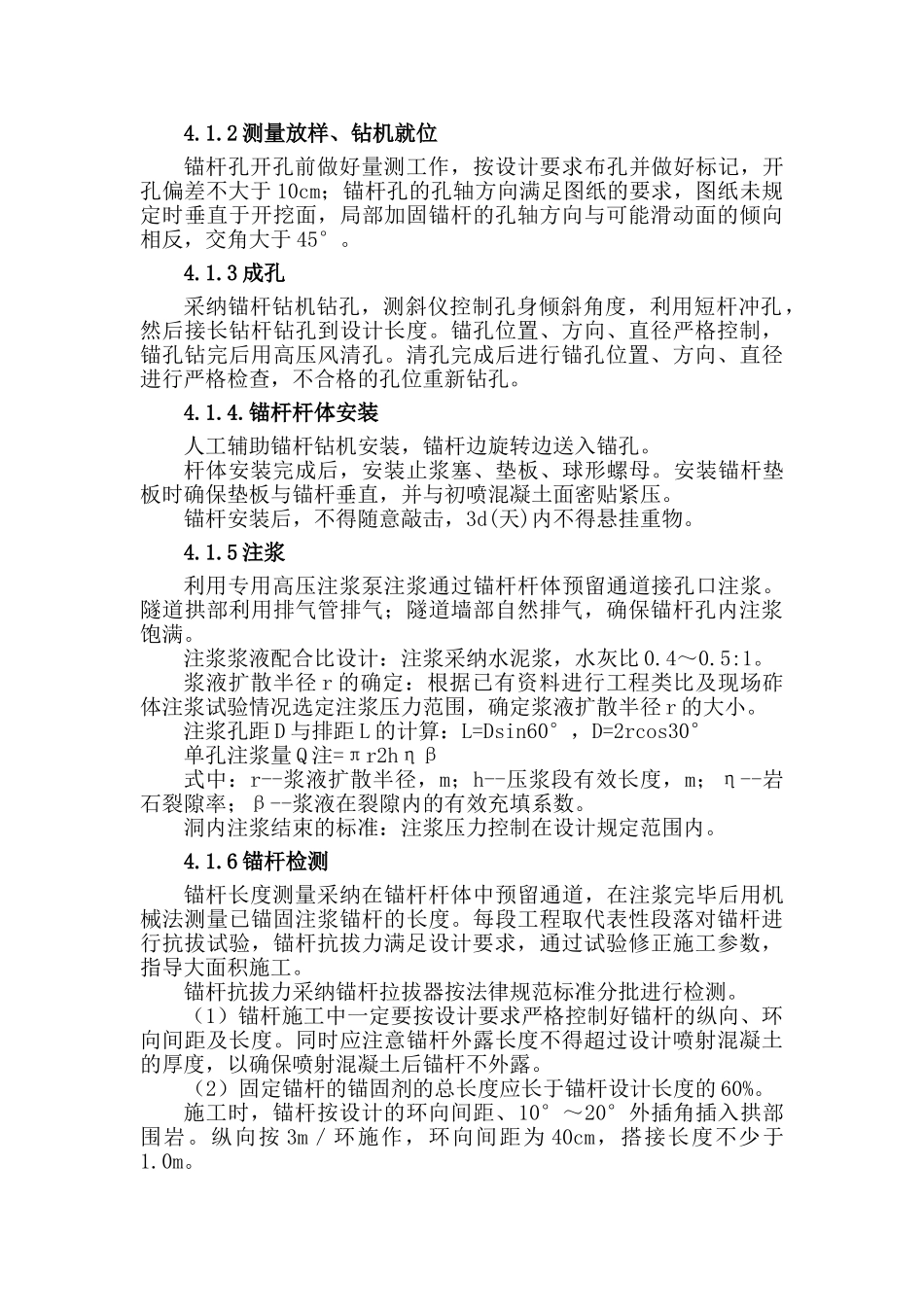

2 测量放样、钻机就位锚杆孔开孔前做好量测工作,按设计要求布孔并做好标记,开孔偏差不大于 10cm;锚杆孔的孔轴方向满足图纸的要求,图纸未规定时垂直于开挖面,局部加固锚杆的孔轴方向与可能滑动面的倾
