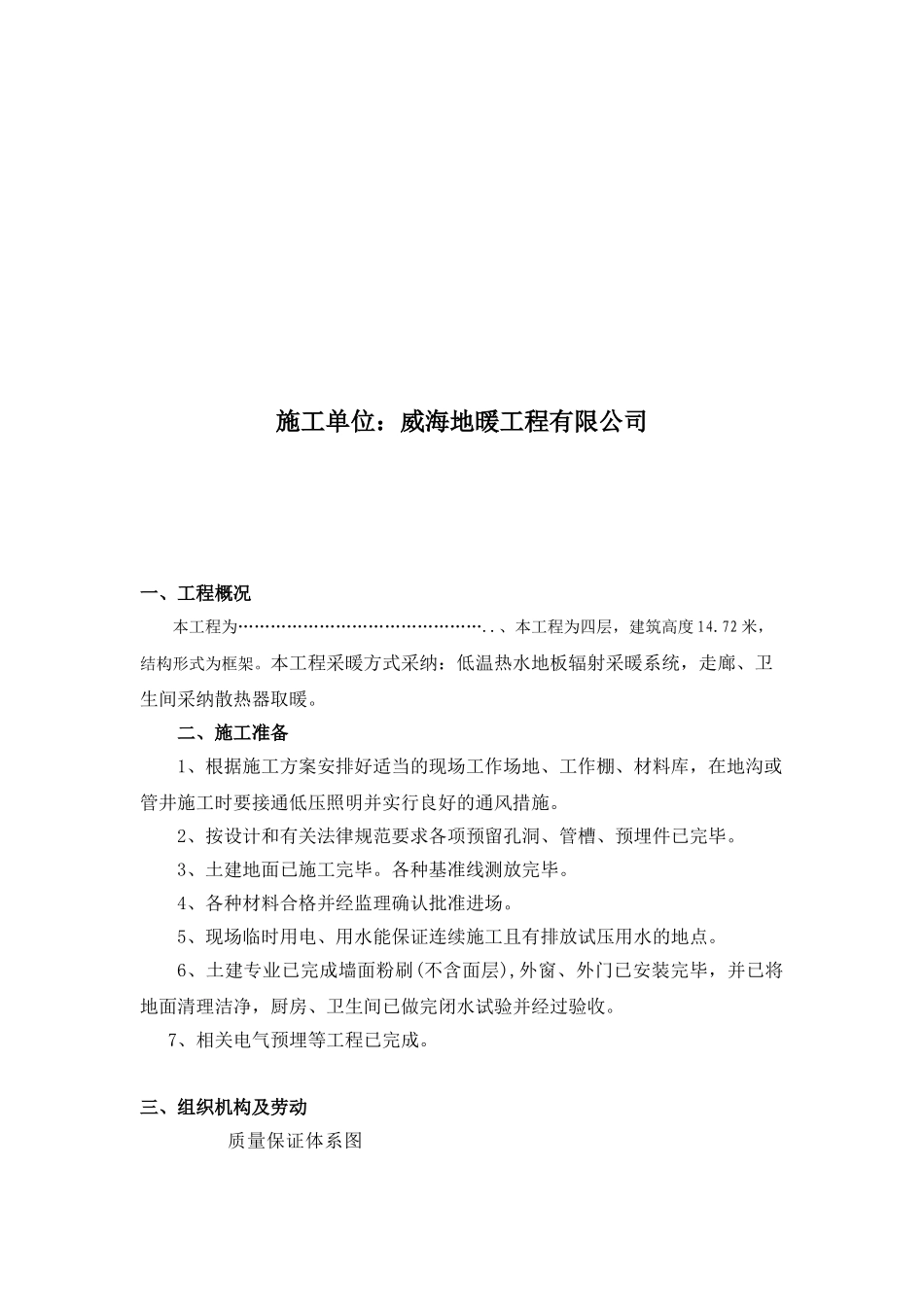

幼儿园地暖工程专项施工方案施工单位:威海地暖工程有限公司一、工程概况本工程为………………………………………
、本工程为四层,建筑高度 14
72 米,结构形式为框架
本工程采暖方式采纳:低温热水地板辐射采暖系统,走廊、卫生间采纳散热器取暖
二、施工准备1、根据施工方案安排好适当的现场工作场地、工作棚、材料库,在地沟或管井施工时要接通低压照明并实行良好的通风措施
2、按设计和有关法律规范要求各项预留孔洞、管槽、预埋件已完毕
3、土建地面已施工完毕
各种基准线测放完毕
4、各种材料合格并经监理确认批准进场
5、现场临时用电、用水能保证连续施工且有排放试压用水的地点
6、土建专业已完成墙面粉刷(不含面层),外窗、外门已安装完毕,并已将地面清理洁净,厨房、卫生间已做完闭水试验并经过验收
7、相关电气预埋等工程已完成

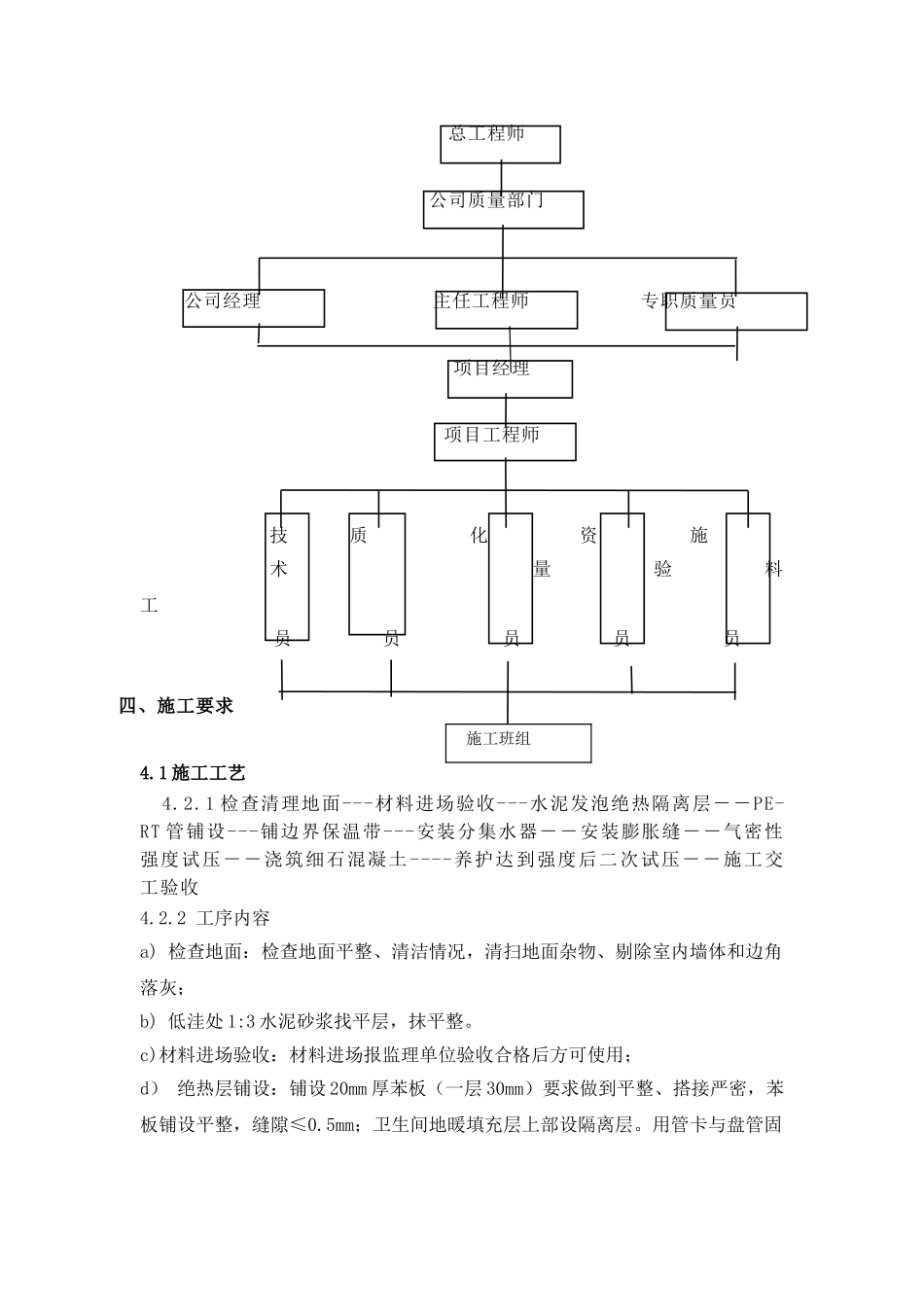

三、组织机构及劳动 质量保证体系图 总工程师 公司质量部门公司经理 主任工程师 专职质量员 项目经理 项目工程师 技 质 化 资 施 术 量 验 料 工 员 员 员 员 员四、施工要求4
1 施工工艺 4
1 检查清理地面---材料进场验收---水泥发泡绝热隔离层--PE-RT 管铺设---铺边界保温带---安装分集水器--安装膨胀缝--气密性强度试压--浇筑细石混凝土 ----养护达到强度后二次试压--施工交工验收4
2 工序内容a) 检查地面:检查地面平整、清洁情况,清扫地面杂物、剔除室内墙体和边角落灰; b) 低洼处 1:3 水泥砂浆找平层,抹平整
c)材料进场验收:材料进场报监理单位验收合格后方可使用;d) 绝热层铺设:铺设 20mm 厚苯板(一层 30mm)要求做到平整、搭接严密,苯板铺设平整,缝隙≤0
5mm;卫生间地暖填充层上部设隔离层
用管卡与盘管固 施工班组定连接
除固定加热管的塑料卡钉穿越外,不得有其他坏损
铺真空镀铝聚酯薄膜
e)厨卫间铺
