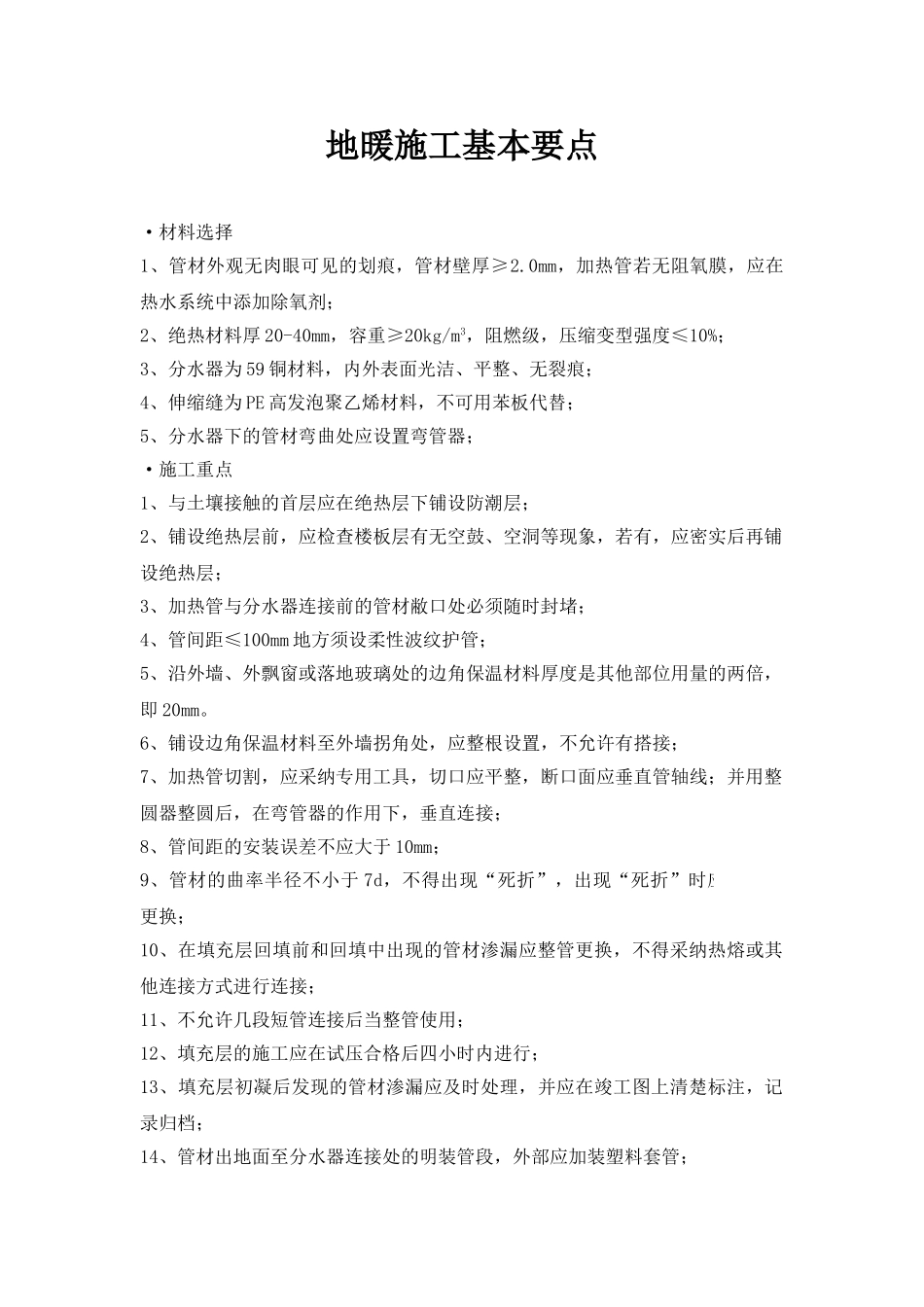

地暖施工基本要点·材料选择1、管材外观无肉眼可见的划痕,管材壁厚≥2.0mm,加热管若无阻氧膜,应在热水系统中添加除氧剂;2、绝热材料厚 20-40mm,容重≥20kg/m3,阻燃级,压缩变型强度≤10%;3、分水器为 59 铜材料,内外表面光洁、平整、无裂痕;4、伸缩缝为 PE 高发泡聚乙烯材料,不可用苯板代替;5、分水器下的管材弯曲处应设置弯管器;·施工重点1、与土壤接触的首层应在绝热层下铺设防潮层;2、铺设绝热层前,应检查楼板层有无空鼓、空洞等现象,若有,应密实后再铺设绝热层;3、加热管与分水器连接前的管材敝口处必须随时封堵;4、管间距≤100mm 地方须设柔性波纹护管;5、沿外墙、外飘窗或落地玻璃处的边角保温材料厚度是其他部位用量的两倍,即 20mm。6、铺设边角保温材料至外墙拐角处,应整根设置,不允许有搭接;7、加热管切割,应采纳专用工具,切口应平整,断口面应垂直管轴线;并用整圆器整圆后,在弯管器的作用下,垂直连接;8、管间距的安装误差不应大于 10mm;9、管材的曲率半径不小于 7d,不得出现“死折”,出现“死折”时应整根管更换;10、在填充层回填前和回填中出现的管材渗漏应整管更换,不得采纳热熔或其他连接方式进行连接;11、不允许几段短管连接后当整管使用;12、填充层的施工应在试压合格后四小时内进行;13、填充层初凝后发现的管材渗漏应及时处理,并应在竣工图上清楚标注,记录归档;14、管材出地面至分水器连接处的明装管段,外部应加装塑料套管;15、加热管的环路布置不宜穿越填充层内的伸缩缝,必须穿越时,伸缩缝处应设长度为 300mm 的柔性波纹套管;16、分水器的回水管中心安装位置为 500 线下返 200mm 处,或按图纸要求安装;17、填充层的混凝土中应添加防龟裂膨胀剂等;18、填充层施工期间必须有专人值守,随时观察压力表的变化、砼的厚度、管材及边角保温材料、伸缩缝等是否被移位;19、填充层施工和养护过程中的系统水压分别为 0.6MPa 和 0.4MPa;20、填充层施工前应在没铺设加热管的空处搭设跳板(俗称“马道”);手推车中的砼应先倒在搁置在跳板上的木板上,再用平头铁锹回填;21、所有施工人员应穿软底鞋;22、砼填充层的养护期不应小于 21d,并不得重载,高温烘烤,直接放置高温物体和高温加热设备。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地暖施工基本要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
