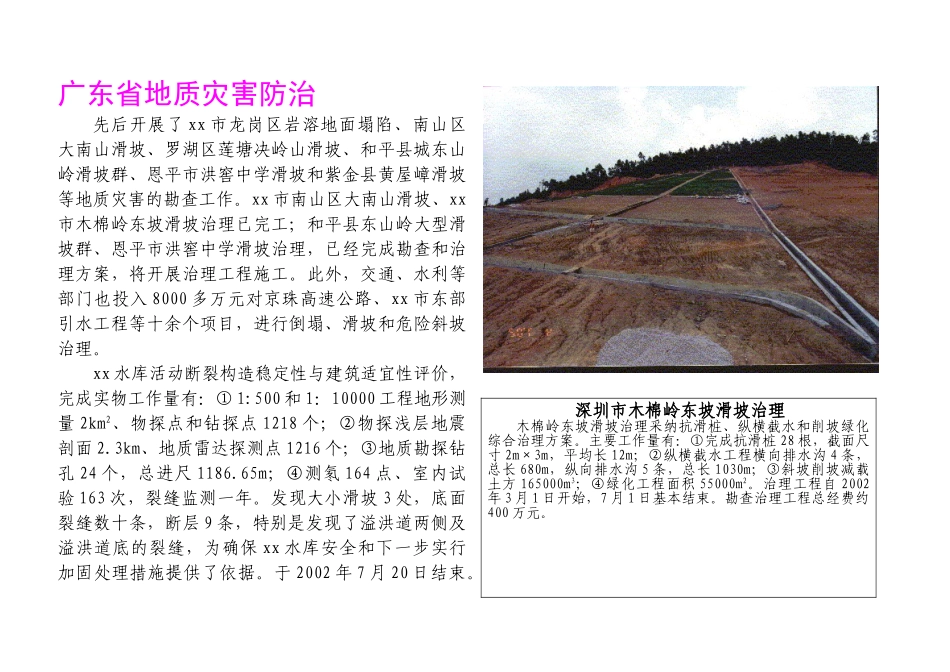

广东省地质灾害防治先后开展了 xx 市龙岗区岩溶地面塌陷、南山区大南山滑坡、罗湖区莲塘决岭山滑坡、和平县城东山岭滑坡群、恩平市洪窖中学滑坡和紫金县黄屋嶂滑坡等地质灾害的勘查工作
xx 市南山区大南山滑坡、xx市木棉岭东坡滑坡治理已完工;和平县东山岭大型滑坡群、恩平市洪窖中学滑坡治理,已经完成勘查和治理方案,将开展治理工程施工
此外,交通、水利等部门也投入 8000 多万元对京珠高速公路、xx 市东部引水工程等十余个项目,进行倒塌、滑坡和危险斜坡治理
xx 水库活动断裂构造稳定性与建筑适宜性评价,完成实物工作量有:① 1:500 和 1:10000 工程地形测量 2km2、物探点和钻探点 1218 个;②物探浅层地震剖面 2
3km、地质雷达探测点 1216 个;③地质勘探钻孔 24 个,总进尺 1186
65m;④测氡 164 点、室内试验 163 次,裂缝监测一年
发现大小滑坡 3 处,底面裂缝数十条,断层 9 条,特别是发现了溢洪道两侧及溢洪道底的裂缝,为确保 xx 水库安全和下一步实行加固处理措施提供了依据
于 2002 年 7 月 20 日结束
深圳市木棉岭东坡滑坡治理木棉岭东坡滑坡治理采纳抗滑桩、纵横截水和削坡绿化综合治理方案
主要工作量有:①完成抗滑桩 28 根,截面尺寸 2m×3m,平均长 12m;②纵横截水工程横向排水沟 4 条,总长 680m,纵向排水沟 5 条,总长 1030m;③斜坡削坡减载土方 165000m3;④绿化工程面积 55000m2
治理工程自 2002年 3 月 1 日开始,7 月 1 日基本结束
勘查治理工程总经费约400 万元

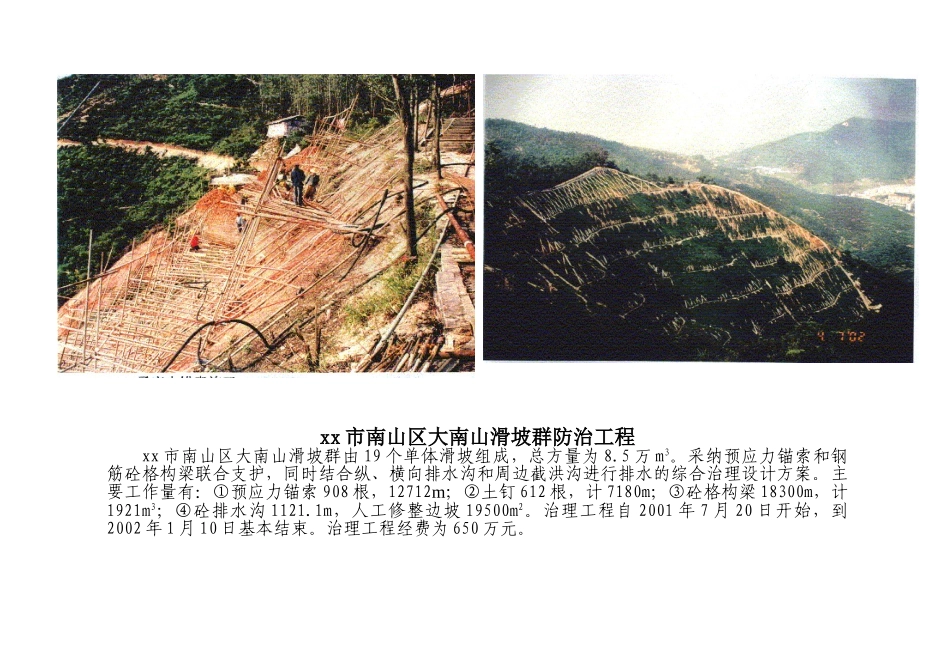

xx 市南山区大南山滑坡群防治工程xx 市南山区大南山滑坡群由 19 个单体滑坡组成,总方量为 8
5 万 m3
采纳预应力锚索和钢筋砼格构梁联合支护,同时结合纵、横向排水沟和周边截洪沟进行排水的综合治理设计
