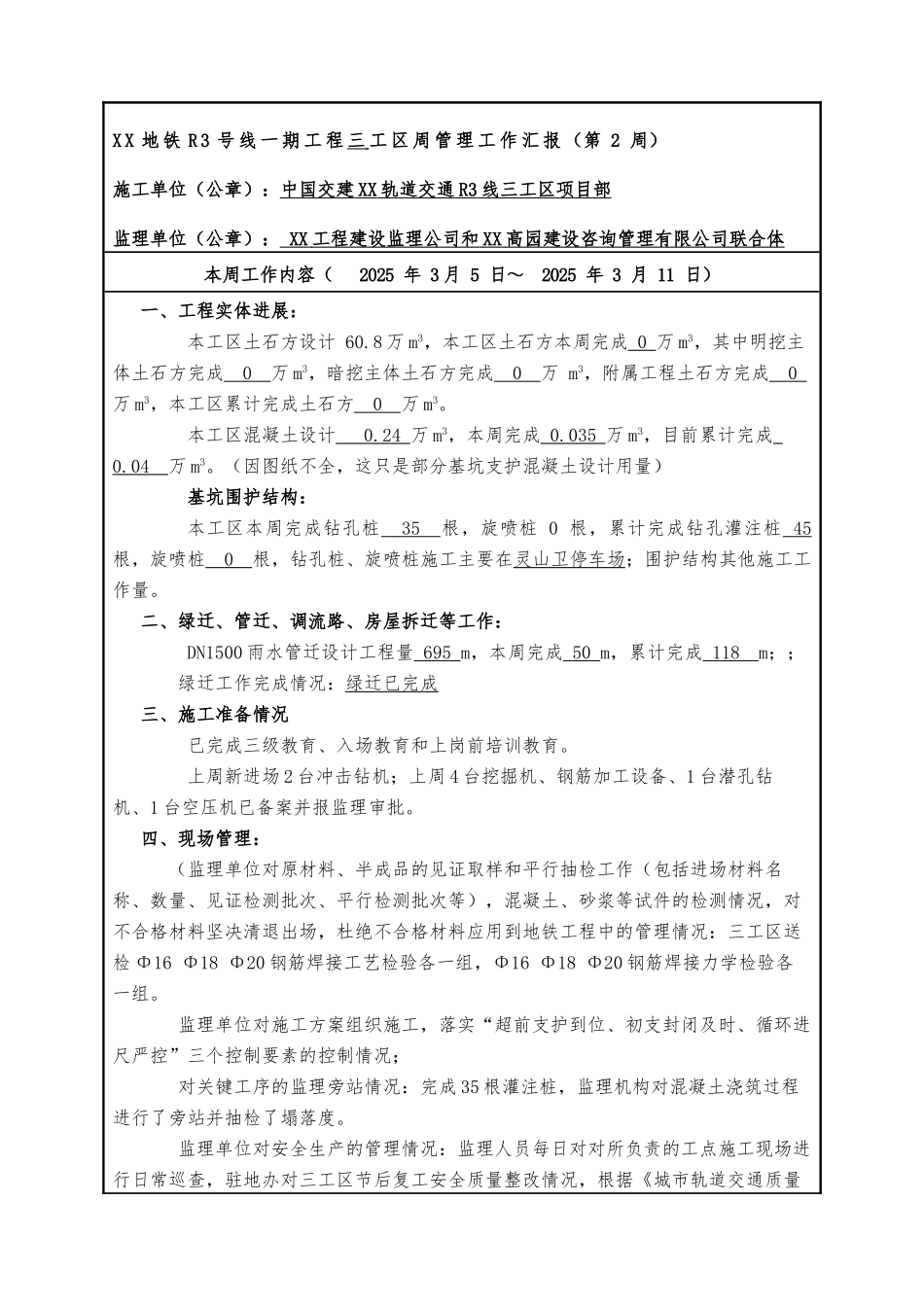

X X 地 铁 R 3 号 线 一 期 工 程 三 工 区 周 管 理 工 作 汇 报 (第 2 周)施工单位(公章):中国交建 XX 轨道交通 R3 线三工区项目部 监理单位(公章): XX 工程建设监理公司和 XX 高园建设咨询管理有限公司联合体 本周工作内容( 2025 年 3 月 5 日~ 2025 年 3 月 11 日) 一、工程实体进展:本工区土石方设计 60
8 万 m3,本工区土石方本周完成 0 万 m3,其中明挖主体土石方完成 0 万 m3,暗挖主体土石方完成 0 万 m3,附属工程土石方完成 0 万 m3,本工区累计完成土石方 0 万 m3
本工区混凝土设计 0
24 万 m3,本周完成 0
035 万 m3,目前累计完成 0
04 万 m3
(因图纸不全,这只是部分基坑支护混凝土设计用量)基坑围护结构:本工区本周完成钻孔桩 35 根,旋喷桩 0 根,累计完成钻孔灌注桩 45 根,旋喷桩 0 根,钻孔桩、旋喷桩施工主要在灵山卫停车场;围护结构其他施工工作量
二、绿迁、管迁、调流路、房屋拆迁等工作: DN1500 雨水管迁设计工程量 695 m,本周完成 50 m,累计完成 118 m;; 绿迁工作完成情况:绿迁已完成 三、施工准备情况已完成三级教育、入场教育和上岗前培训教育
上周新进场 2 台冲击钻机;上周 4 台挖掘机、钢筋加工设备、1 台潜孔钻机、1 台空压机已备案并报监理审批
四、现场管理: (监理单位对原材料、半成品的见证取样和平行抽检工作(包括进场材料名称、数量、见证检测批次、平行检测批次等),混凝土、砂浆等试件的检测情况,对不合格材料坚决清退出场,杜绝不合格材料应用到地铁工程中的管理情况:三工区送检 Φ16 Φ18 Φ20 钢筋焊接工艺检验各一组,Φ16 Φ18 Φ20 钢筋焊接力学检验各一组

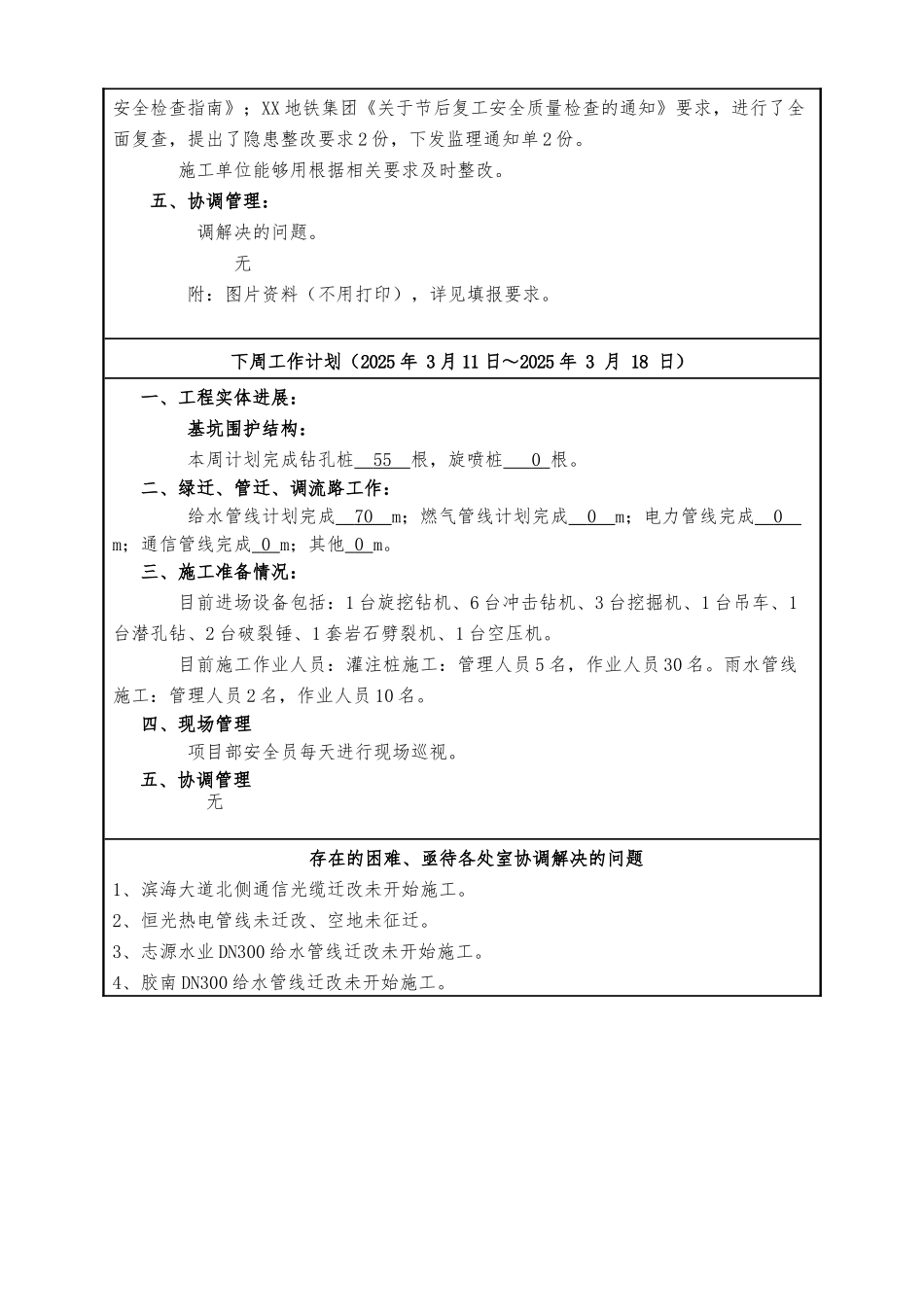

监理单位对施工方案组织施工,落实“超前支护到位
