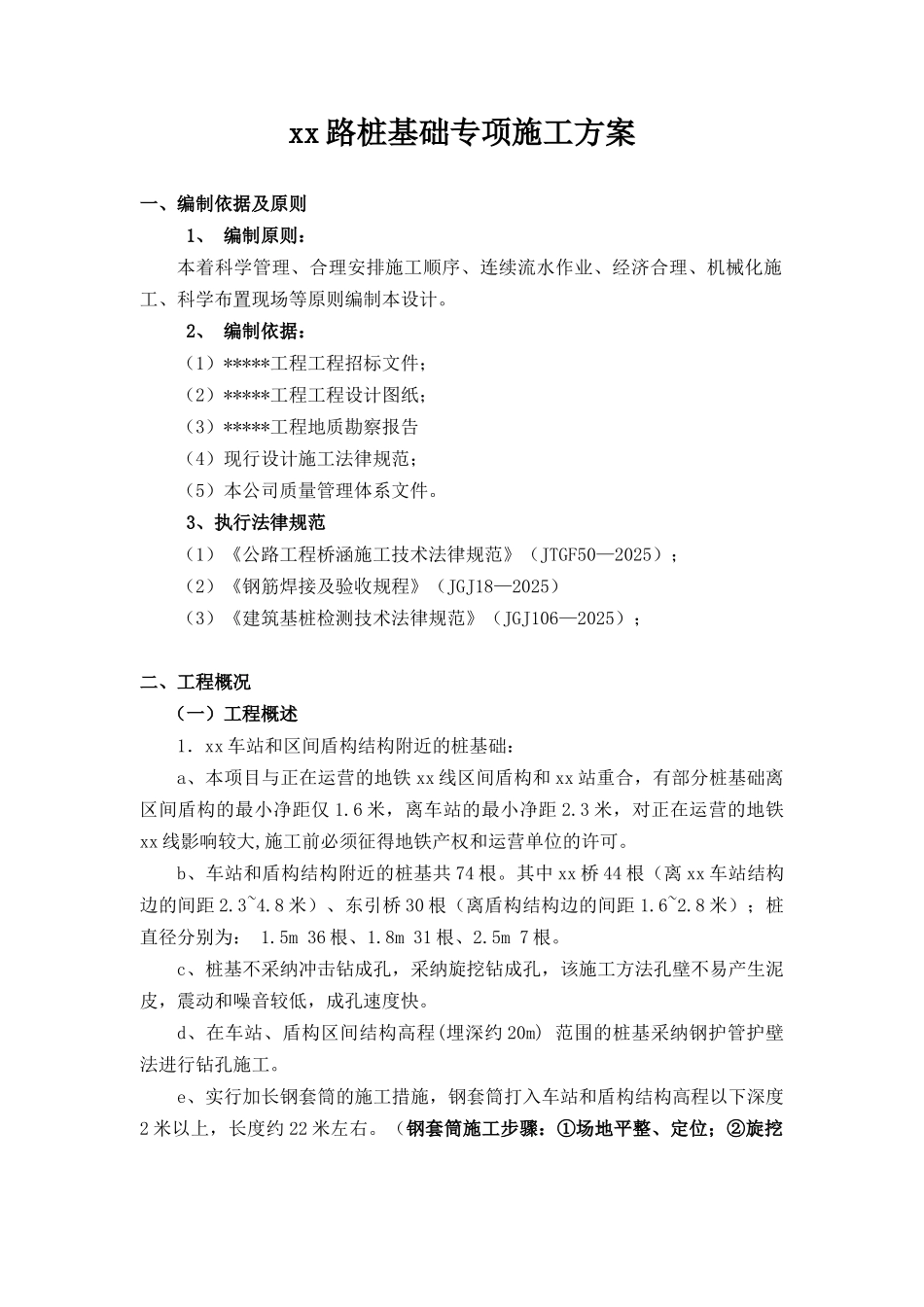

xx 路桩基础专项施工方案一、编制依据及原则 1、 编制原则:本着科学管理、合理安排施工顺序、连续流水作业、经济合理、机械化施工、科学布置现场等原则编制本设计
2、 编制依据:(1)*****工程工程招标文件;(2)*****工程工程设计图纸;(3)*****工程地质勘察报告(4)现行设计施工法律规范;(5)本公司质量管理体系文件
3、执行法律规范(1)《公路工程桥涵施工技术法律规范》(JTGF50—2025);(2)《钢筋焊接及验收规程》(JGJ18—2025)(3)《建筑基桩检测技术法律规范》(JGJ106—2025);二、工程概况 (一)工程概述1.xx 车站和区间盾构结构附近的桩基础:a、本项目与正在运营的地铁 xx 线区间盾构和 xx 站重合,有部分桩基础离区间盾构的最小净距仅 1
6 米,离车站的最小净距 2
3 米,对正在运营的地铁xx 线影响较大,施工前必须征得地铁产权和运营单位的许可
b、车站和盾构结构附近的桩基共 74 根
其中 xx 桥 44 根(离 xx 车站结构边的间距 2
8 米)、东引桥 30 根(离盾构结构边的间距 1
8 米);桩直径分别为: 1
5m 36 根、1
8m 31 根、2
5m 7 根
c、桩基不采纳冲击钻成孔,采纳旋挖钻成孔,该施工方法孔壁不易产生泥皮,震动和噪音较低,成孔速度快
d、在车站、盾构区间结构高程(埋深约 20m) 范围的桩基采纳钢护管护壁法进行钻孔施工
e、实行加长钢套筒的施工措施,钢套筒打入车站和盾构结构高程以下深度2 米以上,长度约 22 米左右
(钢套筒施工步骤:①场地平整、定位;②旋挖机就位,钢套筒吊起插入 ; ③第一节旋挖下沉到一定深度时开始电焊加长第二节钢套筒;④第二节继续旋挖下沉 ;重复③、④工序旋挖下沉至 22 米)

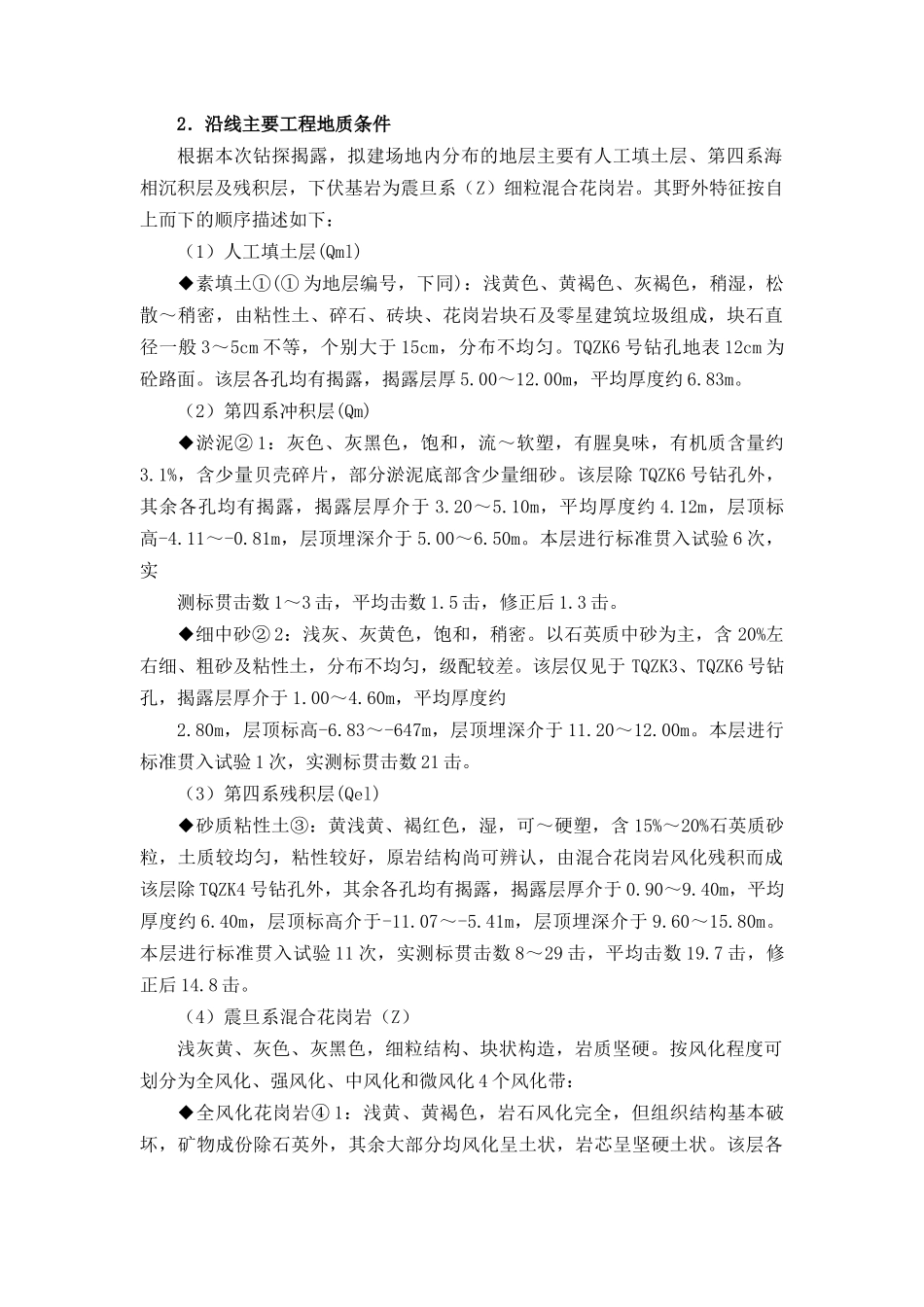

f、 在钢套筒内旋挖钻孔设计标高;下钢筋笼及声测管;在
