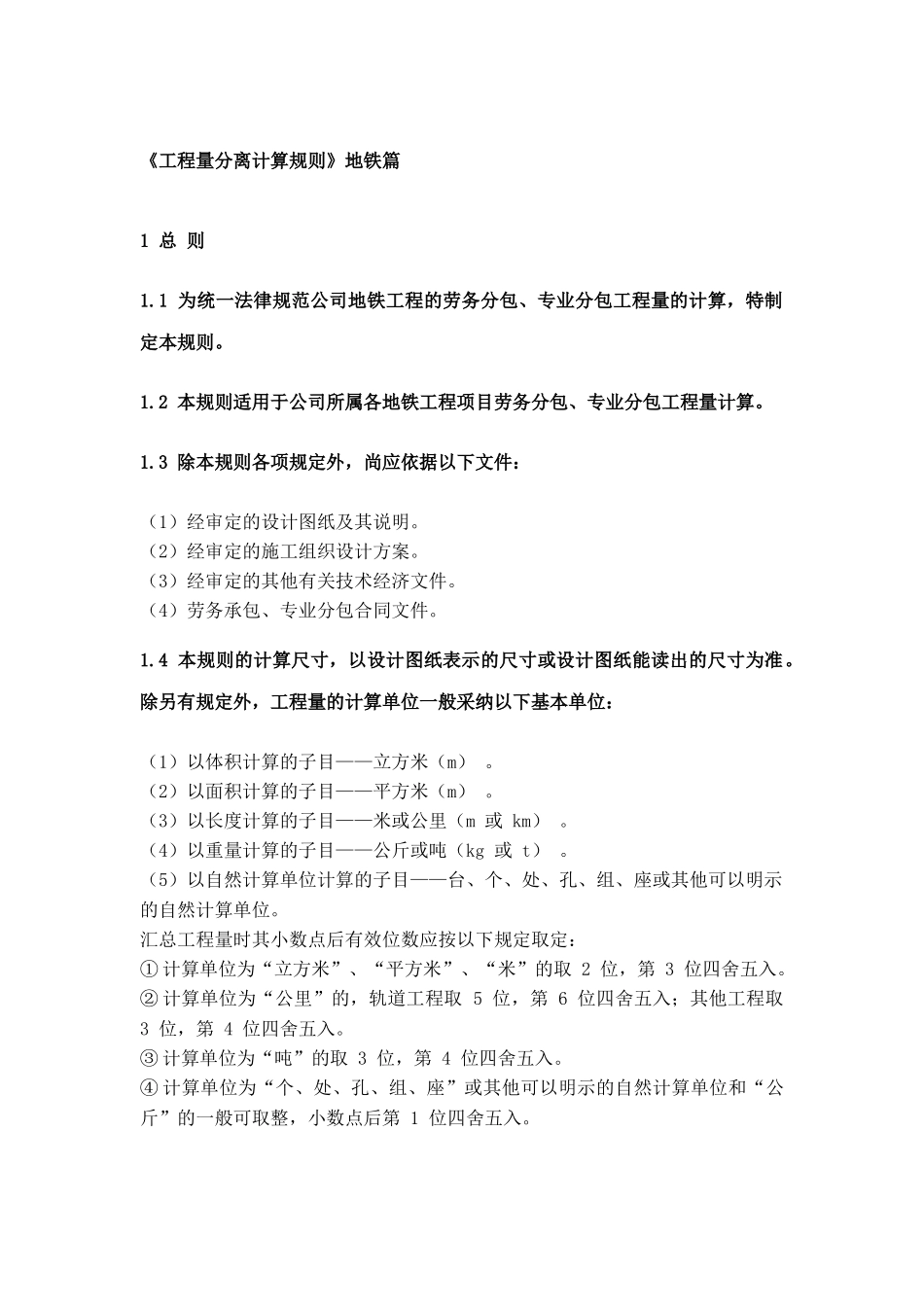

《工程量分离计算规则》地铁篇1 总 则1
1 为统一法律规范公司地铁工程的劳务分包、专业分包工程量的计算,特制定本规则
2 本规则适用于公司所属各地铁工程项目劳务分包、专业分包工程量计算
3 除本规则各项规定外,尚应依据以下文件:(1)经审定的设计图纸及其说明
(2)经审定的施工组织设计方案
(3)经审定的其他有关技术经济文件
(4)劳务承包、专业分包合同文件
4 本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准
除另有规定外,工程量的计算单位一般采纳以下基本单位:(1)以体积计算的子目——立方米(m)
(2)以面积计算的子目——平方米(m)
(3)以长度计算的子目——米或公里(m 或 km)
(4)以重量计算的子目——公斤或吨(kg 或 t)
(5)以自然计算单位计算的子目——台、个、处、孔、组、座或其他可以明示的自然计算单位
汇总工程量时其小数点后有效位数应按以下规定取定: ① 计算单位为“立方米”、“平方米”、“米”的取 2 位,第 3 位四舍五入
② 计算单位为“公里”的,轨道工程取 5 位,第 6 位四舍五入;其他工程取3 位,第 4 位四舍五入
③ 计算单位为“吨”的取 3 位,第 4 位四舍五入
④ 计算单位为“个、处、孔、组、座”或其他可以明示的自然计算单位和“公斤”的一般可取整,小数点后第 1 位四舍五入

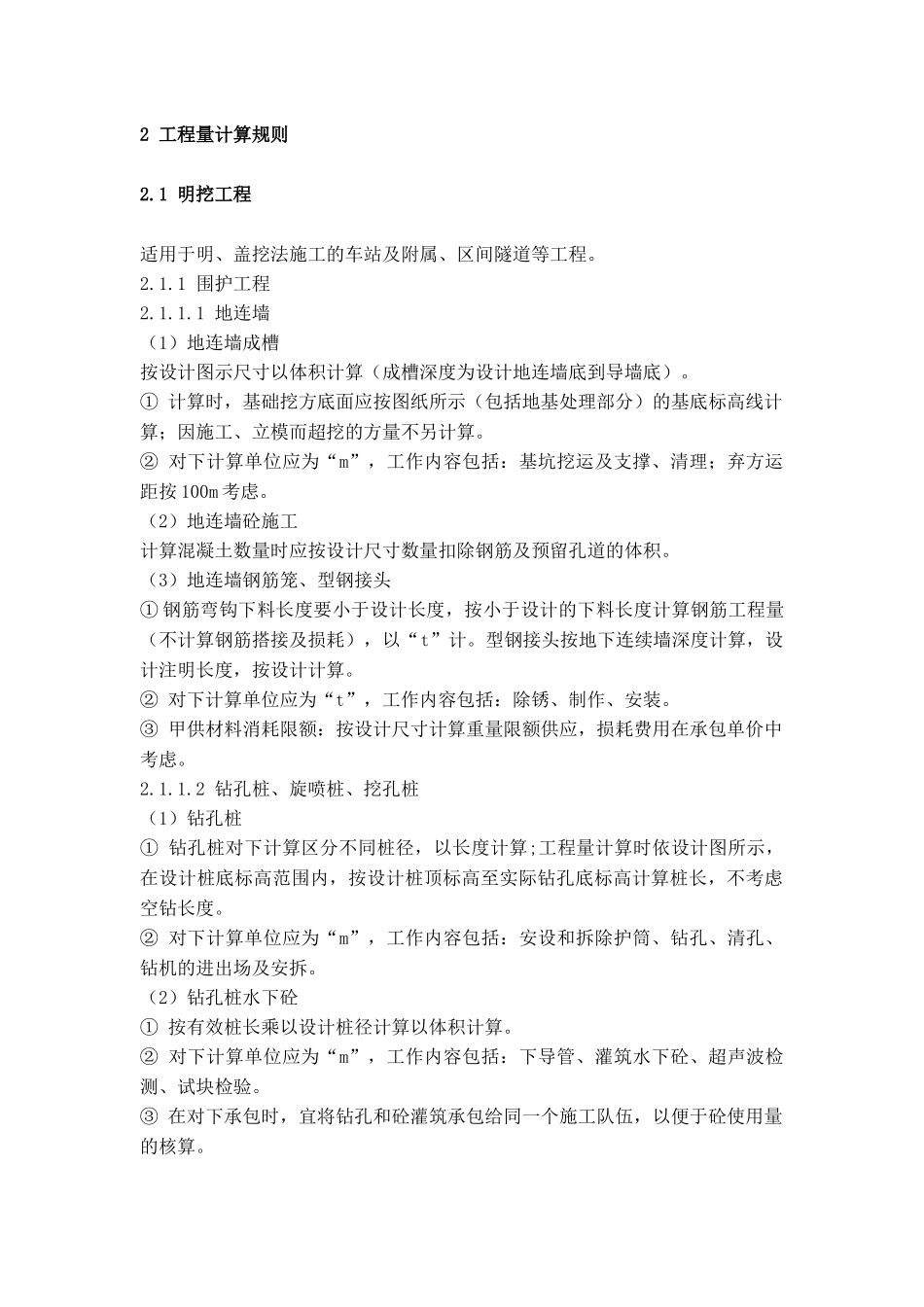

2 工程量计算规则2
1 明挖工程适用于明、盖挖法施工的车站及附属、区间隧道等工程
1 围护工程2
1 地连墙(1)地连墙成槽按设计图示尺寸以体积计算(成槽深度为设计地连墙底到导墙底)
① 计算时,基础挖方底面应按图纸所示(包括地基处理部分)的基底标高线计算;因施工、立模而超挖的方量不另计算
② 对下计算单位应为“m”,工作内容包括:基坑挖运及支撑、清理;弃方运距按 100m 考虑
(2)地连墙砼施工
