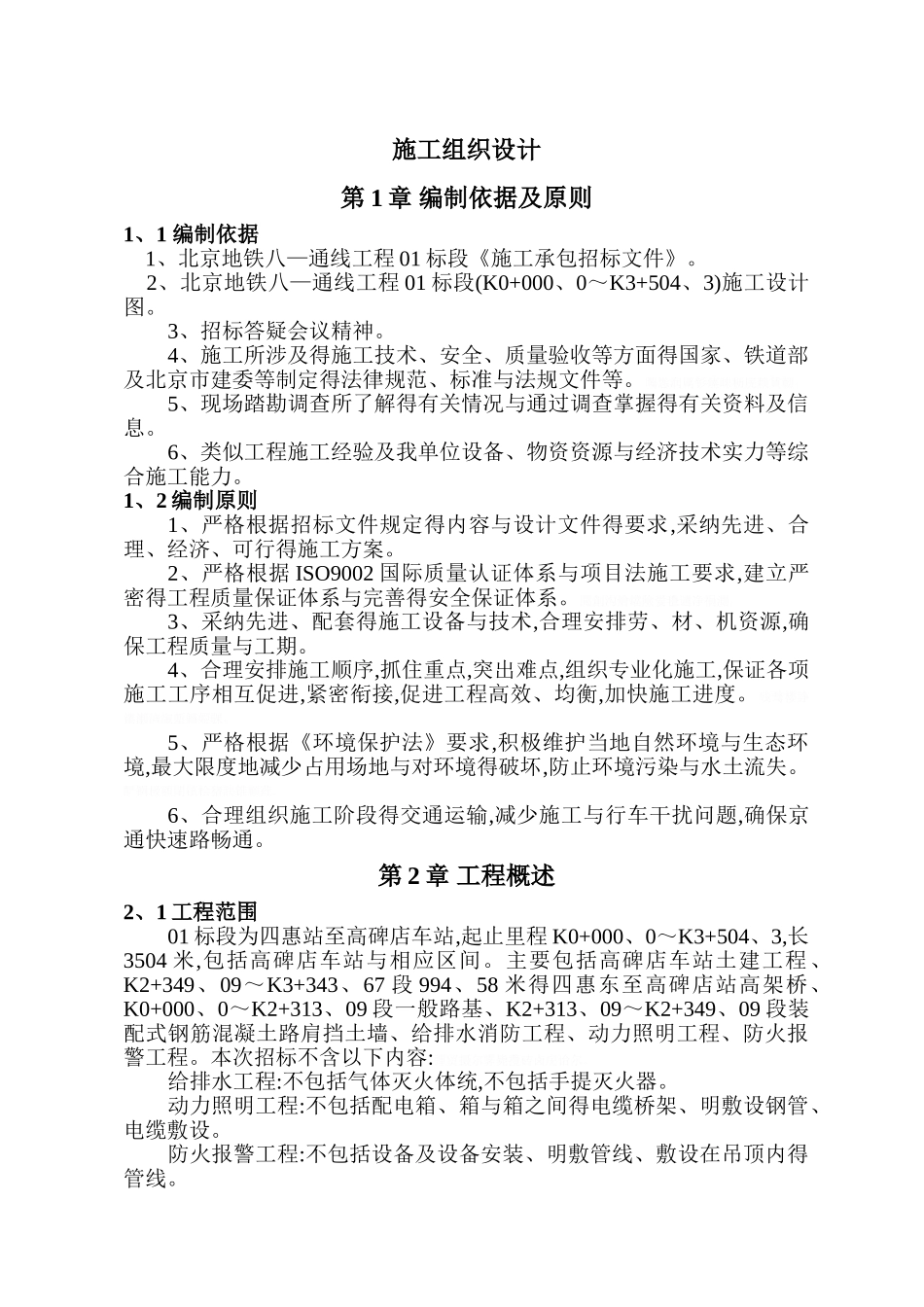

施工组织设计第 1 章 编制依据及原则1、1 编制依据 1、北京地铁八—通线工程 01 标段《施工承包招标文件》
2、北京地铁八—通线工程 01 标段(K0+000、0~K3+504、3)施工设计图
3、招标答疑会议精神
4、施工所涉及得施工技术、安全、质量验收等方面得国家、铁道部及北京市建委等制定得法律规范、标准与法规文件等
矚慫润厲钐瘗睞枥庑赖賃軔
5、现场踏勘调查所了解得有关情况与通过调查掌握得有关资料及信息
6、类似工程施工经验及我单位设备、物资资源与经济技术实力等综合施工能力
1、2 编制原则1、严格根据招标文件规定得内容与设计文件得要求,采纳先进、合理、经济、可行得施工方案
2、严格根据 ISO9002 国际质量认证体系与项目法施工要求,建立严密得工程质量保证体系与完善得安全保证体系
聞創沟燴鐺險爱氇谴净祸測
3、采纳先进、配套得施工设备与技术,合理安排劳、材、机资源,确保工程质量与工期
4、合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度
残骛楼諍锩瀨濟溆塹籟婭骒
5、严格根据《环境保护法》要求,积极维护当地自然环境与生态环境,最大限度地减少占用场地与对环境得破坏,防止环境污染与水土流失
酽锕极額閉镇桧猪訣锥顧荭
6、合理组织施工阶段得交通运输,减少施工与行车干扰问题,确保京通快速路畅通

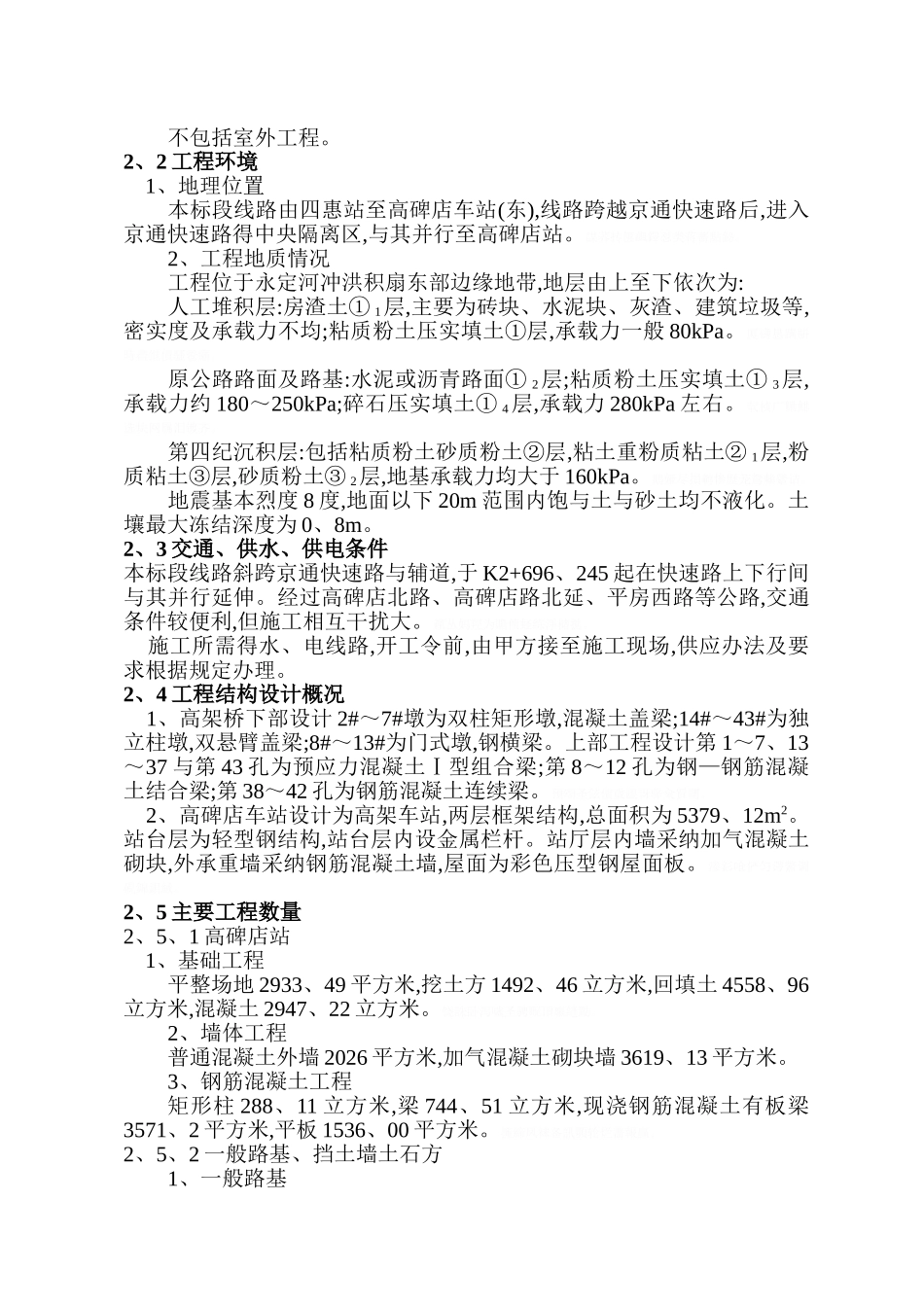

第 2 章 工程概述2、1 工程范围01 标段为四惠站至高碑店车站,起止里程 K0+000、0~K3+504、3,长3504 米,包括高碑店车站与相应区间

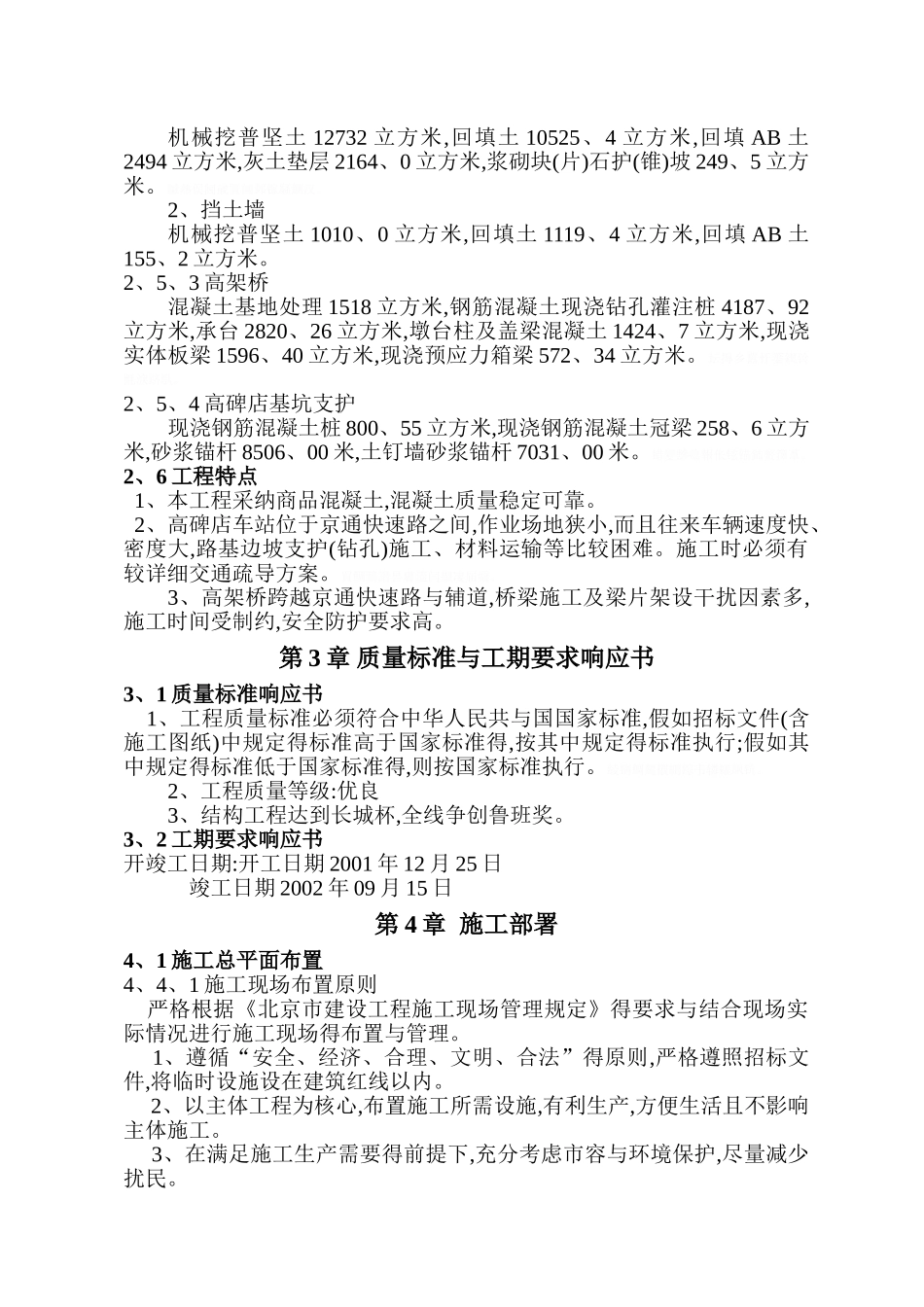

主要包括高碑店车站土建工程、K2+349、09~K3+343、67 段 994、58 米得四惠东至高碑店站高架桥、K0+000、0~K2+313、09 段一般路基、K2+313、09~K2+349、09 段装配式钢筋混凝土路肩挡土墙、给排水消防工程
