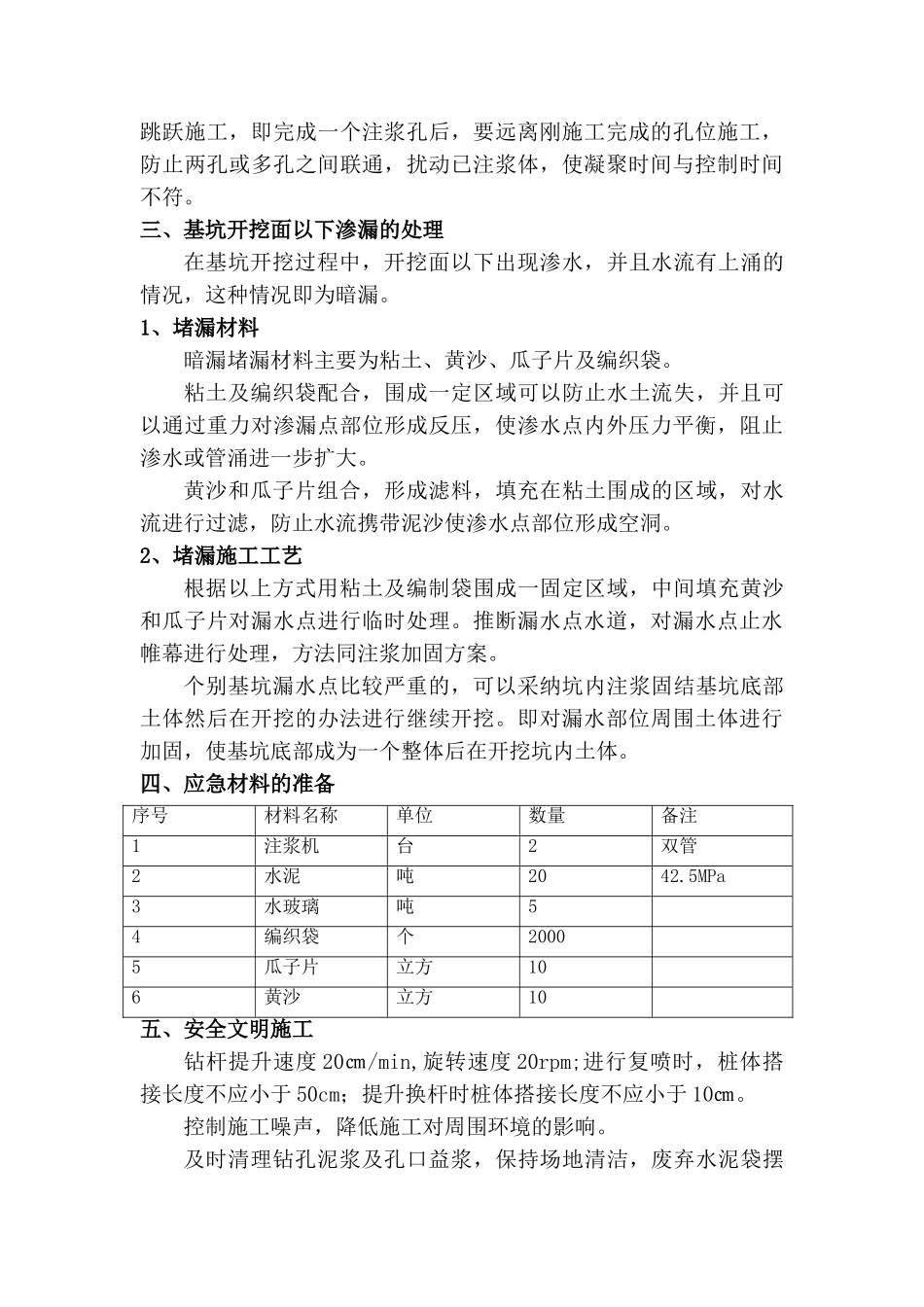

基坑围护结构渗漏专项堵漏方案一、工程概况深圳地铁某车站车站底板埋深平均约 19m,最深处达 25m。尽管车站采纳钢筋混凝土钻孔灌注桩加止水帷幕的办法,施工工艺都已经较为成熟,但是难免因为施工质量,或地面荷载等因素造成的不均匀变形等原因,出现止水帷幕渗水、漏水的情况。一旦出现渗漏,必须及时实行有效措施封堵,否则,长时间的渗漏将引发流沙、流泥,甚至管涌等,严重危及基坑和环境安全。因此特制定本方案以便及时对渗水点进行处理。基坑围护止水帷幕渗漏情况较复杂,根据渗漏深度位置的不同,可分为基坑开挖面以上渗漏(俗称明漏)和基坑开挖面以下渗漏(俗称暗漏)两种情况,本方案针对对这两种情况提出以下处理办法。二、基坑开挖面以上渗漏的处理若基坑开挖过程中发生渗漏水情况时,以钢筋混凝土灌注桩为主体的围护结构,要充分利用钢筋混凝土强度高、胶接性能良好的特性,进行堵漏。针对这类渗漏,我们采纳的堵漏方案是先疏导后堵漏。即在渗漏处预埋导流水管,将渗漏出来的水到出去;然后在缝隙间使用瞬凝(钢筋)混凝土封堵,待混凝土达到一定强度后,最后封堵导流管。1、堵漏材料堵漏材料简单,包括导流水管、瞬凝混凝土、填充物。导流水管:可以根据渗漏水量大小选择管径,一般可以选择直径 4 分到 1 英寸的橡塑管、胶管或钢管,导流管长度根据渗漏空间情况选择,配套 16 号细铁丝或木塞若干。瞬 凝 水 泥 : S 型 瞬 凝 水 泥 ( 初 凝 时 间 1~2min , 终 凝 时 间2~3min 。 早 强 发 挥 迅 速 , 水 灰 比 W/V=0.4 时 , 抗 压 强 度 :4h≥20MPa,1d≥40Mpa,具有微膨胀等特性)。配套黄砂,碎石(粒径 5~15mm,俗称“瓜子片”)填充物:旧棉絮或废旧布料若干。2、堵漏施工工艺清除混凝土表面→充填空洞→安装钢筋网片→固定导流管→立模板→拌制瞬凝混凝土→封堵缝隙→混凝土养护→封堵导流管。凿除渗漏部位钢筋混凝土缝隙表面的泥土和杂质,露出新奇混凝土面。有时由于渗漏时间过长缝隙中的泥沙已经流失,出现较大空洞,可以使用旧棉絮或废旧布料填塞空洞。旧棉絮及废旧布料既可以阻止泥沙流失,又可以透水,也不像泥土那样容易被水分散流失。假如缝隙空间较大,可将混凝土中钢筋凿出,焊上钢筋网片,或绑扎铁丝网片,以固定混凝土。在缝隙中合适的位置安放固定导流水管,导流水管要深化缝隙一定长度,也要露出封堵混凝土一定长度。假如缝隙较大,应在缝隙外立模板,以...
