技术措施项目- 垂直运输工程第一节 工程范围、工作內容及项目划分一、工程范围及工作內容1、工程范围:按建筑物性质分为建筑物垂直运输和构筑物垂直运输;按运输机械分为卷掦机、塔吊及施工电梯
2、工作内容:包括单位工程在合理工期内完成全部运输工程(原材料、构配件、设设备、人员交通等)所需卷扬机、塔吊及施工电梯台班量

3、另按《…有关问题解释》说明:塔吊基础、卷扬机门架基础(含基础承台和桩基)及场内路基压实和修筑等费用均未包括在定额内,发生时根据甲方批准的施工方案据实计算
4、对 2025 年版超高垂直运输及增加费项的拆分关于 2025 年版高层(20m 以上或 6 层以上)垂直运输及增加费子目拆分为 2025 年版两个子目:高层垂直运输费子目和 20m 以上外脚手架增加费子目的对比分析表分析得出:1、2025 年版综合工日等于 2025 年版两个子目普工、技工工日之和;2、2025 年版材料消耗量等于 2025 年版 20m 以上外脚手架增加费子目材料消耗量(有些材料单位改变后含量也不同了);3、2025 年版机械消耗量等于 2025 年版两个子目机械消耗量之和;结论:2025 年版高层垂直运输及增加费=2025 年版高层垂直运输费+20m 以上外脚手架增加费高层垂直运输费和 20m 以上外脚手架超高增加费的工程量计算规则为同一规则
二、项目划分垂直运输工程量及运输机械的选用处决于三个因素:建筑面积、层数、高度

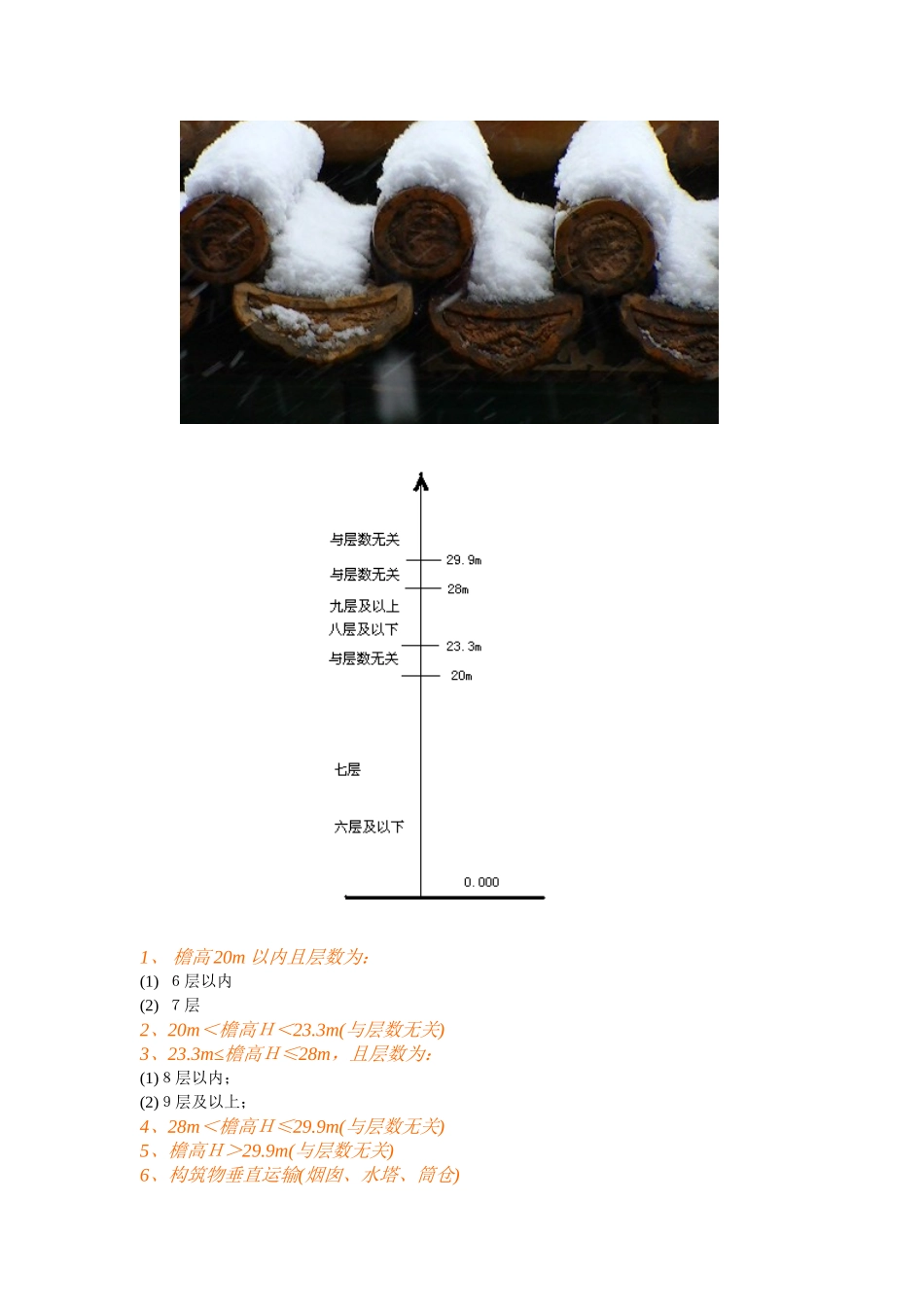

定额以建筑面积为工程量指标,按层数、高度划分不同基价套项(地下室、屋顶有围护结构的楼梯间、电梯间、水箱间、塔楼等只计建筑面积,不计高度和层数): 1、 檐高 20m 以内且层数为:(1) 6层以内(2) 7层2、20m<檐高H<23
3m(与层数无关)3、23
3m≤檐高H≤28m,且层数为:(1)8层以内;(2)9层及以上;4、28m<檐高H≤29
9m(与层数无关)
