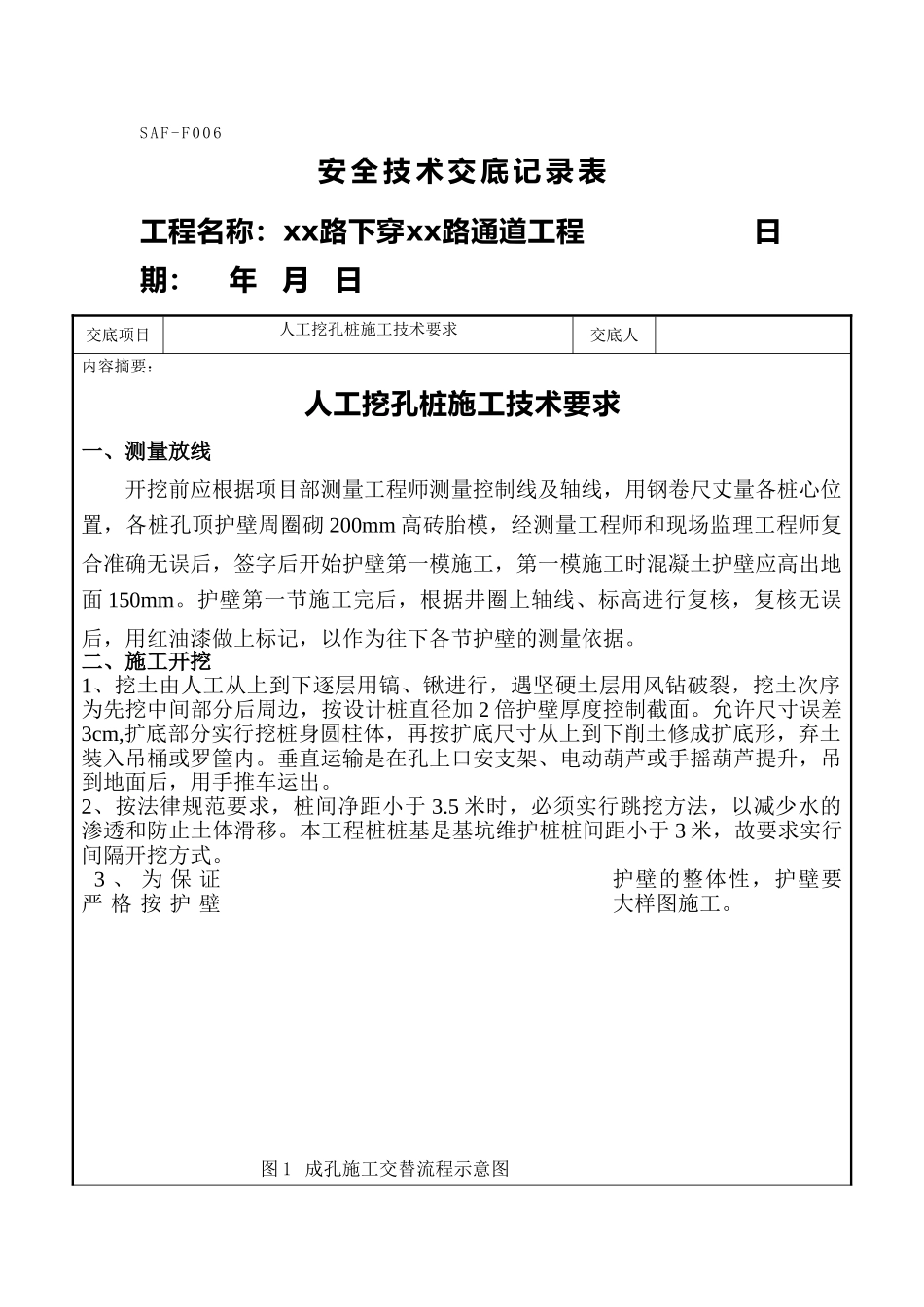

SAF-F006安 全 技 术 交 底 记 录 表工程名称:xx路下穿xx路通道工程 日期: 年 月 日 交底项目人工挖孔桩施工技术要求交底人内容摘要:人工挖孔桩施工技术要求一、测量放线开挖前应根据项目部测量工程师测量控制线及轴线,用钢卷尺丈量各桩心位置,各桩孔顶护壁周圈砌 200mm 高砖胎模,经测量工程师和现场监理工程师复合准确无误后,签字后开始护壁第一模施工,第一模施工时混凝土护壁应高出地面 150mm。护壁第一节施工完后,根据井圈上轴线、标高进行复核,复核无误后,用红油漆做上标记,以作为往下各节护壁的测量依据。二、施工开挖1、挖土由人工从上到下逐层用镐、锹进行,遇坚硬土层用风钻破裂,挖土次序为先挖中间部分后周边,按设计桩直径加 2 倍护壁厚度控制截面。允许尺寸误差3cm,扩底部分实行挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形,弃土装入吊桶或罗筐内。垂直运输是在孔上口安支架、电动葫芦或手摇葫芦提升,吊到地面后,用手推车运出。 2、按法律规范要求,桩间净距小于 3.5 米时,必须实行跳挖方法,以减少水的渗透和防止土体滑移。本工程桩桩基是基坑维护桩桩间距小于 3 米,故要求实行间隔开挖方式。 3 、 为 保 证护壁的整体性,护壁要严 格 按 护 壁大样图施工。图 1 成孔施工交替流程示意图 4、浇灌护壁时,用敲击模板及用竹和木棒插实方法。根据土质情况,使用早强剂,使混凝土尽快达到设计强度要求,加快拆模速度,发现护壁有蜂窝漏水现象,及时加以堵塞或导流,防止孔外水通过护壁流入孔内,保证护壁强度及安全5、第一节孔圈护壁厚 150mm,并应高出现场地面 25cm。便于挡水和定位。上下护壁间的搭接长度为 75mm。护壁施工实行一节组合式模板拼装而成,拆上节,支下节,循环周转使用。护壁混凝土内模板拆除,根据气温等情况而定,一般可在 24 小时后进行。 6、当第一节护壁混凝土拆模后,即把轴线位置标定在护壁上,并用水准仪把相对水平标高画记在第一圈护壁内,作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的依据。 7、施工人员必须熟悉所挖孔的地质情况,并要勤检查,注意土层的变化,当从一种岩层进入另一种岩层时,应通知业主到场察看,并做好相应的记录。当遇到流砂、大量地下水等影响挖土安全时,要立即实行有效的防护措施后,才能继续深挖。8.几种特别情况的处理措施类型里程标高(m)备注淤泥K0+340~K0+3500.25~2.17K0+415~K0+520-0.19~3.69砂层K0...
