城市污水管网工程施工进度计划网络图

城市污水管网工程施工进度计划网络图_第1页
1/2页
城市污水管网工程施工进度计划网络图_第2页
2/2页

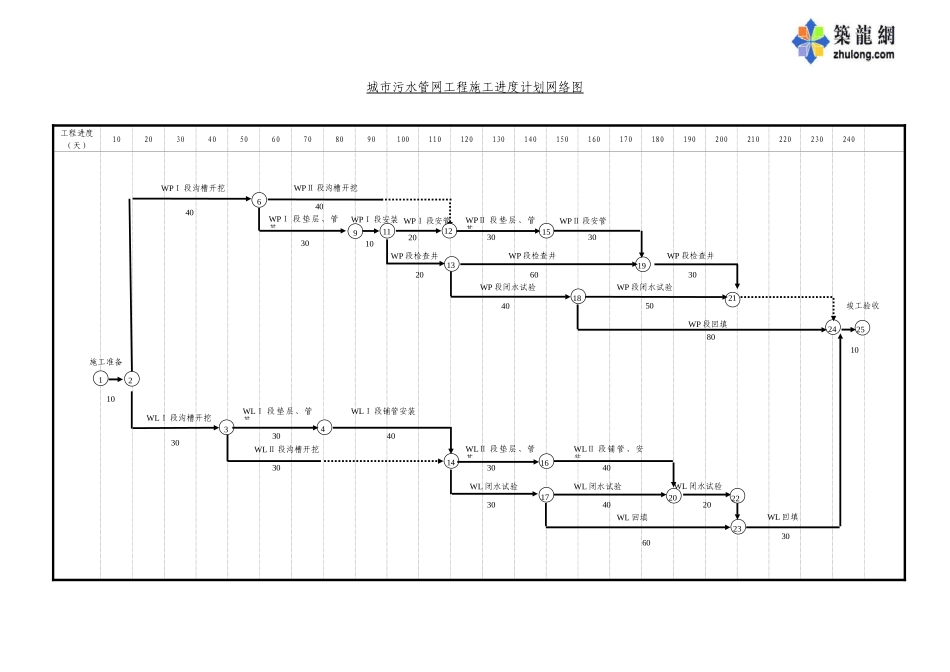

城市污水管网工程施工进度计划网络图工程进度(天)102030405060708090100110120130140150160170180190200210220230240施工准备10123649111213141516171819202122232425WPⅠ 段安装WPⅠ 段沟槽开挖WPⅡ 段沟槽开挖WPⅠ 段垫层、管基WPⅠ 段安管WPⅡ 段垫层、管基WPⅡ 段安管WP 段检查井WP 段检查井WP 段检查井WP 段闭水试验WP 段闭水试验WP 段回填WLⅠ 段沟槽开挖WLⅡ 段沟槽开挖WLⅡ 段垫层、管基WLⅡ 段铺管、安装WL 闭水试验WL 闭水试验WL 闭水试验WL 回填WL 回填40403010203030206040305080竣工验收103030304030304040602030WLⅠ 段垫层、管基WLⅠ 段铺管安装
