某城铁站机电安装工程临时用电方案为了更好的指导施工过程安全用电和合理布置施工现场用电线路,依据 JGJ46-2025《施工现场临时用电安全技术法律规范》、GB50194-93《建设工程施工现场供用电安全法律规范》编制了本临时用电施工方案
1、工程概况:本工程建筑面积约 3 万㎡,钢筋混凝土结构,地下一层,地上二层
其中地下空间开发建筑总面积为 20485
5 平方米,主要功能为出站大厅,出租车、社会车辆、非机动车的停放,以及部分设备和管理用房,机电安装部分主要包括电气、给排水和通风空调系统等
2、主要投入施工用电设备施工现场工程主要施工机械(用电)计划表用电设备名称单台功率 Kw数量总功率 kw砂轮切割机3412磨光机0
2液压弯管机0
5管子开孔机0
65套丝机1
523电动试压泵2
2沟通电焊机10440管子压槽机2
5联合角咬口机515夜间照明133经计算得出施工现场所有用电设备总功率为:P 施工总=12+1
65+3+2
2+40+2
5+5+3=79
64Kw办公区主要用电计划表用电名称单个功率 Kw数量总功率 kw日光灯0
48空调212经计算得出 P 办公总=0
48+2=2
48Kw3、施工临时用电布置及计算3

1 临电线路平面布置及原则3
1 本工程机电安装临时用电从南通二建提供的总配电柜接出,整个配电按三级配电,二级漏电保护形式布置,即总配电柜(南通二建)—机电安装总配电箱—现场分配电箱—末端开关箱—用电设备
2 机电安装总配电箱设置在加工区内,施工现场分三个区域各设置三个分配电箱,分别为分配一、分配二、分配三(见临时用电图)

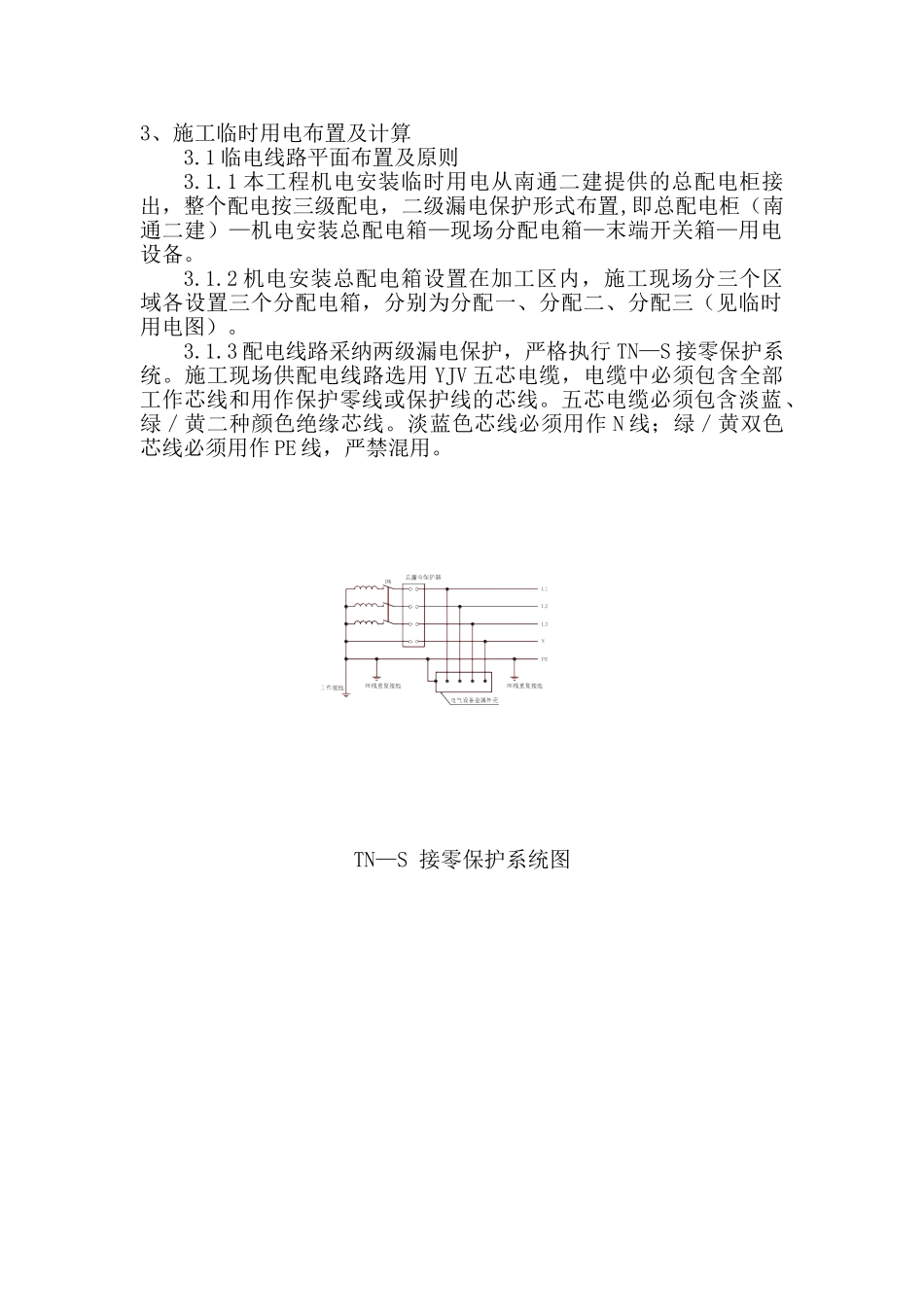

3 配电线路采纳两级漏电保护,严格执行 T
