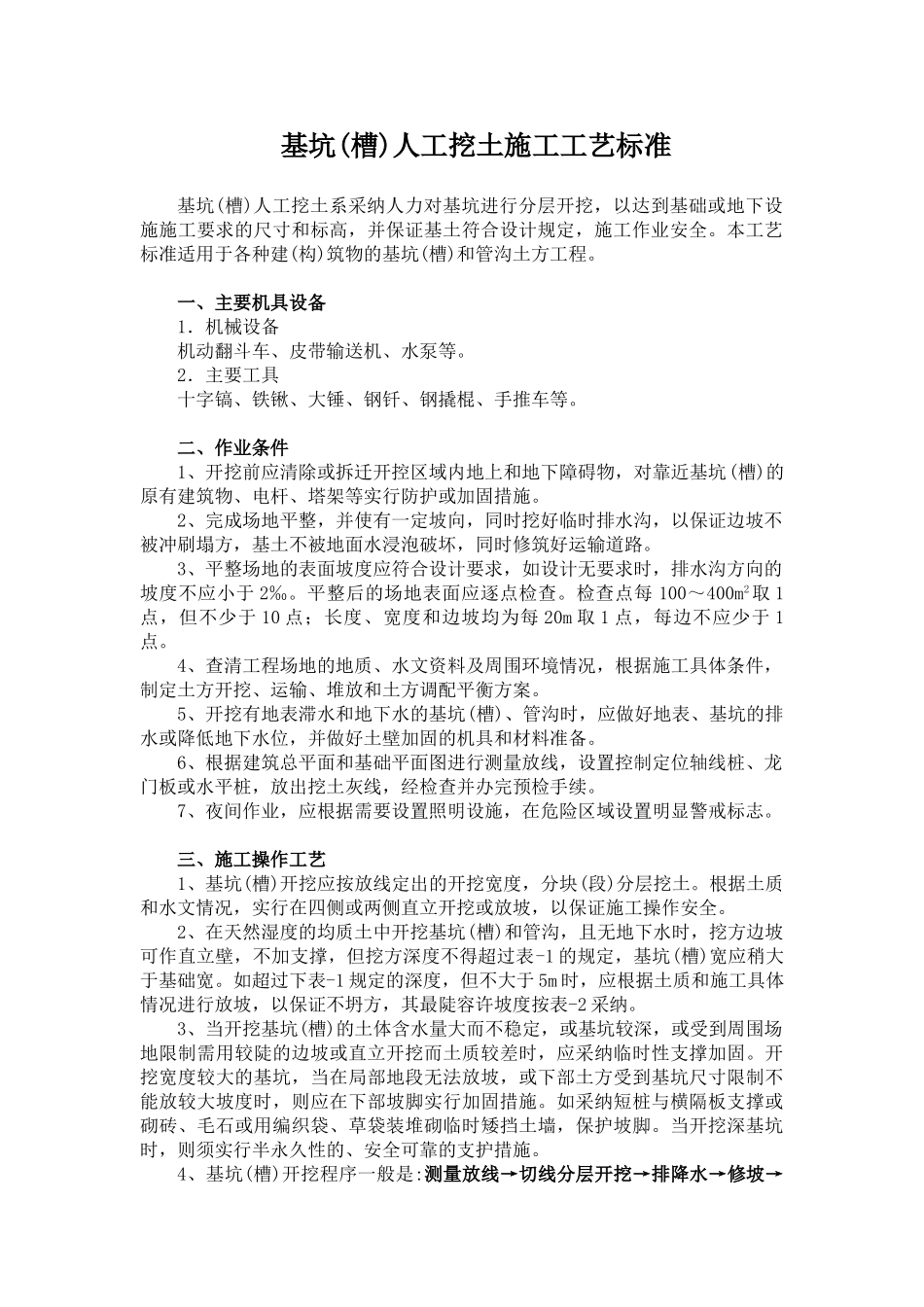

基坑(槽)人工挖土施工工艺标准基坑(槽)人工挖土系采纳人力对基坑进行分层开挖,以达到基础或地下设施施工要求的尺寸和标高,并保证基土符合设计规定,施工作业安全
本工艺标准适用于各种建(构)筑物的基坑(槽)和管沟土方工程
一、主要机具设备1.机械设备机动翻斗车、皮带输送机、水泵等
2.主要工具十字镐、铁锹、大锤、钢钎、钢撬棍、手推车等
二、作业条件1、开挖前应清除或拆迁开控区域内地上和地下障碍物,对靠近基坑(槽)的原有建筑物、电杆、塔架等实行防护或加固措施
2、完成场地平整,并使有一定坡向,同时挖好临时排水沟,以保证边坡不被冲刷塌方,基土不被地面水浸泡破坏,同时修筑好运输道路
3、平整场地的表面坡度应符合设计要求,如设计无要求时,排水沟方向的坡度不应小于 2‰
平整后的场地表面应逐点检查

检查点每 100~400m2取 1点,但不少于 10 点;长度、宽度和边坡均为每 20m 取 1 点,每边不应少于 1点
4、查清工程场地的地质、水文资料及周围环境情况,根据施工具体条件,制定土方开挖、运输、堆放和土方调配平衡方案
5、开挖有地表滞水和地下水的基坑(槽)、管沟时,应做好地表、基坑的排水或降低地下水位,并做好土壁加固的机具和材料准备
6、根据建筑总平面和基础平面图进行测量放线,设置控制定位轴线桩、龙门板或水平桩,放出挖土灰线,经检查并办完预检手续
7、夜间作业,应根据需要设置照明设施,在危险区域设置明显警戒标志
三、施工操作工艺1、基坑(槽)开挖应按放线定出的开挖宽度,分块(段)分层挖土
根据土质和水文情况,实行在四侧或两侧直立开挖或放坡,以保证施工操作安全
2、在天然湿度的均质土中开挖基坑(槽)和管沟,且无地下水时,挖方边坡可作直立壁,不加支撑,但挖方深度不得超过表-1 的规定,基坑(槽)宽应稍大于基础宽

如超过下表-1 规定的深度,但不大于 5m 时,应根据土质和施工具体情况
