一、 编制依据1
大连水泥厂搬迁异地新建 5000t/d 工程——原料粉磨及废气处理的施工图纸
《结构施工图总说明》、《建筑施工图总说明》及其他施工图纸
《混凝土结构工程施工及验收法律规范》GB50204—2025
大连水泥厂搬迁异地新建 5000t/d 工程-----创优策划
二、 工程概况本工程为大连水泥厂搬迁异地新建 5000t/d 工程的原料粉磨单位工程
为工业性框架结构,分为 ABCDEFG 区,即磨机基础、喂料楼、旋风筒框架、废气处理、增湿塔、高温风机等部分组成,基础形式为钢筋砼浅基础及桩承台基础,其中磨机基础为一整体性大型钢筋砼基础,长 15
6 米,宽 12
8 米,高 8
15 米,一次浇筑部分采纳 C30 砼,二次浇筑部分采纳 C35 砼
因其砼结构尺寸较大,仅一次浇筑砼就有 1100 多 m3,为典型的大体积混凝土工程
为保证磨机砼浇筑施工质量,按大体积混凝土关键过程对磨机基础砼施工过程进行控制,以控制温度变形、裂缝的发生
三、 施工准备1
联系商品砼公司,按图纸要求对提前提出砼需用计划,明确要求其强度等级、使用时间、使用量等技术和施工要求,要求其必须提供合格的低水化热配比的商品砼,严格控制砼的坍落度不大于 160mm,尽量选用较小的坍落度,以减少砼拌合用水泥量,降低水化热的产生
要求商品砼公司实行提前检修设备,落实材料机具等保障措施,确保砼施工时的连续供应,避开因砼供应中断而形成施工缝情况的发生
现场场地内的水、电、施工设备均已布设完毕,并经检查满足施工要求
输送泵、泵管已布设完毕,并经试车正常
钢筋、模板、测温孔、标高线均已经检查无误
现场提前准备一台柴油发电机,以备意外故障停电时应急使用

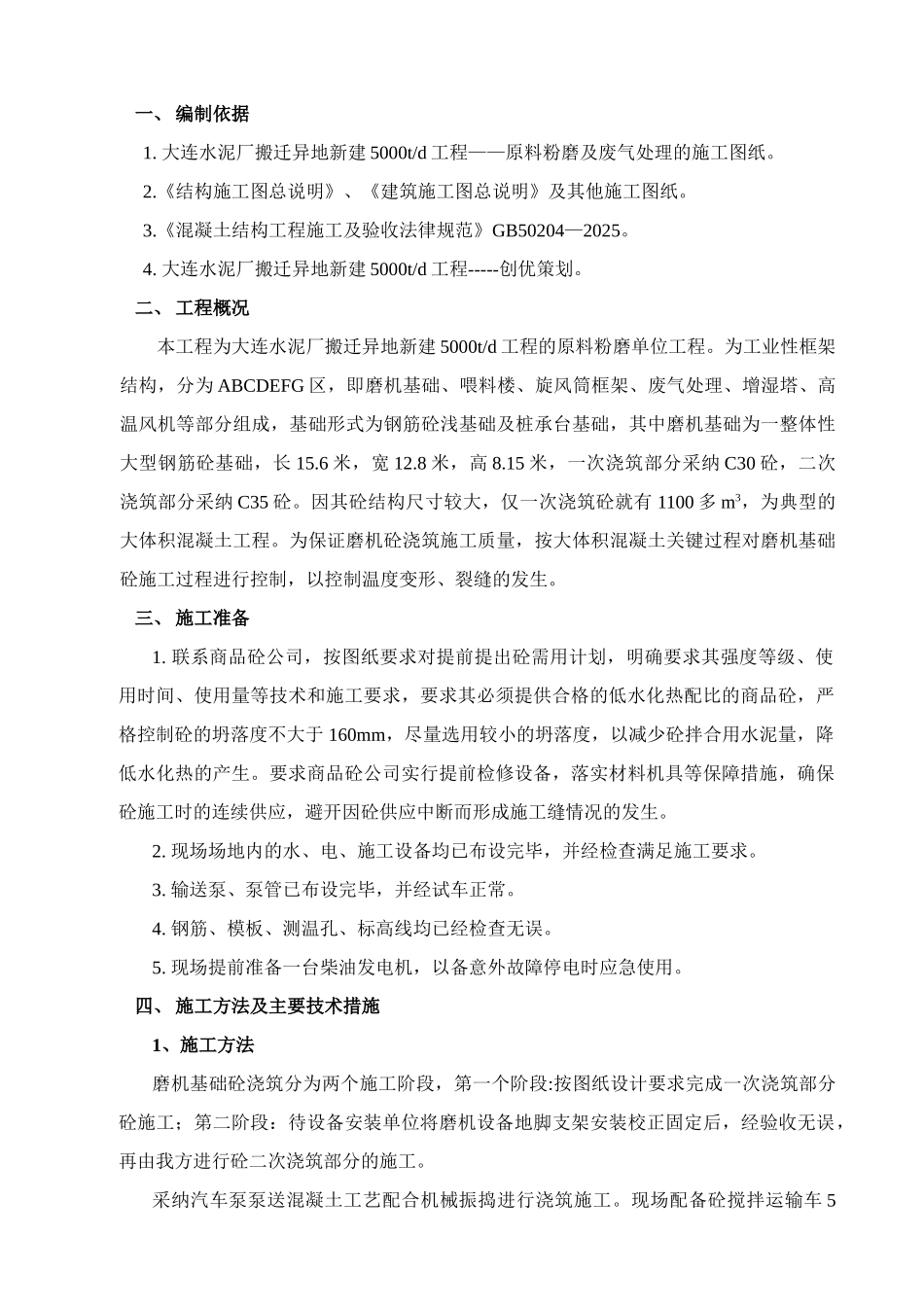

四、 施工方法及主要技术措施1、施工方法磨机基础砼浇筑分为两个施工阶段,第一个阶段:按图纸设计要求完成一次浇筑部
