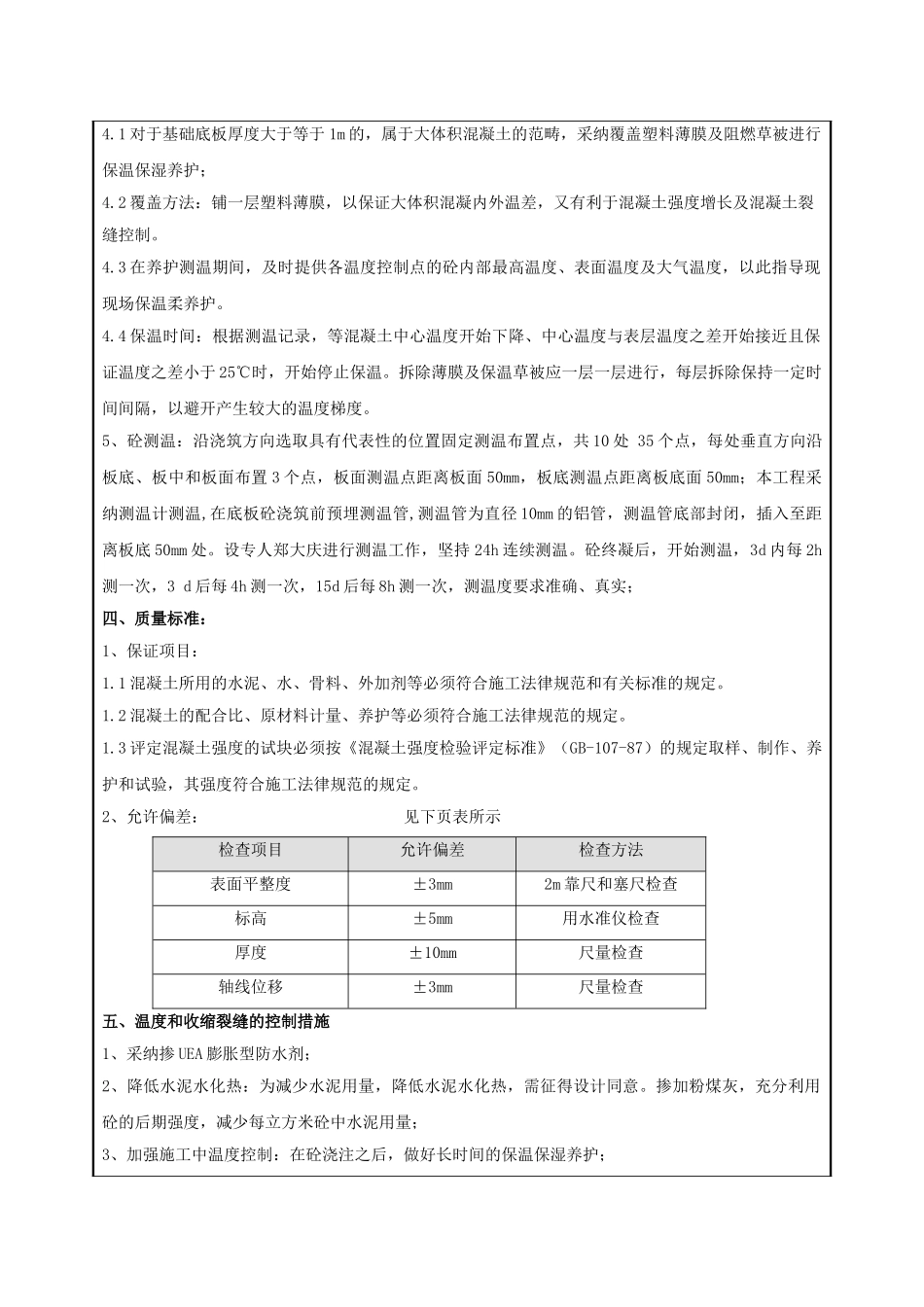

技术交底记录编 号015工程名称新村工程三标段交 底 日 期施工单位有限公司分项工程名称混凝土交底提要基础底板混凝土施工技术交底交底内容: 一、材料机具汽车泵 1 台、震捣棒 5 根、旧木方(100x100x2000mm)若干、4 米长铝合金刮杠 20 根、木(铁)抹子、铁锹、铁耙若干
二、作业条件:1、钢筋工程已施工完毕,并经隐蔽工程验收合格
2、模板工程已施工完毕,并经预检合格
3、检查电源、线路,并做好夜间施工照明准备
4、砼浇筑前应将钢筋、模板上的霜冻、冰雪等清理洁净
三、操作工艺1、工艺流程:作业准备→砼运输→砼浇筑振捣→砼养护2、砼运输:采纳泵车运至浇筑地点,由地泵输送到浇筑部位,砼发生离析时,浇筑前应二次搅拌,已初凝的砼不得使用
3、混凝土浇注及振捣:铺设砼管道采纳边浇筑边拆管的方法,浇筑砼采纳斜面分层,用“由远至近、一个坡度、薄层浇筑、一次到顶”的方法,每作业面分前、中、后三排振捣砼,在出料口、坡角、坡中各配备 1 根振捣棒振捣,边浇筑边成型及抹平底板表面,标高、厚度采纳水准仪定点测平,用小白线严格控制板面标高和表面平整,顶、底板砼振捣见下图;砼浇筑使用 Ф50 振捣棒,振捣时要做到“快插慢拔”,振捣延续时间以砼表面呈现浮浆和不再沉落、气泡不再上浮来控制,避开振捣时间过短和过长
Ф50 振捣棒有效半径 R 按 30cm 考虑,则振捣棒插点的移动距离不能大于其作用半径的 1
5倍,即 45cm;插点方式选用行列式或边格式,振捣时注意振捣棒与模板的距离,不准大于 0
5R,即15cm,并避开碰撞钢筋、模板、预埋管;为使分层浇筑的上下层砼结合为整体,振捣时振捣棒要求插入下一层砼不少于 5cm;砼浇筑过程中表面的泌水及时排入电梯井坑或集水坑内,用潜水泵抽走;砼浇筑过程中,钢筋工常常检查钢筋位置,如有移位,必须立即调整到位
由于底板施工基本上为冬季施工,要求泵管用草
