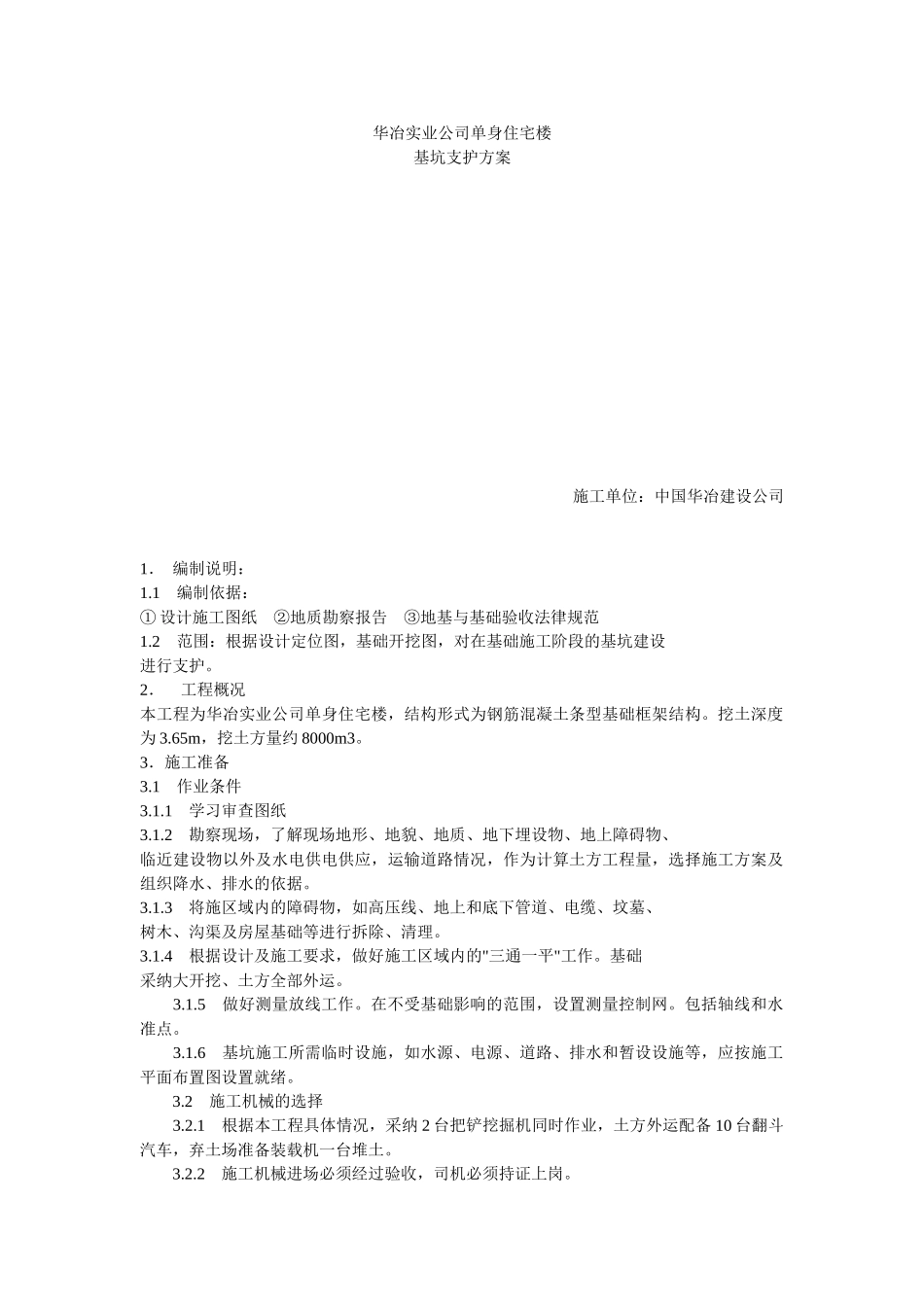

华冶实业公司单身住宅楼基坑支护方案施工单位:中国华冶建设公司1. 编制说明:1
1 编制依据:① 设计施工图纸 ②地质勘察报告 ③地基与基础验收法律规范1
2 范围:根据设计定位图,基础开挖图,对在基础施工阶段的基坑建设进行支护
2. 工程概况本工程为华冶实业公司单身住宅楼,结构形式为钢筋混凝土条型基础框架结构
挖土深度为 3
65m,挖土方量约 8000m3
3.施工准备3
1 作业条件3
1 学习审查图纸3
2 勘察现场,了解现场地形、地貌、地质、地下埋设物、地上障碍物、临近建设物以外及水电供电供应,运输道路情况,作为计算土方工程量,选择施工方案及组织降水、排水的依据
3 将施区域内的障碍物,如高压线、地上和底下管道、电缆、坟墓、树木、沟渠及房屋基础等进行拆除、清理
4 根据设计及施工要求,做好施工区域内的"三通一平"工作
基础采纳大开挖、土方全部外运
5 做好测量放线工作
在不受基础影响的范围,设置测量控制网
包括轴线和水准点
6 基坑施工所需临时设施,如水源、电源、道路、排水和暂设设施等,应按施工平面布置图设置就绪
2 施工机械的选择 3
1 根据本工程具体情况,采纳 2 台把铲挖掘机同时作业,土方外运配备 10 台翻斗汽车,弃土场准备装载机一台堆土
2 施工机械进场必须经过验收,司机必须持证上岗
4. 土方开挖4

1 两台把铲挖掘机同时作业,方向自东向西,见挖土顺序图
2 为使基底土不受扰动,防止超挖,保证边坡坡度正确,机械开挖至接近设计坑底标高或边坡边界,应预留 30cm 厚土层
用人工开挖和修坡
3 挖掘机作业时,施工人员不得进入挖土机作业半径之内,应在作业半径外 2m 处
4 挖土时应注意检查基坑底是否有古墓、洞穴、暗沟等存在,如发现迹象应迹象应及时汇报,并进行探察处理
