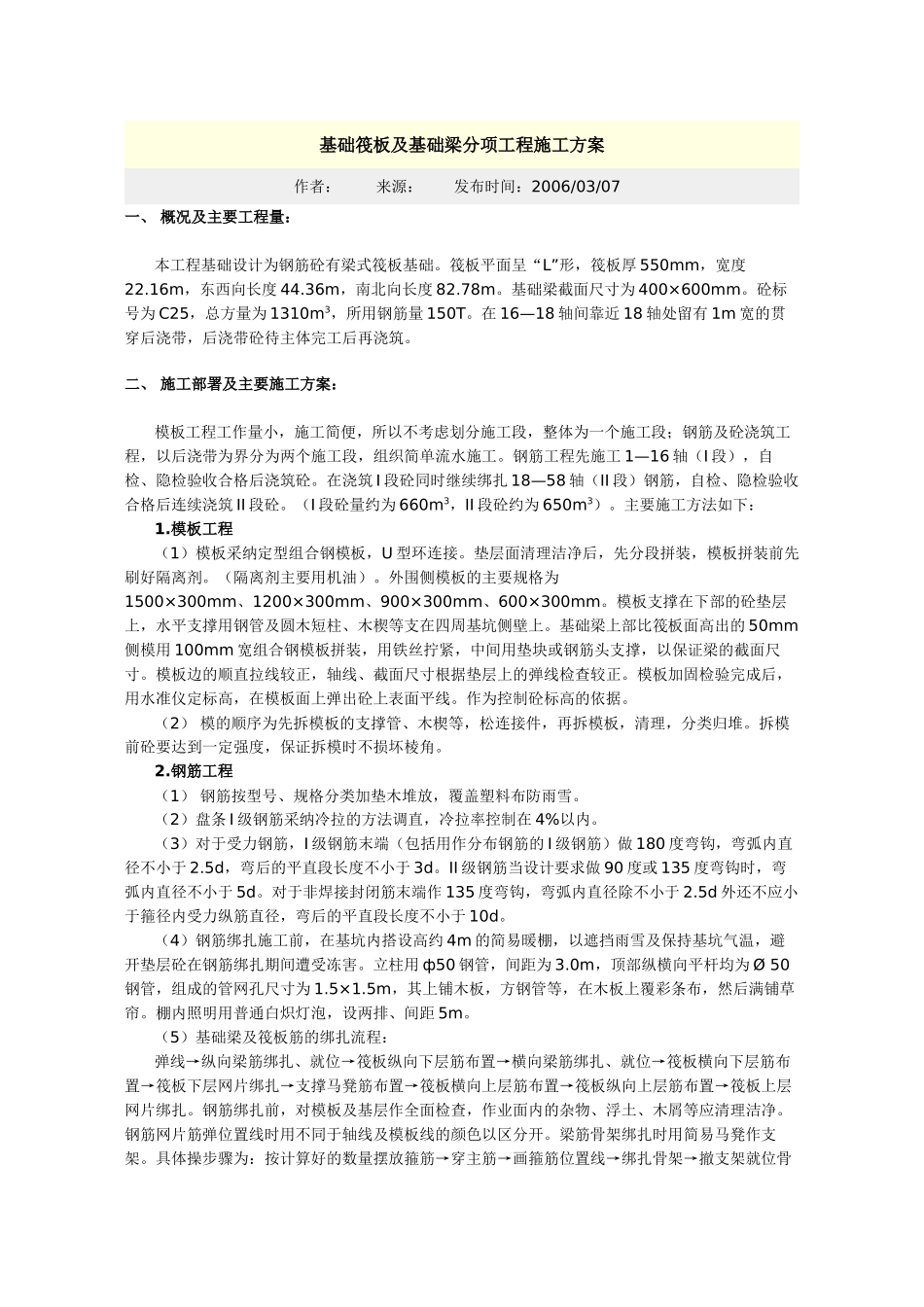

基础筏板及基础梁分项工程施工方案作者: 来源: 发布时间:2006/03/07 一、 概况及主要工程量: 本工程基础设计为钢筋砼有梁式筏板基础
筏板平面呈“L”形,筏板厚 550mm,宽度22
16m,东西向长度 44
36m,南北向长度 82
基础梁截面尺寸为 400×600mm
砼标号为 C25,总方量为 1310m3,所用钢筋量 150T
在 16—18 轴间靠近 18 轴处留有 1m 宽的贯穿后浇带,后浇带砼待主体完工后再浇筑
二、 施工部署及主要施工方案: 模板工程工作量小,施工简便,所以不考虑划分施工段,整体为一个施工段;钢筋及砼浇筑工程,以后浇带为界分为两个施工段,组织简单流水施工
钢筋工程先施工 1—16 轴(I 段),自检、隐检验收合格后浇筑砼
在浇筑 I 段砼同时继续绑扎 18—58 轴(II 段)钢筋,自检、隐检验收合格后连续浇筑 II 段砼
(I 段砼量约为 660m3,II 段砼约为 650m3)
主要施工方法如下: 1
模板工程 (1)模板采纳定型组合钢模板,U 型环连接
垫层面清理洁净后,先分段拼装,模板拼装前先刷好隔离剂
(隔离剂主要用机油)
外围侧模板的主要规格为1500×300mm、1200×300mm、900×300mm、600×300mm
模板支撑在下部的砼垫层上,水平支撑用钢管及圆木短柱、木楔等支在四周基坑侧壁上
基础梁上部比筏板面高出的 50mm侧模用 100mm 宽组合钢模板拼装,用铁丝拧紧,中间用垫块或钢筋头支撑,以保证梁的截面尺寸
模板边的顺直拉线较正,轴线、截面尺寸根据垫层上的弹线检查较正
模板加固检验完成后,用水准仪定标高,在模板面上弹出砼上表面平线
作为控制砼标高的依据
(2) 模的顺序为先拆模板的支撑管、木楔等,松连接件,再拆模板,清理,分类归堆
拆模前砼要达到一定强度,保证拆模时不损坏棱角
