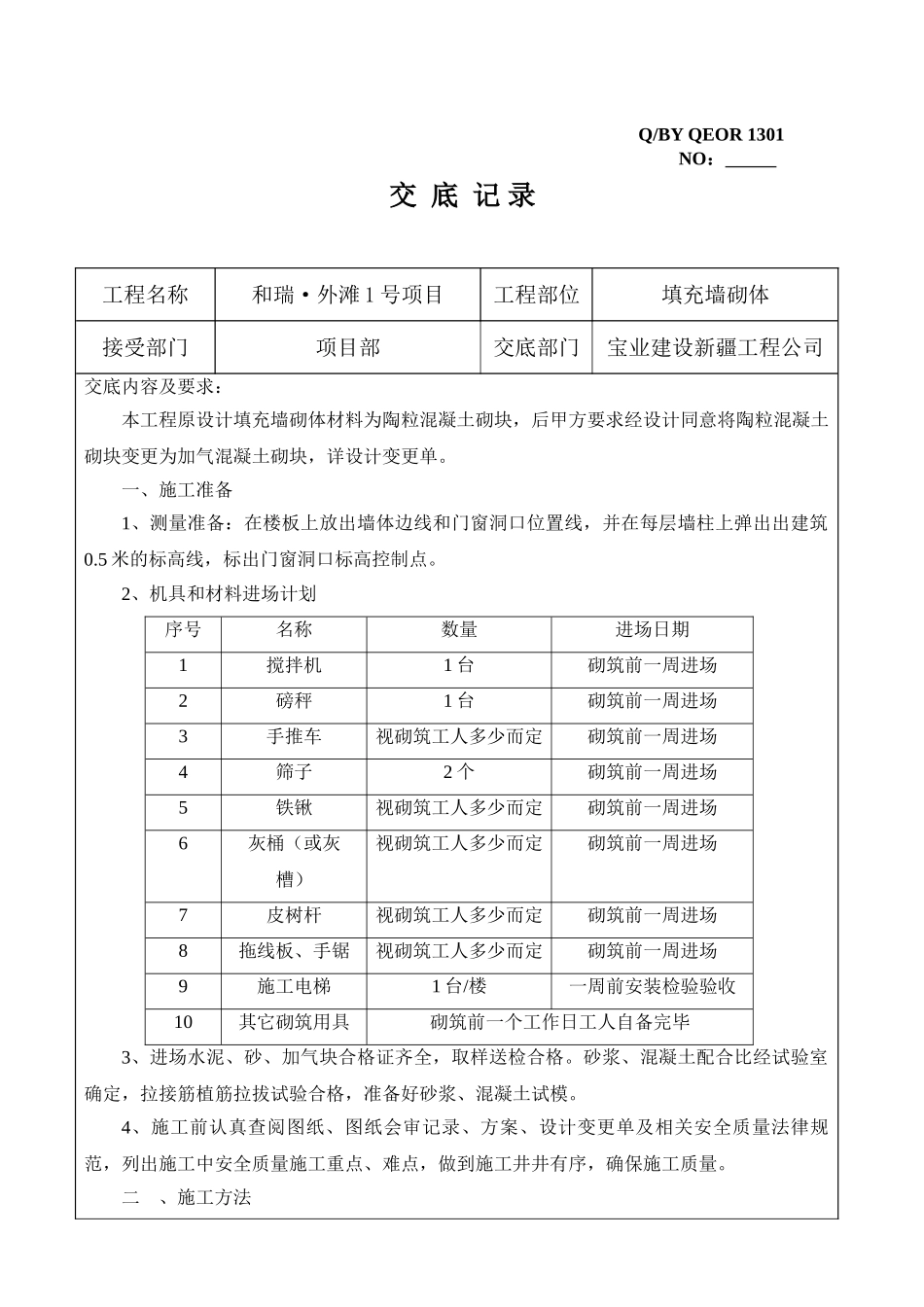

Q/BY QEOR 1301 NO: 交 底 记 录工程名称和瑞·外滩 1 号项目工程部位填充墙砌体接受部门项目部交底部门宝业建设新疆工程公司交底内容及要求:本工程原设计填充墙砌体材料为陶粒混凝土砌块,后甲方要求经设计同意将陶粒混凝土砌块变更为加气混凝土砌块,详设计变更单
一、施工准备 1、测量准备:在楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上弹出出建筑 0
5 米的标高线,标出门窗洞口标高控制点
2、机具和材料进场计划 序号名称数量进场日期1搅拌机1 台砌筑前一周进场2磅秤1 台砌筑前一周进场3手推车视砌筑工人多少而定砌筑前一周进场4筛子2 个砌筑前一周进场5铁锹视砌筑工人多少而定砌筑前一周进场6灰桶(或灰槽)视砌筑工人多少而定砌筑前一周进场7皮树杆视砌筑工人多少而定砌筑前一周进场8拖线板、手锯视砌筑工人多少而定砌筑前一周进场9施工电梯1 台/楼一周前安装检验验收10其它砌筑用具砌筑前一个工作日工人自备完毕3、进场水泥、砂、加气块合格证齐全,取样送检合格
砂浆、混凝土配合比经试验室确定,拉接筋植筋拉拔试验合格,准备好砂浆、混凝土试模
4、施工前认真查阅图纸、图纸会审记录、方案、设计变更单及相关安全质量法律规范,列出施工中安全质量施工重点、难点,做到施工井井有序,确保施工质量

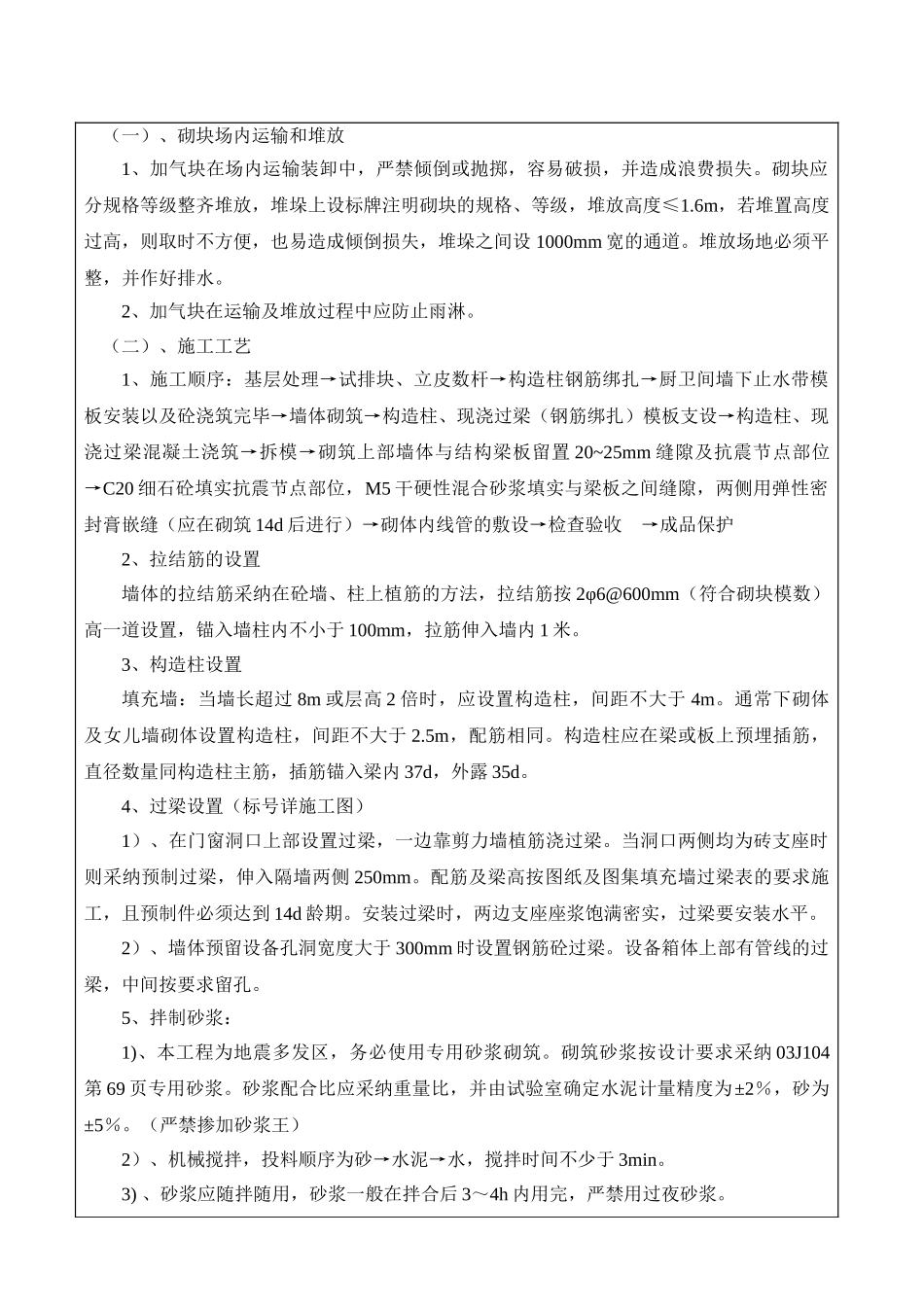

二 、施工方法 (一)、砌块场内运输和堆放 1、加气块在场内运输装卸中,严禁倾倒或抛掷,容易破损,并造成浪费损失
砌块应分规格等级整齐堆放,堆垛上设标牌注明砌块的规格、等级,堆放高度≤1
6m,若堆置高度过高,则取时不方便,也易造成倾倒损失,堆垛之间设 1000mm 宽的通道
堆放场地必须平整,并作好排水
2、加气块在运输及堆放过程中应防止雨淋

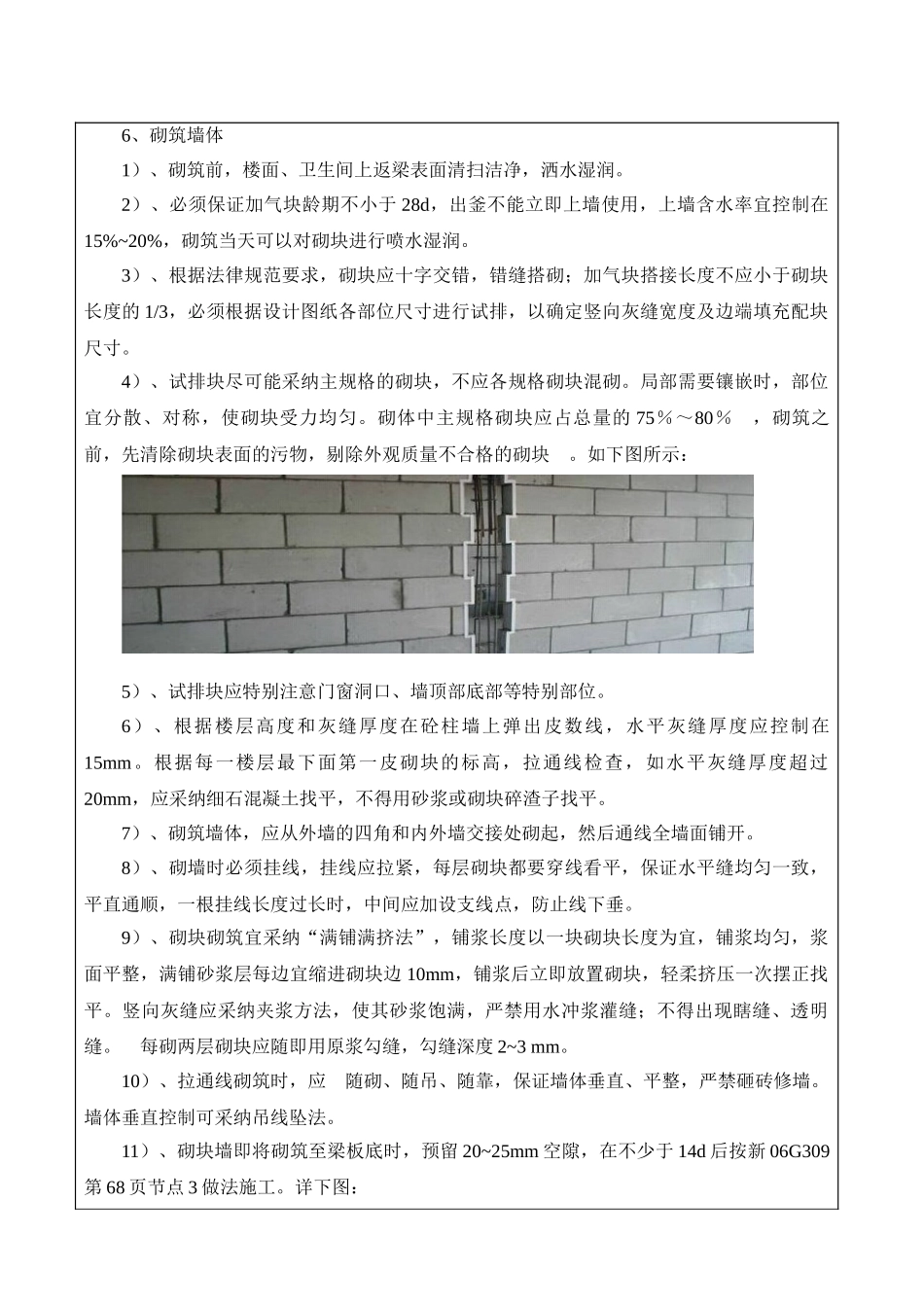

(二)、施工工艺1、施工顺序:基层处理→试排块、立皮数杆→构造柱钢筋绑扎→厨卫间墙下止水带模板安装以及砼浇筑完毕→墙体砌筑→构造柱、现浇过梁(钢筋绑
