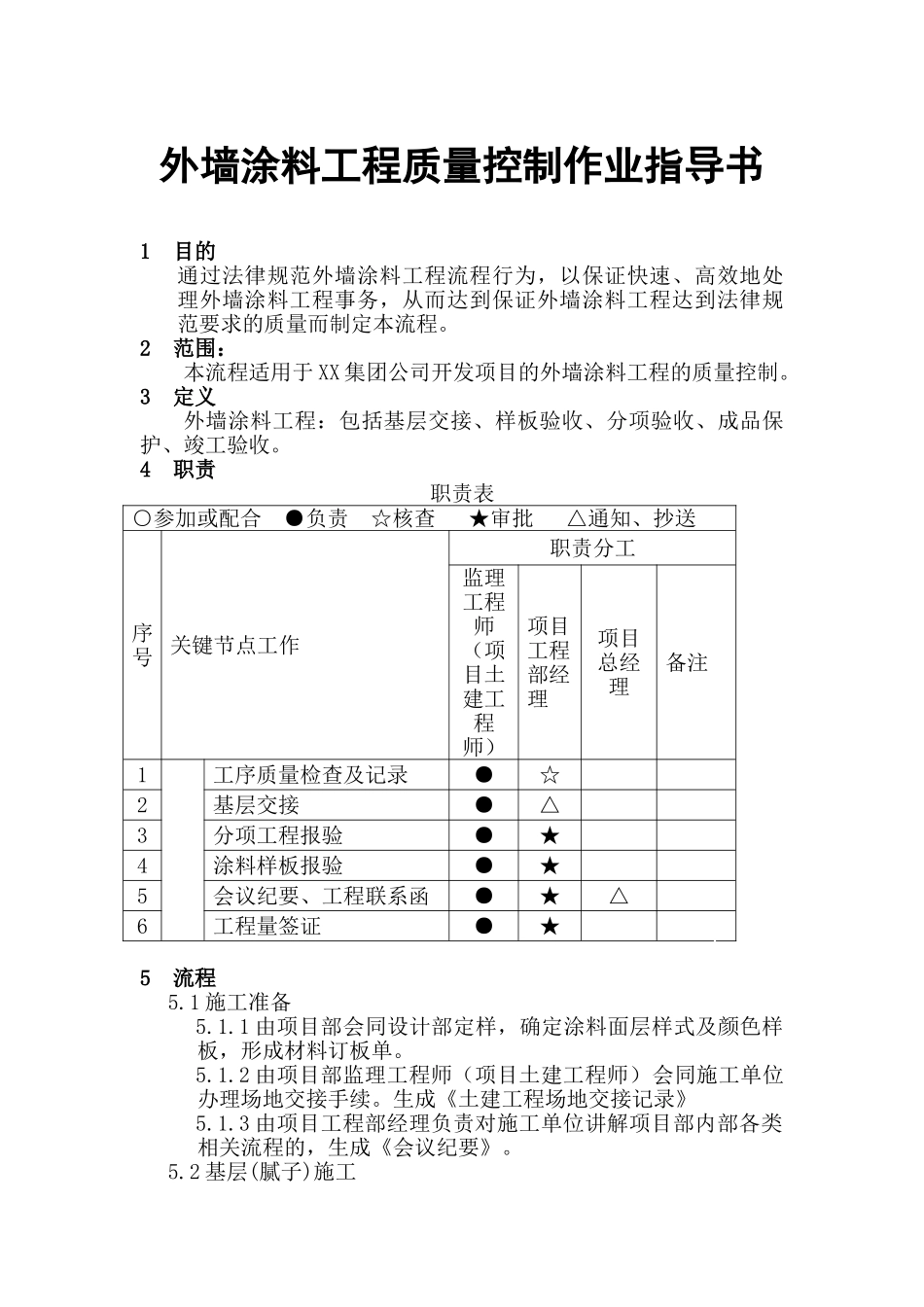

外墙涂料工程质量控制作业指导书1目的通过法律规范外墙涂料工程流程行为,以保证快速、高效地处理外墙涂料工程事务,从而达到保证外墙涂料工程达到法律规范要求的质量而制定本流程
2范围:本流程适用于 XX 集团公司开发项目的外墙涂料工程的质量控制
3定义外墙涂料工程:包括基层交接、样板验收、分项验收、成品保护、竣工验收
4职责职责表○参加或配合 ●负责 ☆核查 ★审批 △通知、抄送序号 关键节点工作职责分工监理工程师(项目土建工程师)项目工程部经理项目总经理备注1工序质量检查及记录●☆2基层交接●△3分项工程报验●★4涂料样板报验●★5会议纪要、工程联系函●★△6工程量签证●★5流程5
1 施工准备5
1 由项目部会同设计部定样,确定涂料面层样式及颜色样板,形成材料订板单
2 由项目部监理工程师(项目土建工程师)会同施工单位办理场地交接手续
生成《土建工程场地交接记录》5
3 由项目工程部经理负责对施工单位讲解项目部内部各类相关流程的,生成《会议纪要》
2 基层(腻子)施工5

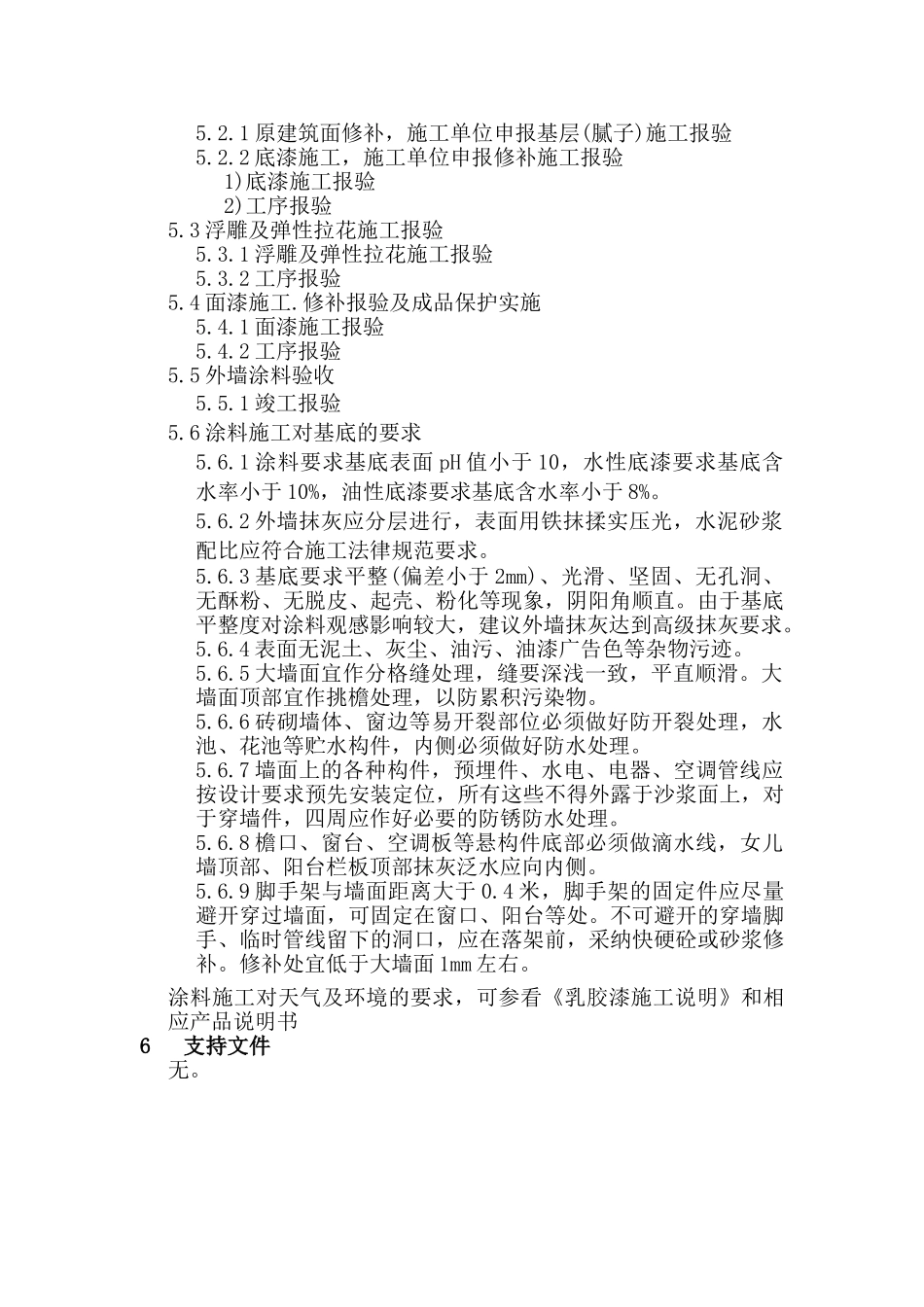

1 原建筑面修补,施工单位申报基层(腻子)施工报验5
2 底漆施工,施工单位申报修补施工报验1)底漆施工报验2)工序报验5
3 浮雕及弹性拉花施工报验5
1 浮雕及弹性拉花施工报验5
2 工序报验5
4 面漆施工
修补报验及成品保护实施5
1 面漆施工报验5
2 工序报验5
5 外墙涂料验收5
1 竣工报验5
6 涂料施工对基底的要求5
1 涂料要求基底表面 pH 值小于 10,水性底漆要求基底含水率小于 10%,油性底漆要求基底含水率小于 8%
2 外墙抹灰应分层进行,表面用铁抹揉实压光,水泥砂浆配比应符合施工法律规范要求
3 基底要求平整(偏差小于 2mm)、光滑、坚固、无孔洞、无酥粉、无脱皮、起壳、粉化等现象,阴阳角顺直
由于基底平整度
