标题:大体积混凝土施工作业指导书 编制人审核人批准人日 期日 期日 期修改概要修改号修 改 内 容 概 要修改人 审核人 批准日期大体积混凝土施工作业指导书1
0 材料控制:1
1 在大体积砼施工中,按 7 天龄期的水化热限制在 0
031 瓦特/克、28 天为 0

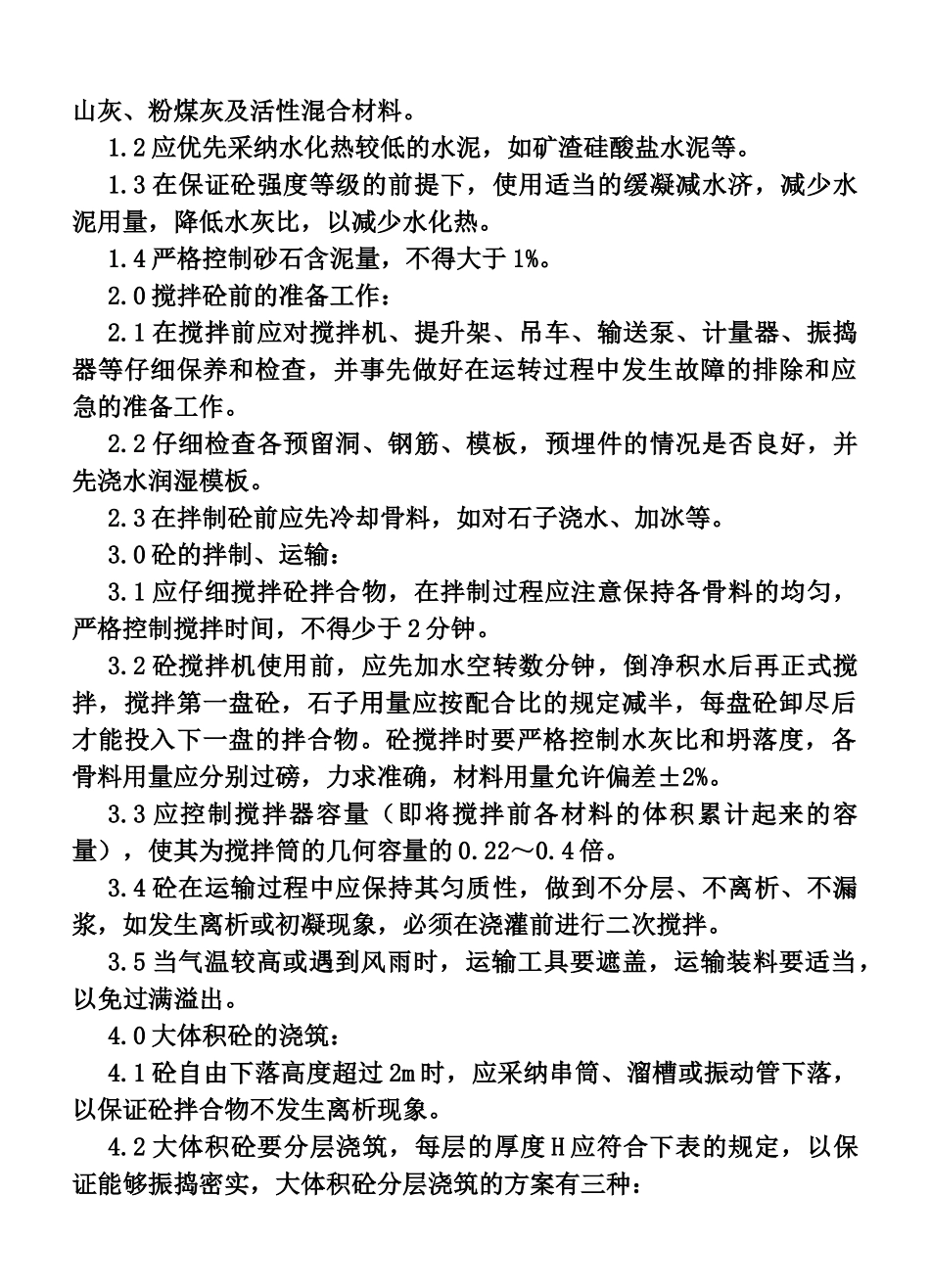

093 瓦特/克以下为度,控制使用水泥的种类种量,并采纳火山灰、粉煤灰及活性混合材料
2 应优先采纳水化热较低的水泥,如矿渣硅酸盐水泥等
3 在保证砼强度等级的前提下,使用适当的缓凝减水济,减少水泥用量,降低水灰比,以减少水化热
4 严格控制砂石含泥量,不得大于 1%
0 搅拌砼前的准备工作:2
1 在搅拌前应对搅拌机、提升架、吊车、输送泵、计量器、振捣器等仔细保养和检查,并事先做好在运转过程中发生故障的排除和应急的准备工作
2 仔细检查各预留洞、钢筋、模板,预埋件的情况是否良好,并先浇水润湿模板
3 在拌制砼前应先冷却骨料,如对石子浇水、加冰等
0 砼的拌制、运输:3
1 应仔细搅拌砼拌合物,在拌制过程应注意保持各骨料的均匀,严格控制搅拌时间,不得少于 2 分钟
2 砼搅拌机使用前,应先加水空转数分钟,倒净积水后再正式搅拌,搅拌第一盘砼,石子用量应按配合比的规定减半,每盘砼卸尽后才能投入下一盘的拌合物
砼搅拌时要严格控制水灰比和坍落度,各骨料用量应分别过磅,力求准确,材料用量允许偏差±2%
3 应控制搅拌器容量(即将搅拌前各材料的体积累计起来的容量),使其为搅拌筒的几何容量的 0
4 砼在运输过程中应保持其匀质性,做到不分层、不离析、不漏浆,如发生离析或初凝现象,必须在浇灌前进行二次搅拌
5 当气温较高或遇到风雨时,运输工具要遮盖,运输装料要适当,以免过满溢出
0 大体积砼的浇筑:4

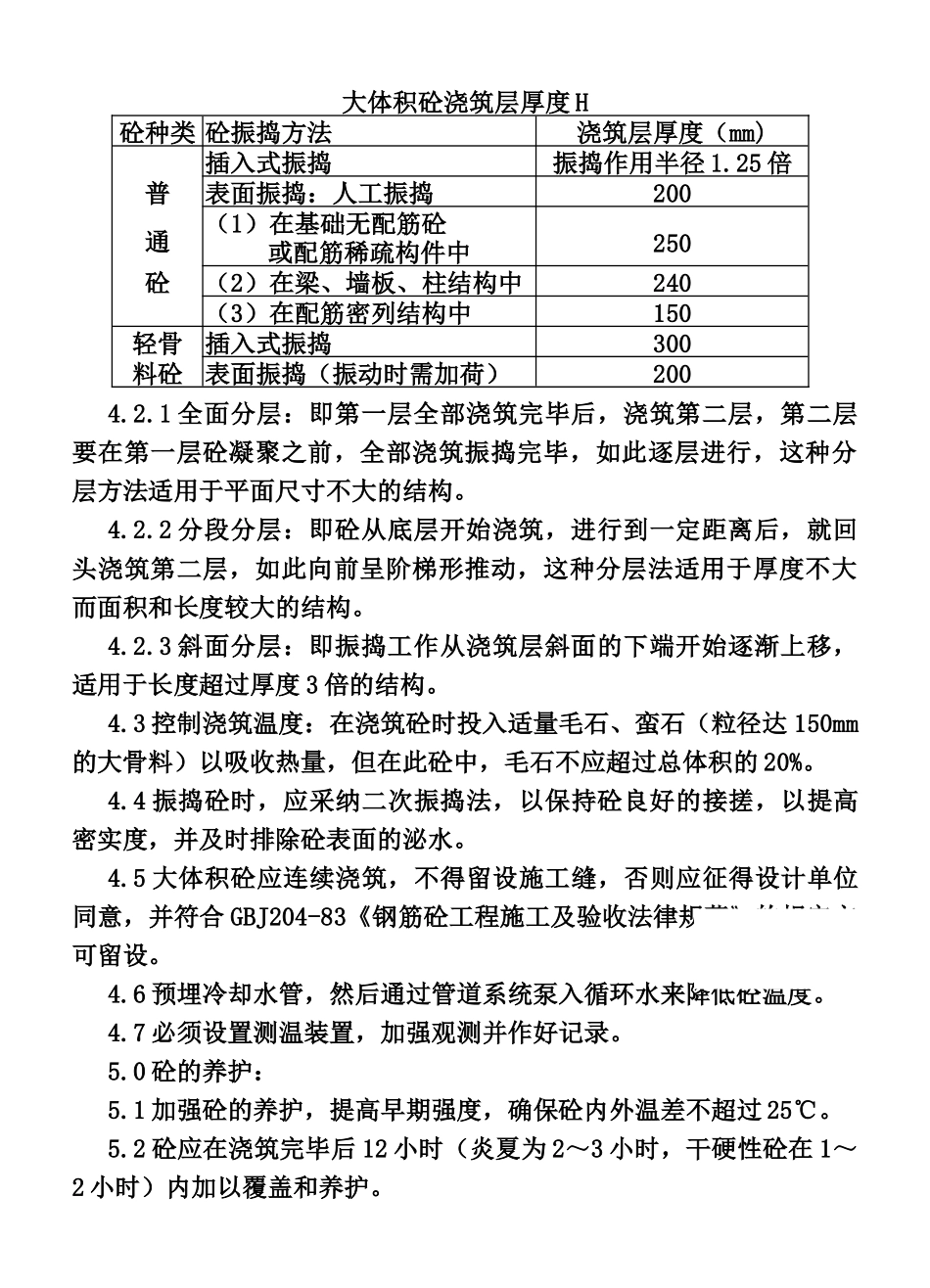

1 砼自由下落高度超过 2m 时,应采纳串筒、溜槽或振动管下
