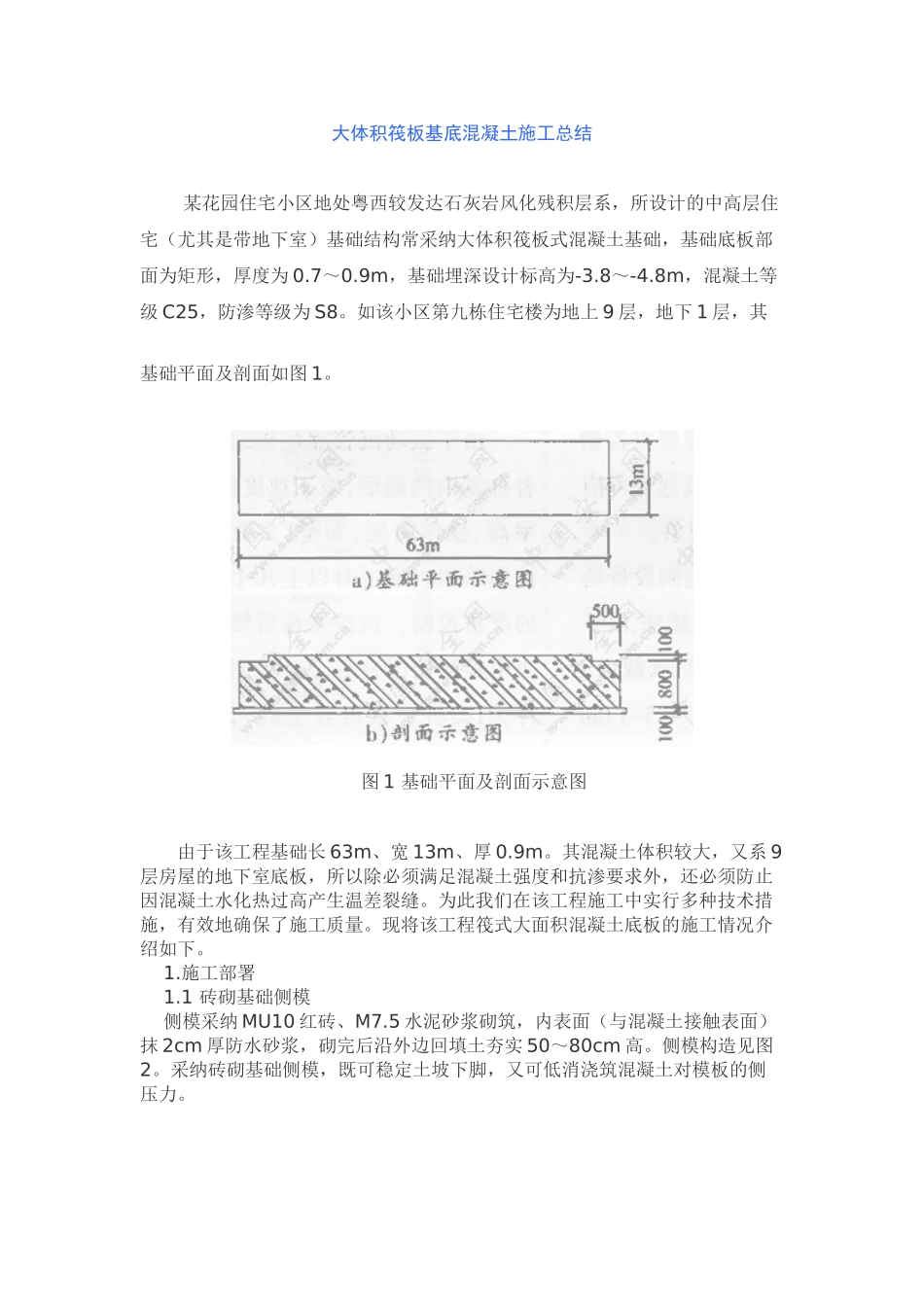

大体积筏板基底混凝土施工总结 某花园住宅小区地处粤西较发达石灰岩风化残积层系,所设计的中高层住宅(尤其是带地下室)基础结构常采纳大体积筏板式混凝土基础,基础底板部面为矩形,厚度为 0
9m,基础埋深设计标高为-3
8m,混凝土等级 C25,防渗等级为 S8
如该小区第九栋住宅楼为地上 9 层,地下 1 层,其基础平面及剖面如图 1
图 1 基础平面及剖面示意图由于该工程基础长 63m、宽 13m、厚 0
其混凝土体积较大,又系 9层房屋的地下室底板,所以除必须满足混凝土强度和抗渗要求外,还必须防止因混凝土水化热过高产生温差裂缝
为此我们在该工程施工中实行多种技术措施,有效地确保了施工质量
现将该工程筏式大面积混凝土底板的施工情况介绍如下
施工部署 1
1 砖砌基础侧模 侧模采纳 MU10 红砖、M7
5 水泥砂浆砌筑,内表面(与混凝土接触表面)抹 2cm 厚防水砂浆,砌完后沿外边回填土夯实 50~80cm 高
侧模构造见图2
采纳砖砌基础侧模,既可稳定土坡下脚,又可低消浇筑混凝土对模板的侧压力

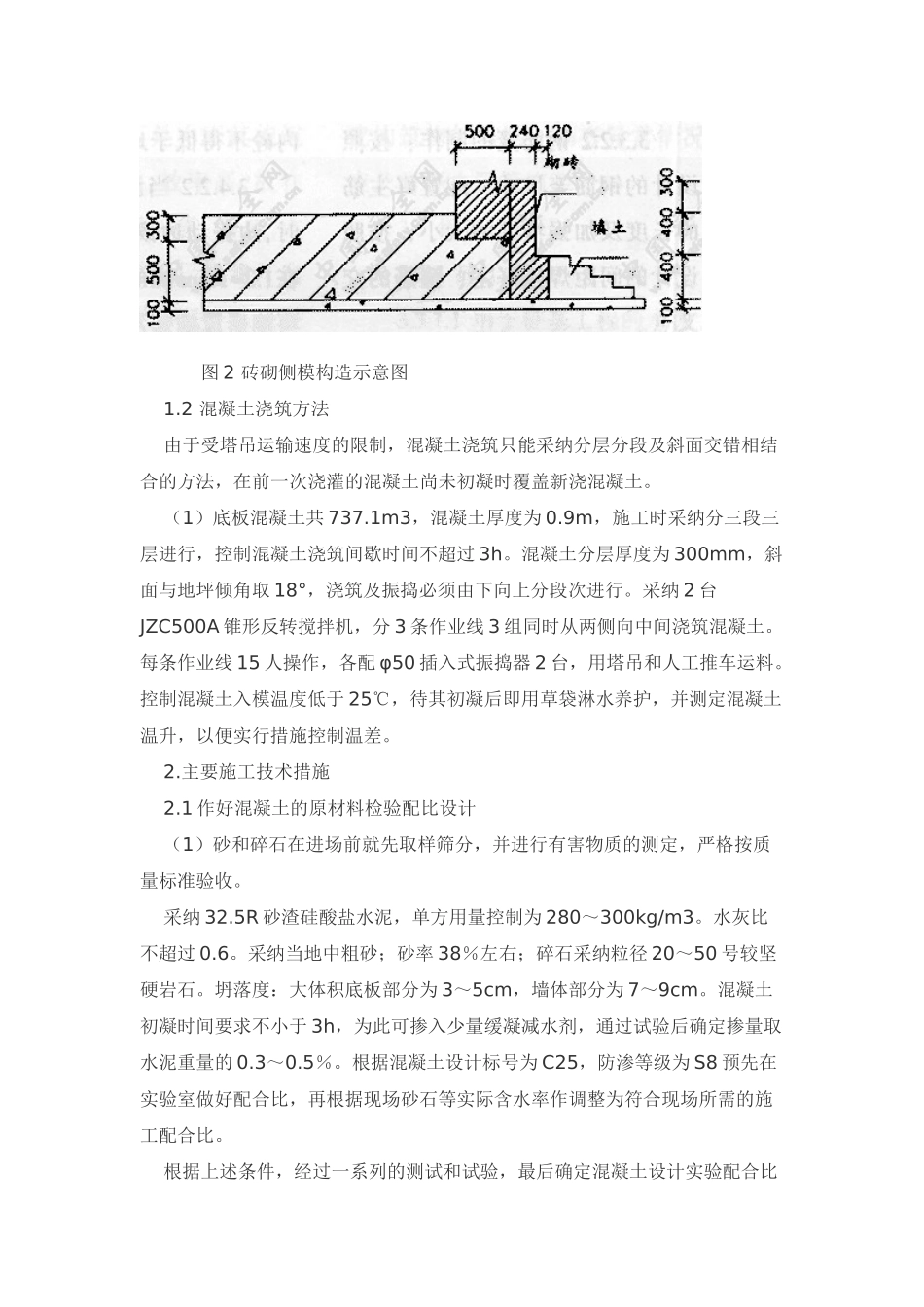

图 2 砖砌侧模构造示意图 1
2 混凝土浇筑方法 由于受塔吊运输速度的限制,混凝土浇筑只能采纳分层分段及斜面交错相结合的方法,在前一次浇灌的混凝土尚未初凝时覆盖新浇混凝土

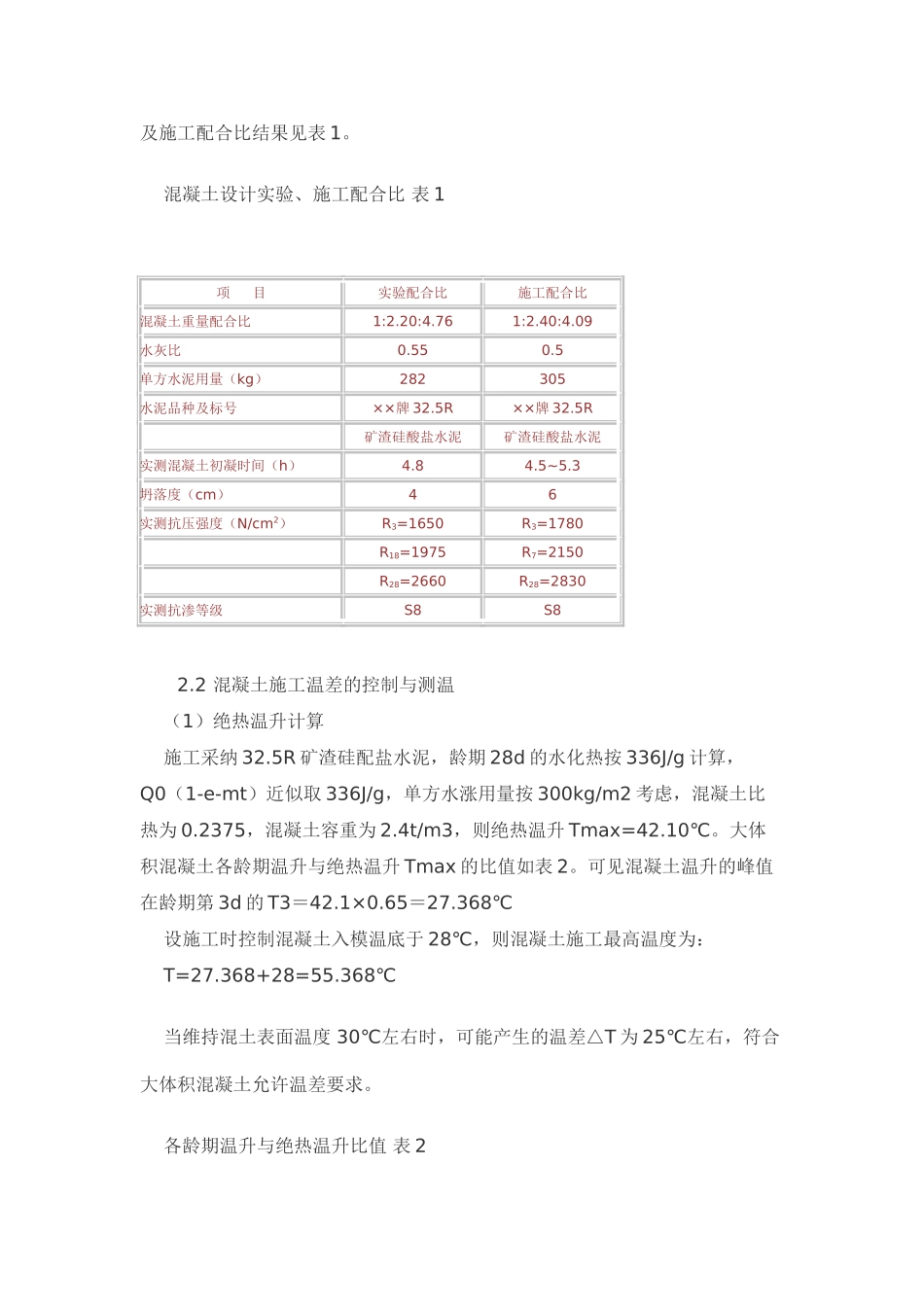

(1)底板混凝土共 737
1m3,混凝土厚度为 0
9m,施工时采纳分三段三层进行,控制混凝土浇筑间歇时间不超过 3h
混凝土分层厚度为 300mm,斜面与地坪倾角取 18°,浇筑及振捣必须由下向上分段次进行
采纳 2 台JZC500A 锥形反转搅拌机,分 3 条作业线 3 组同时从两侧向中间浇筑混凝土
每条作业线 15 人操作,各配 φ50 插入式振捣器 2 台,用塔吊和人工推车运料
控制混凝土入模温度低于 25℃,待其初凝后即用草袋淋水养护,并测定混凝土温升,以便实行措施
