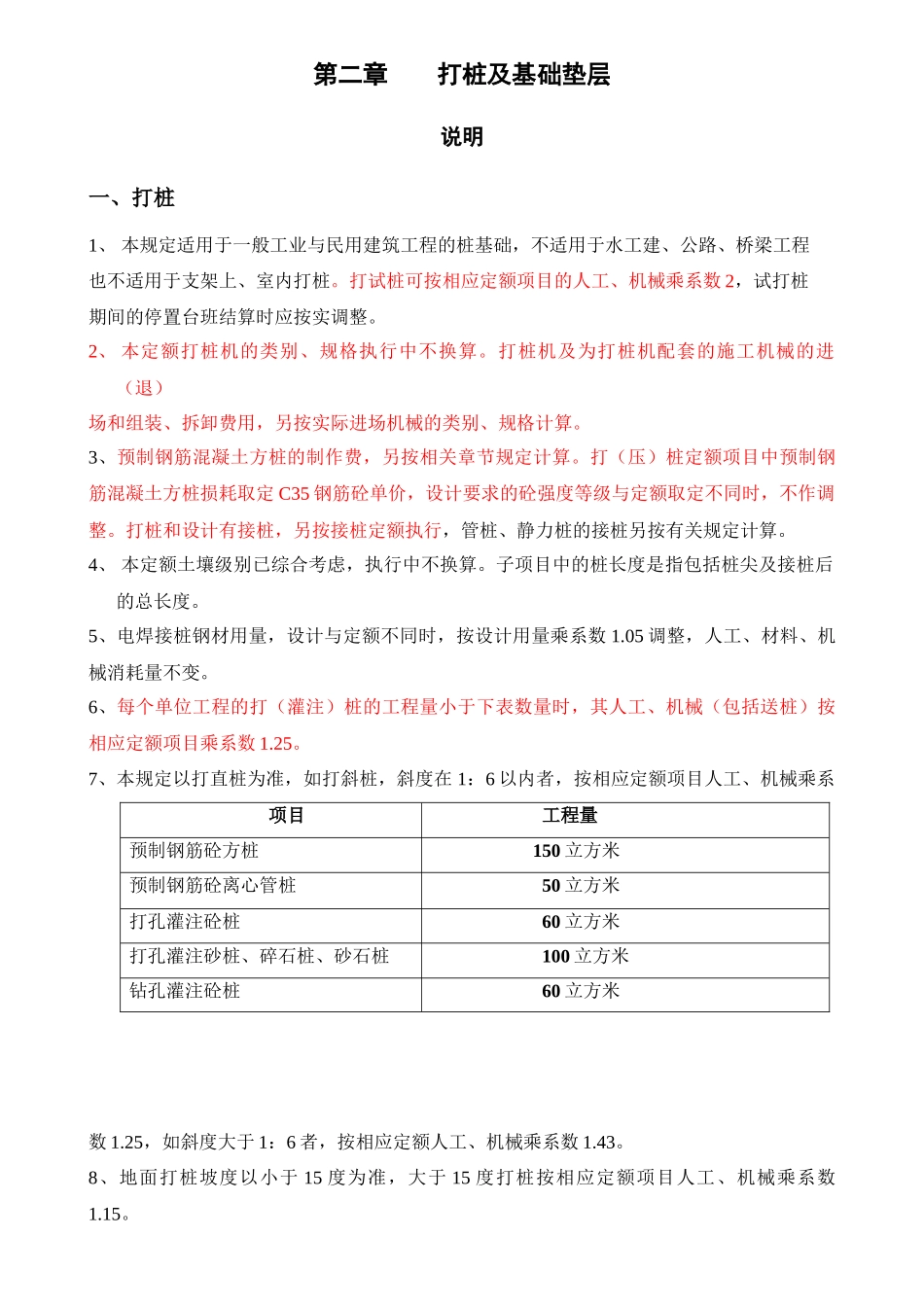

第二章 打桩及基础垫层说明一、打桩1、 本规定适用于一般工业与民用建筑工程的桩基础,不适用于水工建、公路、桥梁工程也不适用于支架上、室内打桩
打试桩可按相应定额项目的人工、机械乘系数 2,试打桩期间的停置台班结算时应按实调整
2、 本定额打桩机的类别、规格执行中不换算
打桩机及为打桩机配套的施工机械的进(退)场和组装、拆卸费用,另按实际进场机械的类别、规格计算
3、预制钢筋混凝土方桩的制作费,另按相关章节规定计算
打(压)桩定额项目中预制钢筋混凝土方桩损耗取定 C35 钢筋砼单价,设计要求的砼强度等级与定额取定不同时,不作调整
打桩和设计有接桩,另按接桩定额执行,管桩、静力桩的接桩另按有关规定计算
4、 本定额土壤级别已综合考虑,执行中不换算

子项目中的桩长度是指包括桩尖及接桩后的总长度
5、电焊接桩钢材用量,设计与定额不同时,按设计用量乘系数 1
05 调整,人工、材料、机械消耗量不变
6、每个单位工程的打(灌注)桩的工程量小于下表数量时,其人工、机械(包括送桩)按相应定额项目乘系数 1
7、本规定以打直桩为准,如打斜桩,斜度在 1:6 以内者,按相应定额项目人工、机械乘系数 1
25,如斜度大于 1:6 者,按相应定额人工、机械乘系数 1
8、地面打桩坡度以小于 15 度为准,大于 15 度打桩按相应定额项目人工、机械乘系数1
项目工程量预制钢筋砼方桩150 立方米预制钢筋砼离心管桩50 立方米打孔灌注砼桩60 立方米打孔灌注砂桩、碎石桩、砂石桩100 立方米钻孔灌注砼桩60 立方米如在基坑内(基坑深度大于 1
15 米)打桩或在地坪上打坑槽内(坑槽深度大于 1
0 米)桩时,按相应定额项目乘系数 1
9、各种灌注桩中的材料用量预算暂按下表内的充盈系数和操作损耗计算,结算时充盈系数按打桩记录灌入量进行调整,操作损耗不变

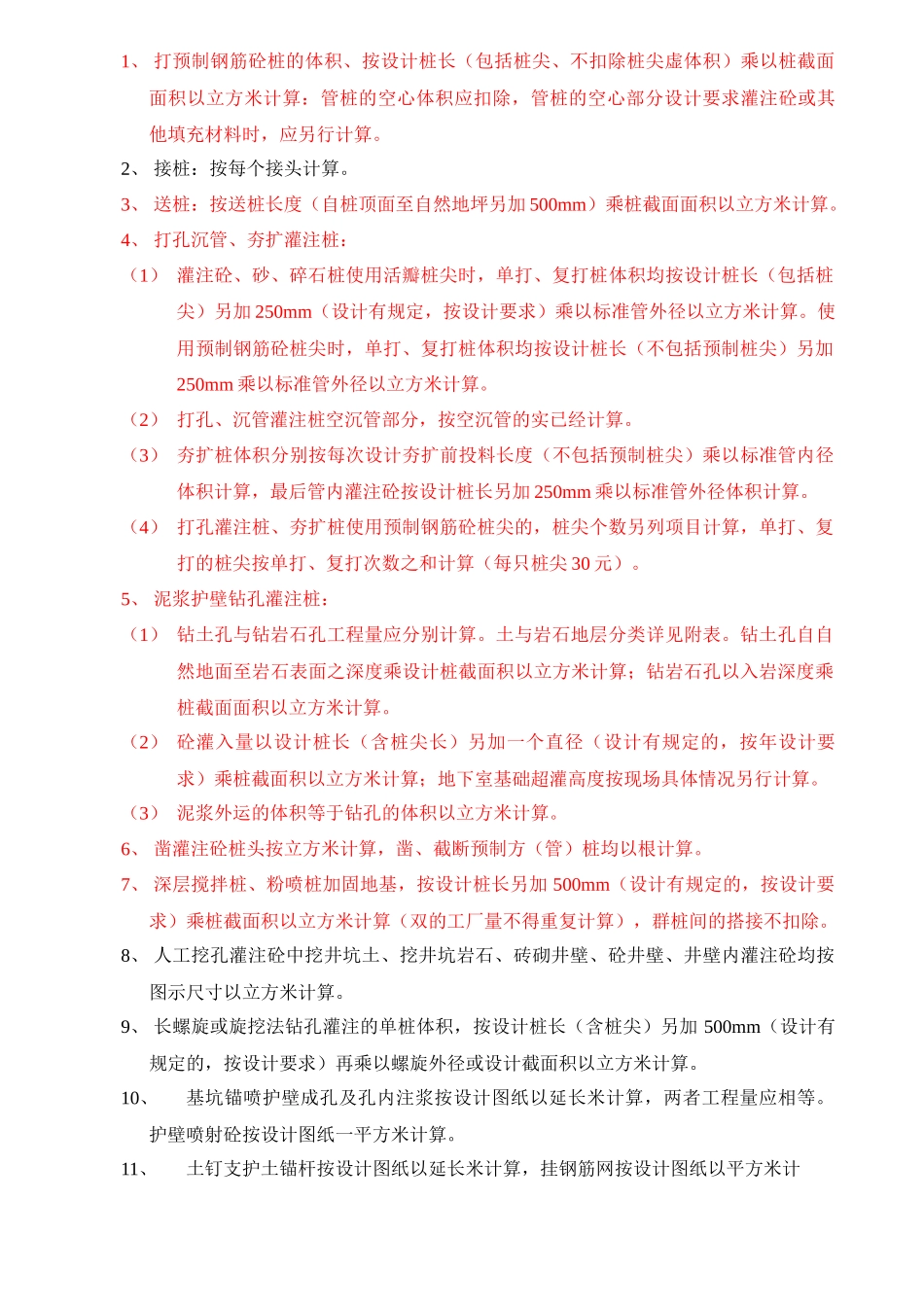

项目名称充盈系数操作损耗率
