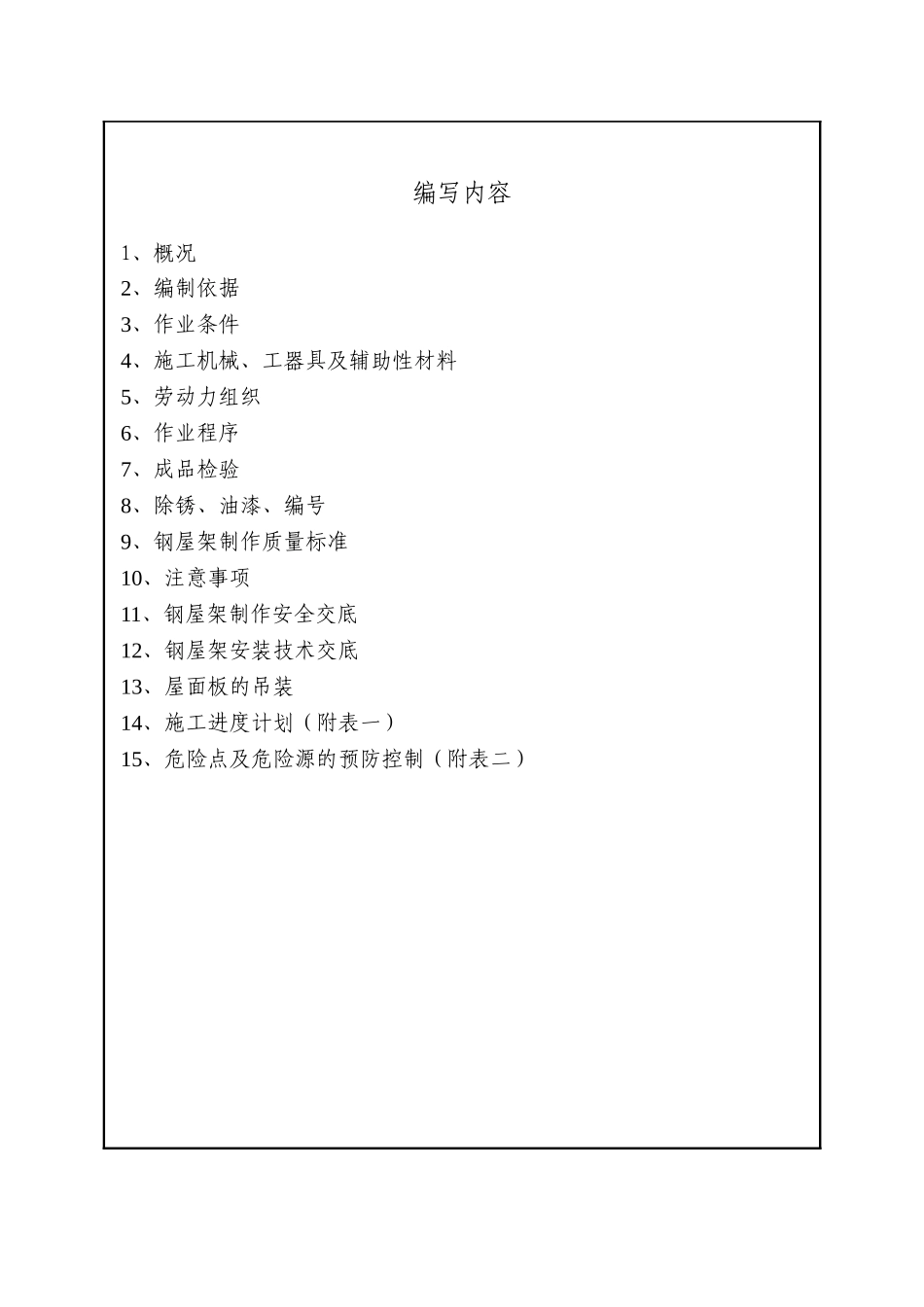

施工技术方案第 1 页共 9 页编写内容1、概况2、编制依据3、作业条件4、施工机械、工器具及辅助性材料5、劳动力组织6、作业程序7、成品检验8、除锈、油漆、编号9、钢屋架制作质量标准10、注意事项11、钢屋架制作安全交底12、钢屋架安装技术交底13、屋面板的吊装14、施工进度计划(附表一)15、危险点及危险源的预防控制(附表二)施工技术方案第 2 页共 9 页1、概况1. 1 本工程是扬州**发电有限责任公司二期工程 4×600MW 烟气脱硫工程的石膏存放库,工程为单层单跨工业厂房,排架结构,跨度为 24m,柱距为 5
1m,全长为 27
32m,现浇钢筋混凝土矩形柱,屋架采纳国家标准图集梯形钢屋架 97G511,选用屋架为 GWJ24—6A1,屋面结构采纳预应力钢筋混凝土大型屋面板,拟采纳预制工厂定制加工,地震裂度为 7 级,按常规施工方法进行钢屋架制作
2、编制依据2.1.1《石膏脱水及废水处理综合楼》2.1.2《扬州**发电责任公司脱硫工程组织设计》2.2 引用技术法律规范及标准2.2.1《电力建设施工及验收法律规范》(火力发电厂焊接篇)DL/T5007—922.2.2〈电厂建设安全工作规程〉(火力电厂部分)DL/5009
20252.2.3《钢结构工程施工质量验收法律规范》GB50205—20013、作业条件3.1 材料已全部到位,并已经向甲方及监理申报确认3.2 施工机具、施工人员到位,具备制作安装能力3.3 凡影响设备安装的建筑施工应完工,施工现场清洁无杂物,并做好土建交付安装中间验收交接书3.4 屋架基础上已做好了安装基准线与基准标高4、施工机械:工器具及辅助材料的配备4.1 施工机械:工器具的配备,详见下表序号种类规格型号单位数量1塔吊QTZ63台12汽车吊50T台13汽车吊25T台14施工线φ1㎜m2005水平尺500㎜把26水平仪DZS3台1
