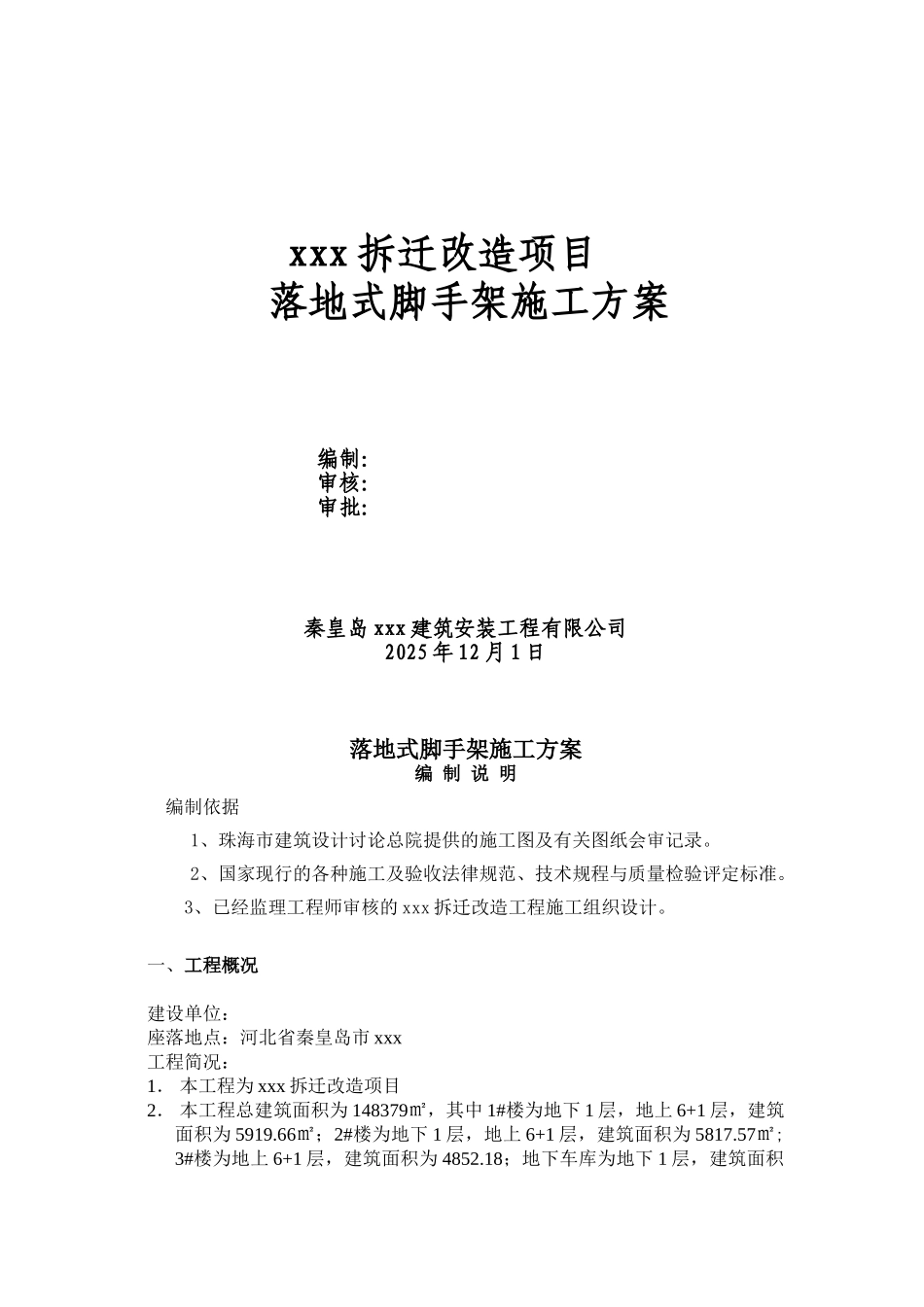

xxx 拆迁改造项目 落地式脚手架施工方案编制:审核:审批:秦皇岛 xxx 建筑安装工程有限公司2025 年 12 月 1 日落地式脚手架施工方案编 制 说 明编制依据1、珠海市建筑设计讨论总院提供的施工图及有关图纸会审记录。2、国家现行的各种施工及验收法律规范、技术规程与质量检验评定标准。3、已经监理工程师审核的 xxx 拆迁改造工程施工组织设计。一、工程概况建设单位:座落地点:河北省秦皇岛市 xxx工程简况:1. 本工程为 xxx 拆迁改造项目2. 本工程总建筑面积为 148379㎡,其中 1#楼为地下 1 层,地上 6+1 层,建筑面积为 5919.66㎡;2#楼为地下 1 层,地上 6+1 层,建筑面积为 5817.57㎡; 3#楼为地上 6+1 层,建筑面积为 4852.18;地下车库为地下 1 层,建筑面积为 1935.8㎡;商业楼为地上 2 层,建筑面积为 952.77㎡3. 本建筑耐火等级为二级;项目等级为三级4. 主体结构设计使用年限为 50 年5. 结构类型为:剪力墙结构6. 抗震设防烈度为 7 度二、基本要求用扣件式钢管搭设的脚手架,是施工用的临时结构,它要求受施工过程中垂直和水平荷载,因此,脚手架必须有足够的承载力、刚度和稳定性。在施工过程中,在各种荷载作用下,不发生失稳倒塌,不超过结构的容许强度,变形倾斜,摇晃或扭曲现象,以确保安全。三、受载情况采纳48×3.5钢管和扣件等构成的脚手架,立杆、大横杆和小横杆是主要受力杆件。剪刀撑、斜撑和连墙杆是保证脚手架整体强度和稳定性的杆件,并具有加强脚手架抵抗垂直和水平力作用的能力,其中连墙杆还要承受风荷载,扣件是脚手架组成整体的连接件和传力件。四、脚手架的基础落地搭设的建筑施工用脚手架,脚手架的自重及其上的施工荷载均由脚手架基础传至地基。因此,要使脚手架保持稳定牢固和安全,必须首先要有一个牢固的脚手架基础,搭设脚手架的场地必须夯实平整,在立杆纵向挖沟槽30×10cm,沟槽内铺碎石垫层,夯实平整,在碎石垫层上长铺砼预制块(或现浇砼),其上面铺断面5×20cm的长木板(或12-16#槽钢),在脚手架外侧设排水沟,以利于排水。五、脚手架的构造与塔设要求(1)立柱构造要求立柱接头必须采纳对接扣件对接,对接、搭接应符合以下要求:A、立柱上的对接扣件应交错布置,两个相邻立柱接头在高度方向错开的距离不应小于500mm。各接头中心距主节点的距离不应大于步距的1/3。B、采纳直径48毫米,壁厚3.5毫米的焊接钢管,用于立杆,大横杆和斜杆的钢管...
