措施项目工程工程量的计算建设工程施工中除了构成建筑物实体本身投入的要素费用以外,还存在施工企业管理水平、施工现场情况以及保证顺利实施完成该项目而发生于该工程施工前和施工过程中技术、安全、生活等方面的非工程实体项目,统称为措施项目
措施项目清单是指由发生于工程施工前和施工过程中不构成工程实体的项目组成,分为通用措施项目和专业工程措施项目
措施项目费是指为完成该工程措施项目清单施工必须实行的措施所需要的费用总和
在陕西包括费率计取部分和工程量计取部分
措施项目清单计价常用公式参数法计价和定额法计价
※公式参数法计价就是按一定的基数乘以费率计算:~=基数×费率
这种方法在陕西即为费率计取部分,包括了四个措施项目:安全文明施工措施费;冬雨季、夜间施工措施费、二次搬运费和测量放线、定位复测、检验试验费
※定额法计价与分部分项工程费用计算方法一样:~=措施项目清单工程量×综合单价、~=定额工程量×基价
这种方法在陕西即为工程量计取部分,主要是指一些与实体有密切联系的项目,如模板、脚手架、垂直运输及超高降效、机械进出场、施工排水、深基坑防护

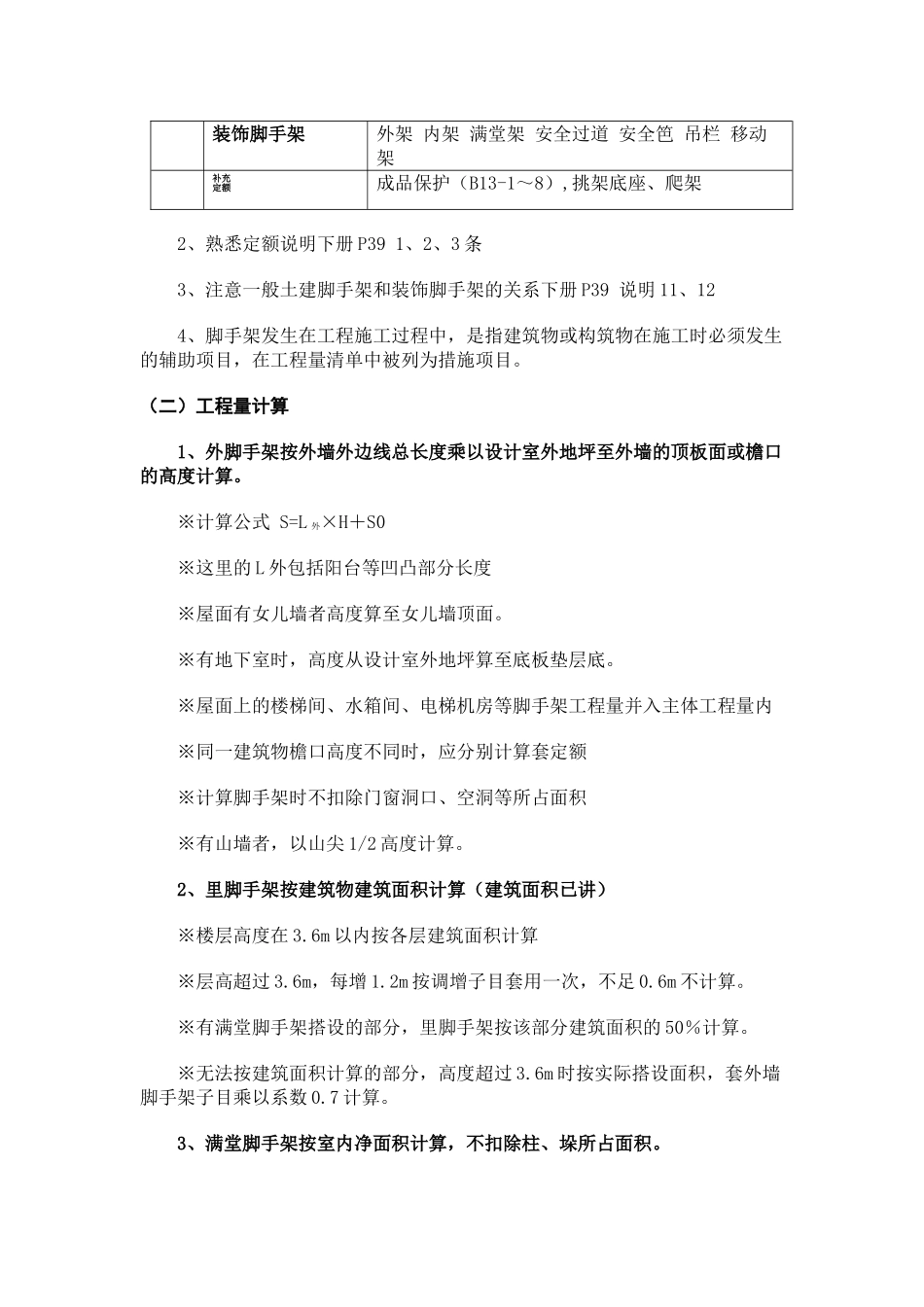

一、脚手架工程 (一)定额项目设置及说明1、本章定额共包括八部分 60 个项目,补充子目 8 个项目,定额项目组成见表脚手架工程项目组成表章节子 目脚手架工程外脚手架 钢管架(按高度分为 13-1~13-7)里脚手架钢管架(基本层 3

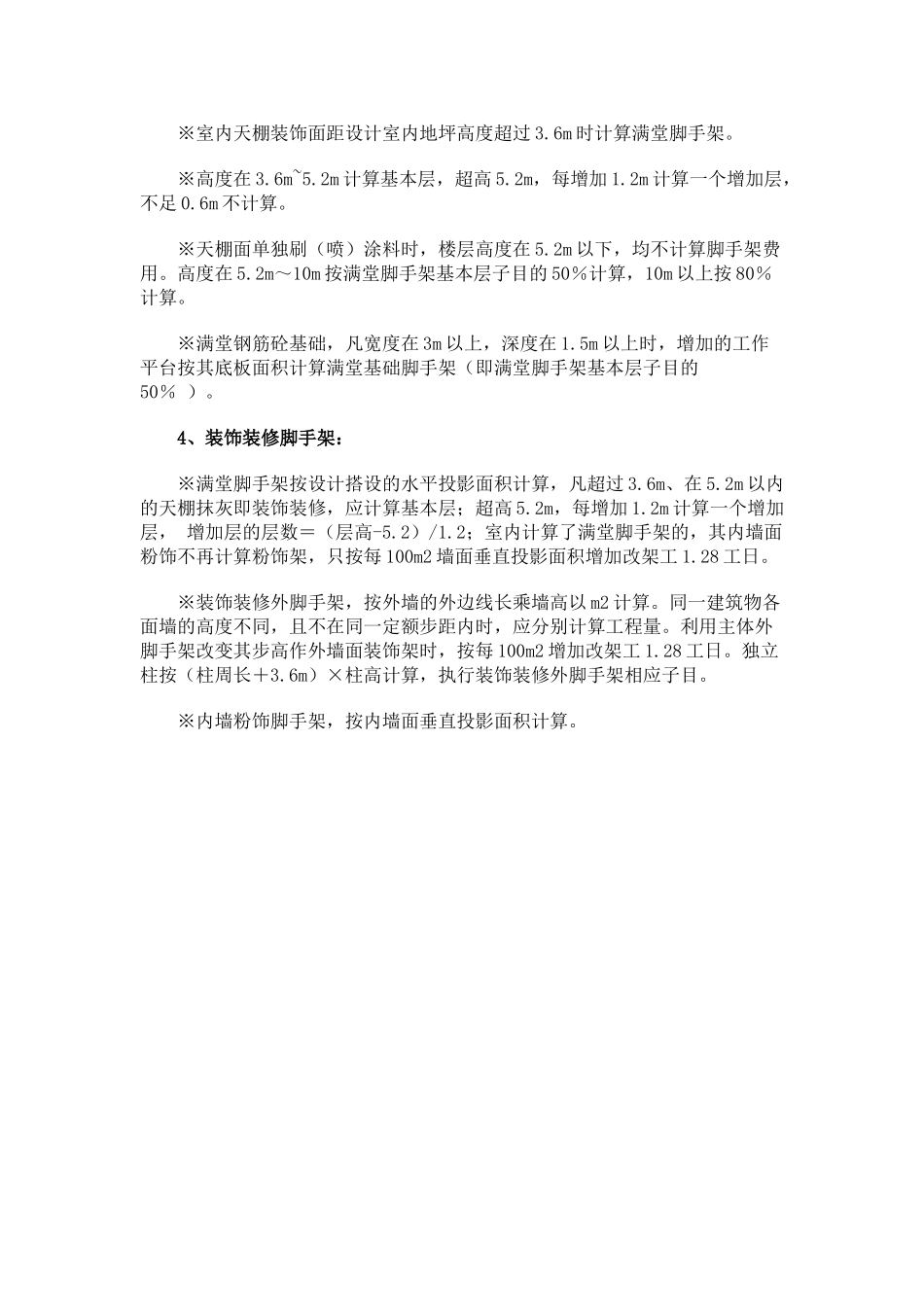

6m、每增加 1
