电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

搬迁工程一标段

搬迁工程一标段_第1页
1/36
搬迁工程一标段_第2页
2/36
搬迁工程一标段_第3页
3/36

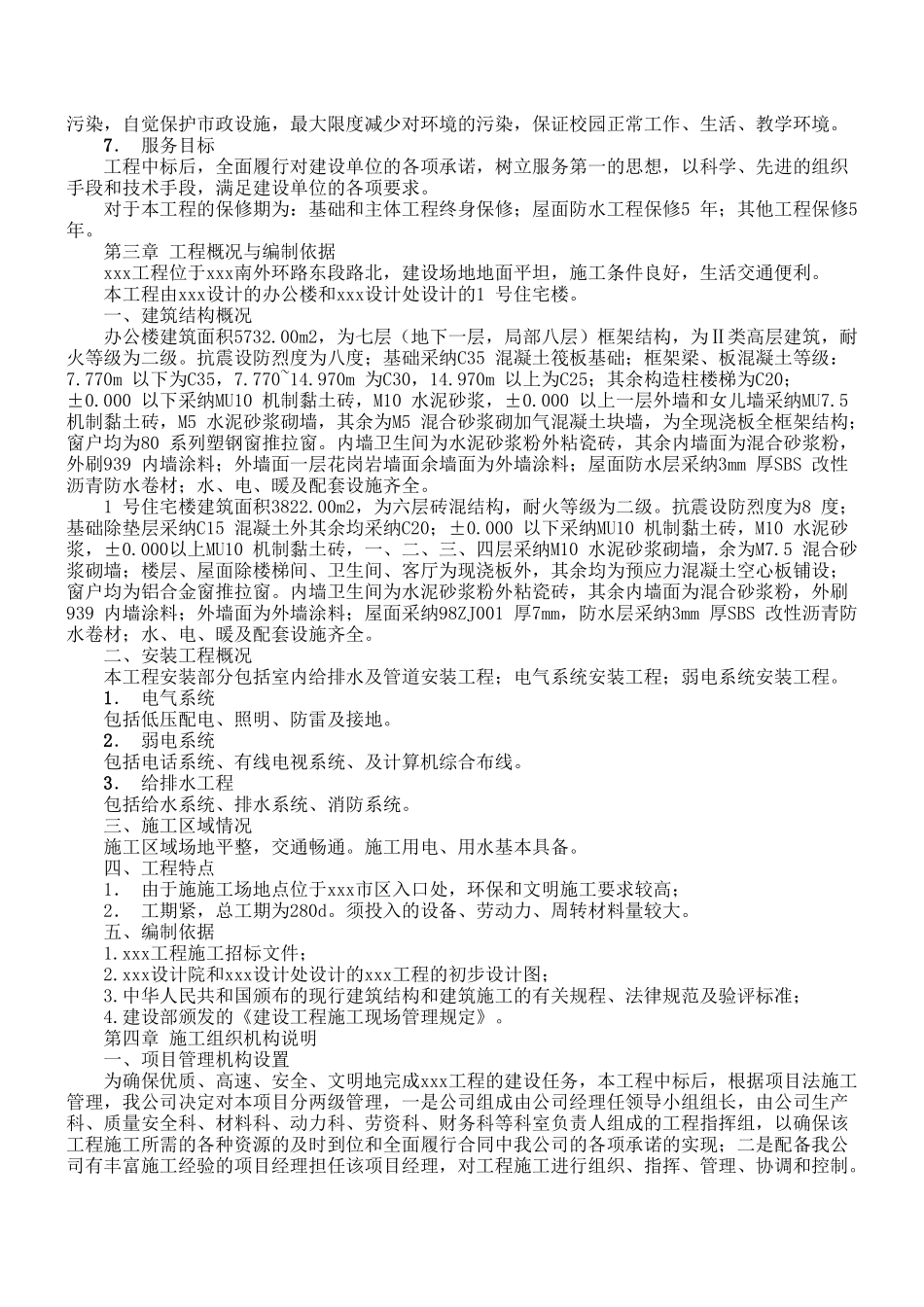

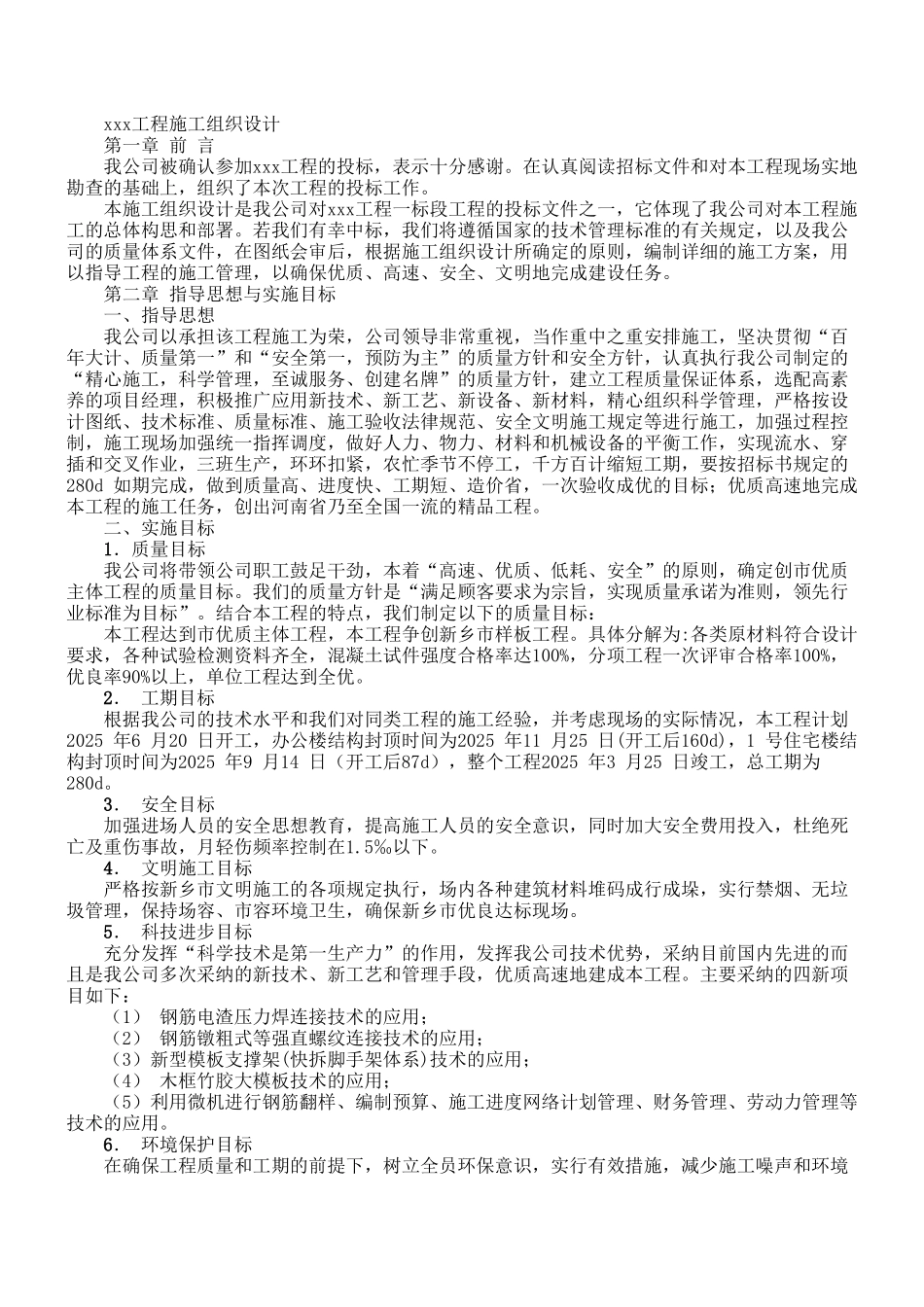

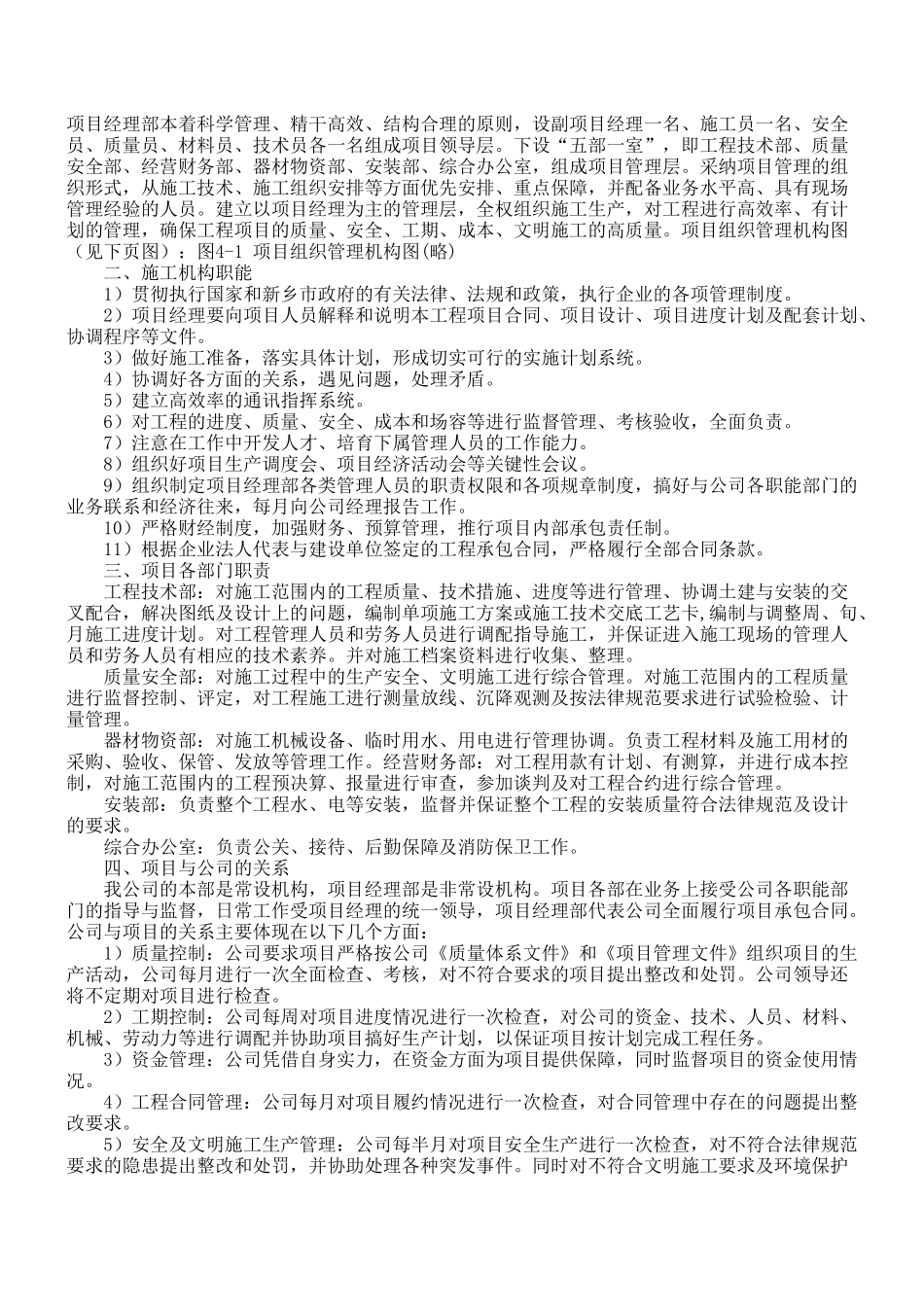

xxx工程施工组织设计第一章 前 言我公司被确认参加xxx工程的投标,表示十分感谢。在认真阅读招标文件和对本工程现场实地勘查的基础上,组织了本次工程的投标工作。本施工组织设计是我公司对xxx工程一标段工程的投标文件之一,它体现了我公司对本工程施工的总体构思和部署。若我们有幸中标,我们将遵循国家的技术管理标准的有关规定,以及我公司的质量体系文件,在图纸会审后,根据施工组织设计所确定的原则,编制详细的施工方案,用以指导工程的施工管理,以确保优质、高速、安全、文明地完成建设任务。第二章 指导思想与实施目标一、指导思想我公司以承担该工程施工为荣,公司领导非常重视,当作重中之重安排施工,坚决贯彻“百年大计、质量第一”和“安全第一,预防为主”的质量方针和安全方针,认真执行我公司制定的“精心施工,科学管理,至诚服务、创建名牌”的质量方针,建立工程质量保证体系,选配高素养的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,严格按设计图纸、技术标准、质量标准、施工验收法律规范、安全文明施工规定等进行施工,加强过程控制,施工现场加强统一指挥调度,做好人力、物力、材料和机械设备的平衡工作,实现流水、穿插和交叉作业,三班生产,环环扣紧,农忙季节不停工,千方百计缩短工期,要按招标书规定的280d 如期完成,做到质量高、进度快、工期短、造价省,一次验收成优的目标;优质高速地完成本工程的施工任务,创出河南省乃至全国一流的精品工程。二、实施目标1.质量目标我公司将带领公司职工鼓足干劲,本着“高速、优质、低耗、安全”的原则,确定创市优质主体工程的质量目标。我们的质量方针是“满足顾客要求为宗旨,实现质量承诺为准则,领先行业标准为目标”。结合本工程的特点,我们制定以下的质量目标:本工程达到市优质主体工程,本工程争创新乡市样板工程。具体分解为:各类原材料符合设计要求,各种试验检测资料齐全,混凝土试件强度合格率达100%,分项工程一次评审合格率100%,优良率90%以上,单位工程达到全优。2. 工期目标根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的实际情况,本工程计划2025 年6 月20 日开工,办公楼结构封顶时间为2025 年11 月25 日(开工后160d),1 号住宅楼结构封顶时间为2025 年9 月14 日(开工后87d),整个工程2025 年3 月25 日竣工,总工期为280d。3. 安全目标加强进场人员的安全思想教育,提高施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

搬迁工程一标段

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
