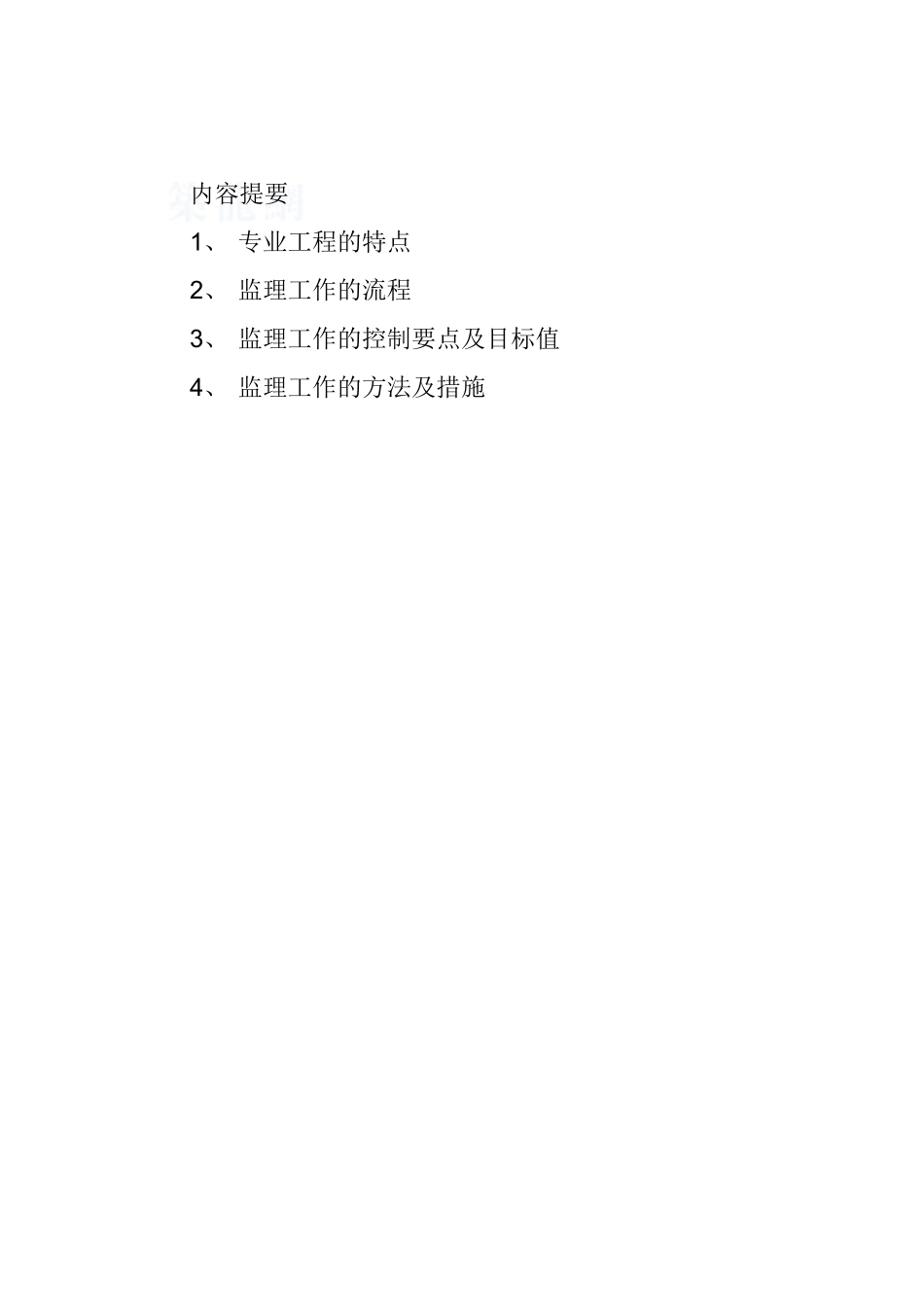

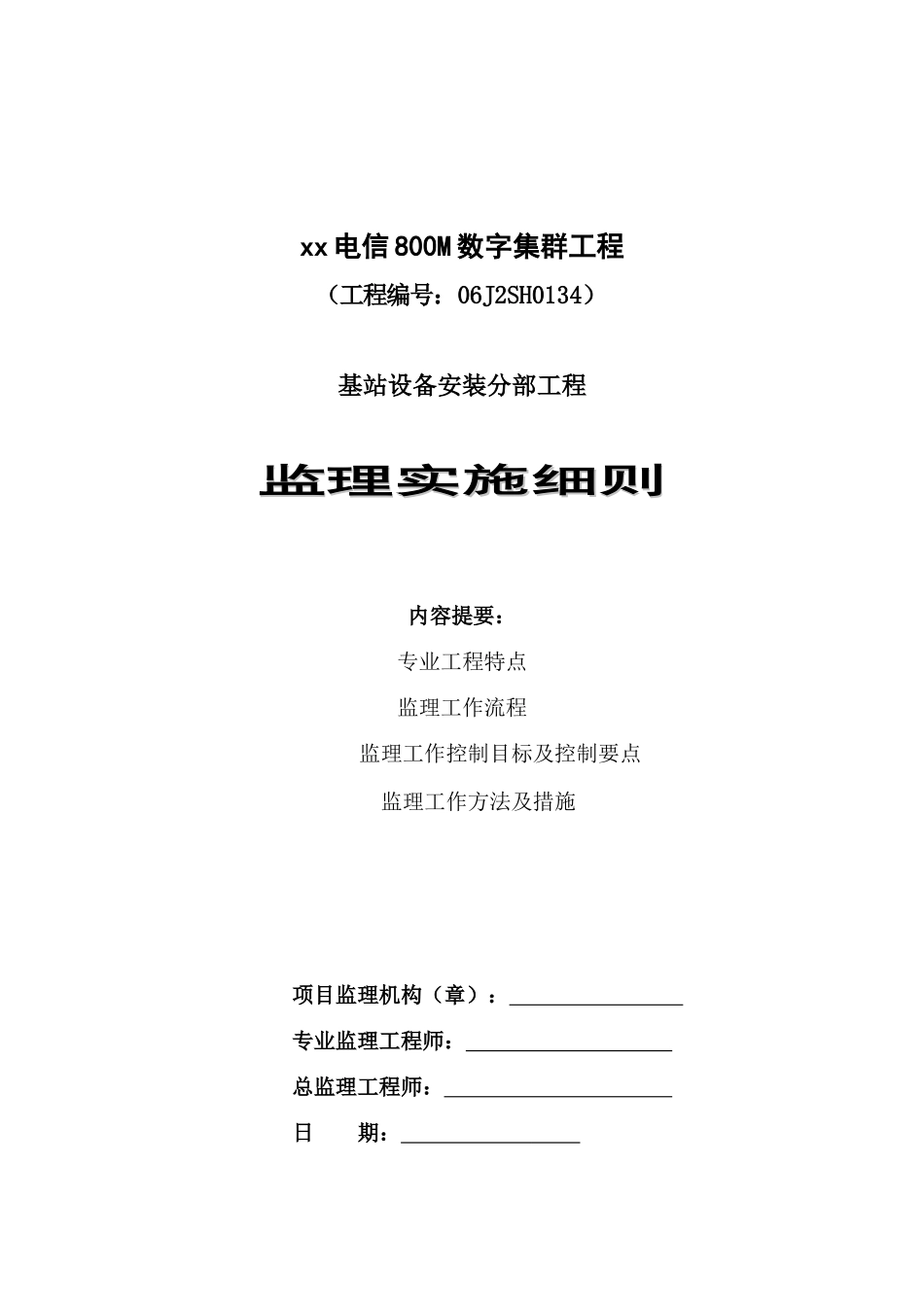

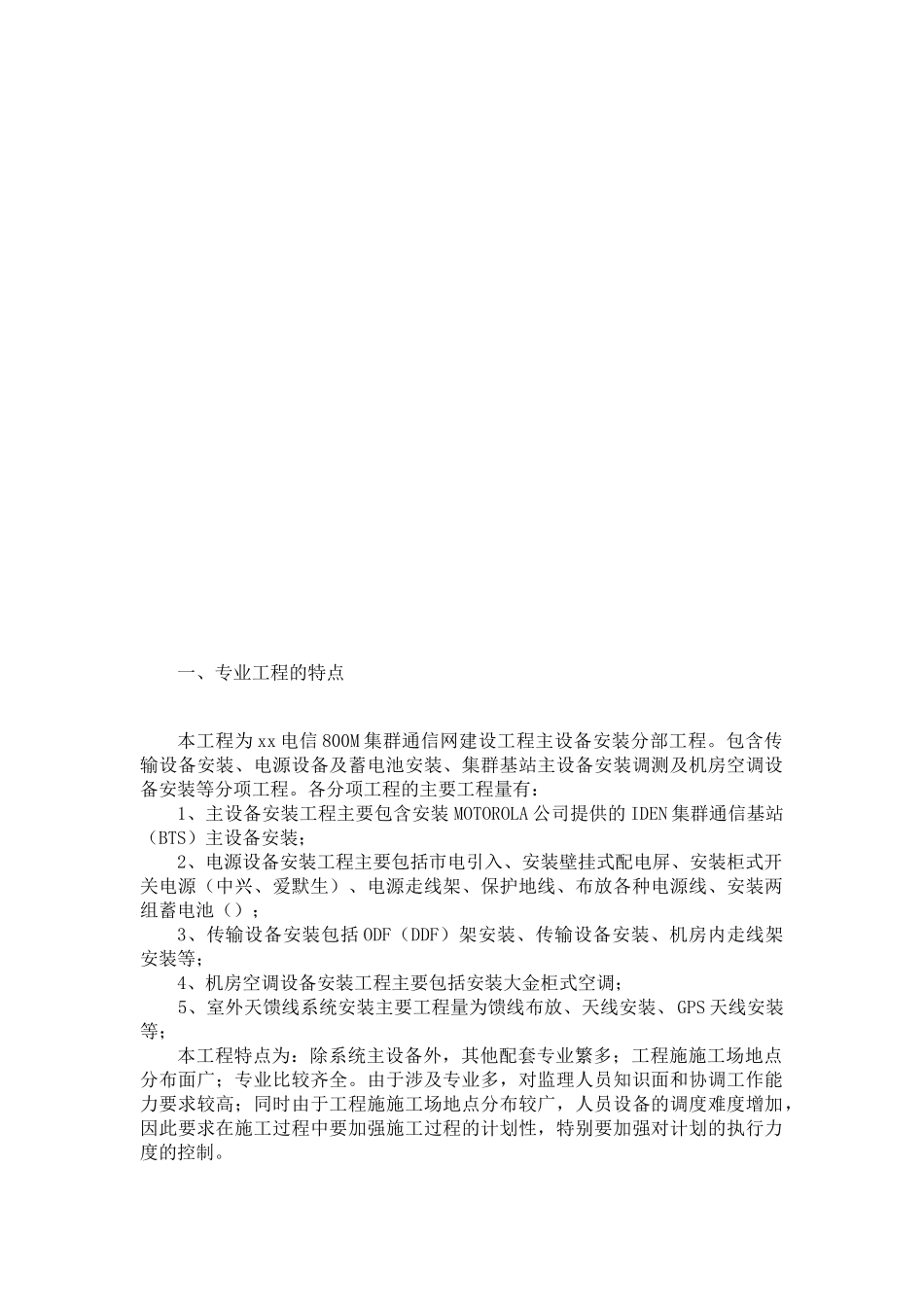

xx 电信 800M 数字集群工程 (工程编号:06J2SH0134)基站设备安装分部工程监理实施细则监理实施细则内容提要:专业工程特点监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 内容提要1、 专业工程的特点2、 监理工作的流程3、 监理工作的控制要点及目标值4、 监理工作的方法及措施一、专业工程的特点本工程为 xx 电信 800M 集群通信网建设工程主设备安装分部工程。包含传输设备安装、电源设备及蓄电池安装、集群基站主设备安装调测及机房空调设备安装等分项工程。各分项工程的主要工程量有:1、主设备安装工程主要包含安装 MOTOROLA 公司提供的 IDEN 集群通信基站(BTS)主设备安装;2、电源设备安装工程主要包括市电引入、安装壁挂式配电屏、安装柜式开关电源(中兴、爱默生)、电源走线架、保护地线、布放各种电源线、安装两组蓄电池();3、传输设备安装包括 ODF(DDF)架安装、传输设备安装、机房内走线架安装等;4、机房空调设备安装工程主要包括安装大金柜式空调; 5、室外天馈线系统安装主要工程量为馈线布放、天线安装、GPS 天线安装等;本工程特点为:除系统主设备外,其他配套专业繁多;工程施施工场地点分布面广;专业比较齐全。由于涉及专业多,对监理人员知识面和协调工作能力要求较高;同时由于工程施施工场地点分布较广,人员设备的调度难度增加,因此要求在施工过程中要加强施工过程的计划性,特别要加强对计划的执行力度的控制。二、监理工作的流程(一) 施工阶段质量控制程序(二) 工程进度控制程序开 工 准 备开 工 报 告监理审核意见书整改通知隐蔽作业和工序作业自检合格报验监理工程师检验不合格作业整改通知单位工程报验汇总单位工程工序作业资料、质量评定表交监理复验整改通知单位工程初验施工图检查工艺检查抽测抽查整改通知单项工程质量综合评定初验报告竣工验收申请正式验收整改通知整改通知办理工程移交手续NYUNYNYNYNY(三)投资控制程序签定承发包合同建设与承包单位编制施工总进度计划承 包 单 位审查施工总进度计划监 理 单 位同意否编制年 / 月 / 周实施计划承 包 单 位审查施工计划监 理 单 位同意否承包单位 / 组织实施进度计划监理单位 / 检查计划实施情况编写监理月报 / 周报监 理 单 位通知修改进度计划承 包 单 位实际值与计划比较有偏离不同意同意不同意...
