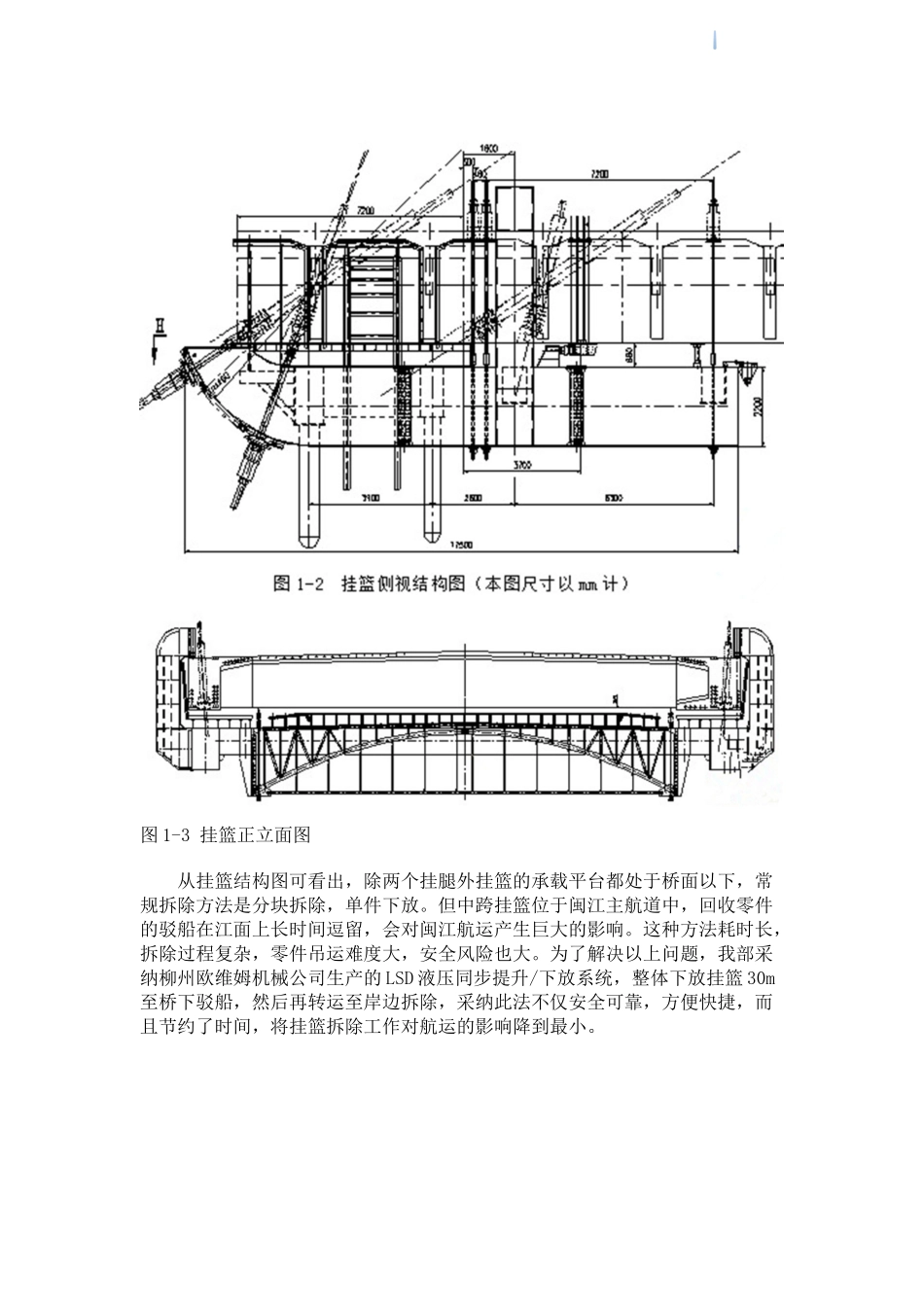

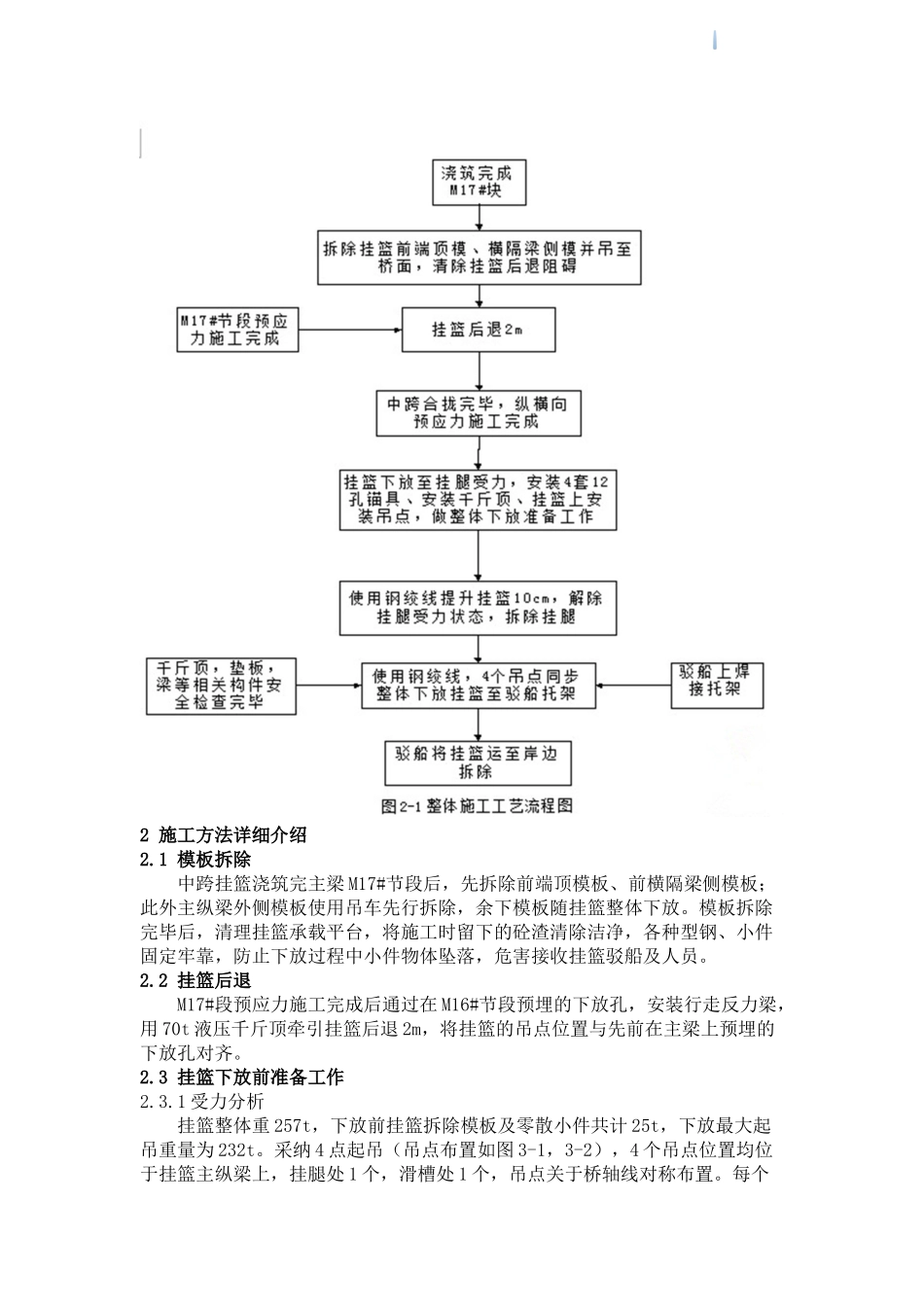

斜拉桥大型挂篮整体下放施工技术摘 要 本文介绍了福州市跨闽江特大桥 XX 斜拉桥主梁施工完成后,安全、快速地拆除了施工挂篮。通过对挂篮整体下放拆除施工技术的介绍,证明了该施工技术安全可靠,方便快捷,对航运影响小,为类似桥梁挂篮拆除提供一些参考。关键词 斜拉桥 大型挂篮 整体下放 施工技术1 、工程概况 XX 大桥为 120m+270m+120m 三跨一联预应力混凝土双塔双索面半漂移体系斜拉桥(图 1-1)。XX 大桥主梁 S2~S10#、M2~M17#节段采纳悬臂法前支点挂篮施工,中跨合拢后进行挂篮的拆除。XX 大桥的主梁施工挂篮整体为箱梁式金属结构,结构由主纵梁、前、中、后横梁、联系梁、次纵梁和挂腿组成。为减小结构自重,承载平台全部采纳碳素结构钢,整体全重 257 吨。整体外型尺寸:38600mm×17500mm×7480mm(挂篮结构图见图 1-1,1-2,1-3)。 图 1-3 挂篮正立面图从挂篮结构图可看出,除两个挂腿外挂篮的承载平台都处于桥面以下,常规拆除方法是分块拆除,单件下放。但中跨挂篮位于闽江主航道中,回收零件的驳船在江面上长时间逗留,会对闽江航运产生巨大的影响。这种方法耗时长,拆除过程复杂,零件吊运难度大,安全风险也大。为了解决以上问题,我部采纳柳州欧维姆机械公司生产的 LSD 液压同步提升/下放系统,整体下放挂篮 30m至桥下驳船,然后再转运至岸边拆除,采纳此法不仅安全可靠,方便快捷,而且节约了时间,将挂篮拆除工作对航运的影响降到最小。2 施工方法详细介绍2.1 模板拆除 中跨挂篮浇筑完主梁 M17#节段后,先拆除前端顶模板、前横隔梁侧模板;此外主纵梁外侧模板使用吊车先行拆除,余下模板随挂篮整体下放。模板拆除完毕后,清理挂篮承载平台,将施工时留下的砼渣清除洁净,各种型钢、小件固定牢靠,防止下放过程中小件物体坠落,危害接收挂篮驳船及人员。2.2 挂篮后退 M17#段预应力施工完成后通过在 M16#节段预埋的下放孔,安装行走反力梁,用 70t 液压千斤顶牵引挂篮后退 2m,将挂篮的吊点位置与先前在主梁上预埋的下放孔对齐。2.3 挂篮下放前准备工作2.3.1 受力分析 挂篮整体重 257t,下放前挂篮拆除模板及零散小件共计 25t,下放最大起吊重量为 232t。采纳 4 点起吊(吊点布置如图 3-1,3-2),4 个吊点位置均位于挂篮主纵梁上,挂腿处 1 个,滑槽处 1 个,吊点关于桥轴线对称布置。每个吊点利用 12 孔预应力锚具为固定端,使用 12 根 1860 钢绞线配合 LSD 液压同...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

斜拉桥大型挂篮整体下放施工技术

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
