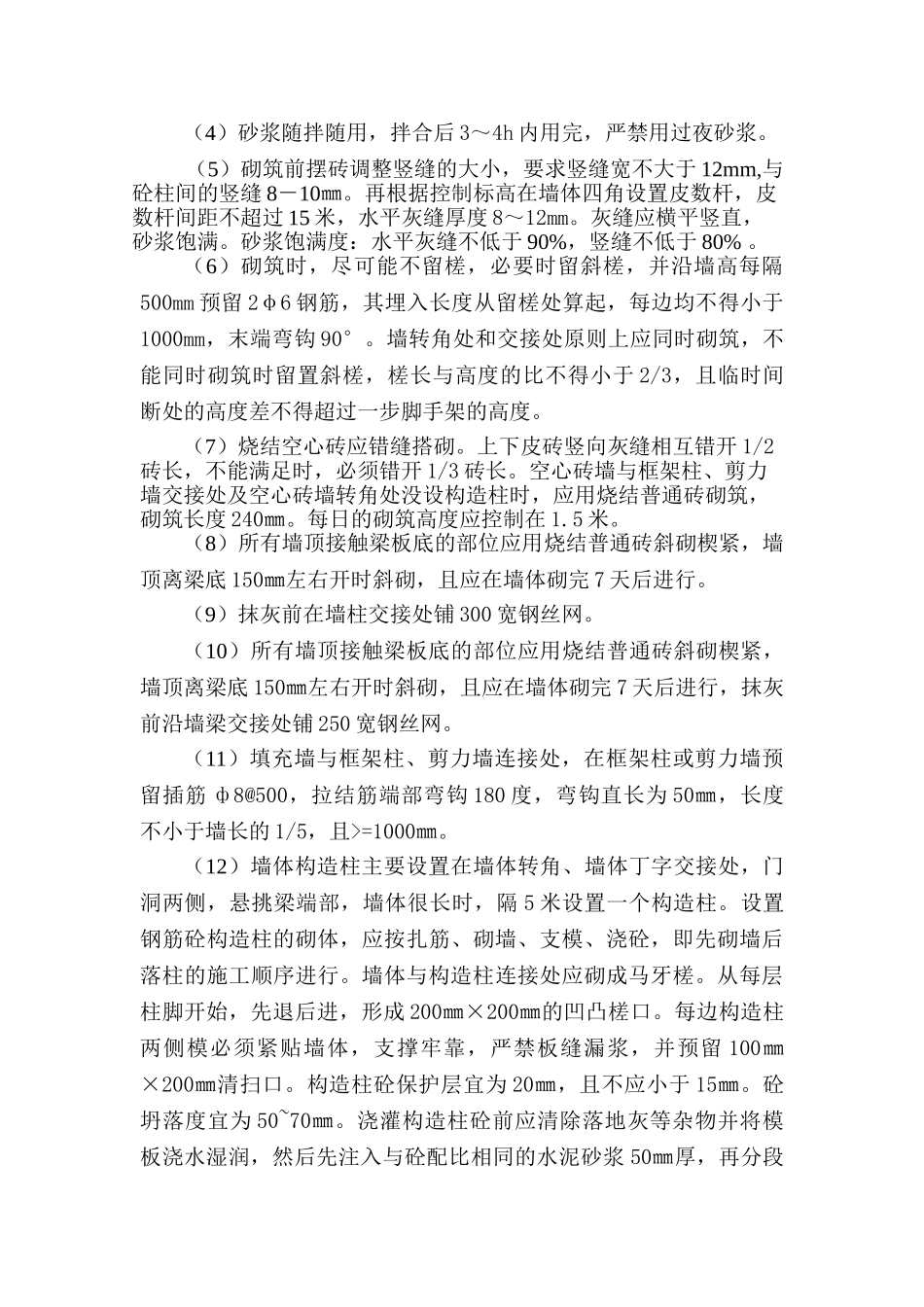

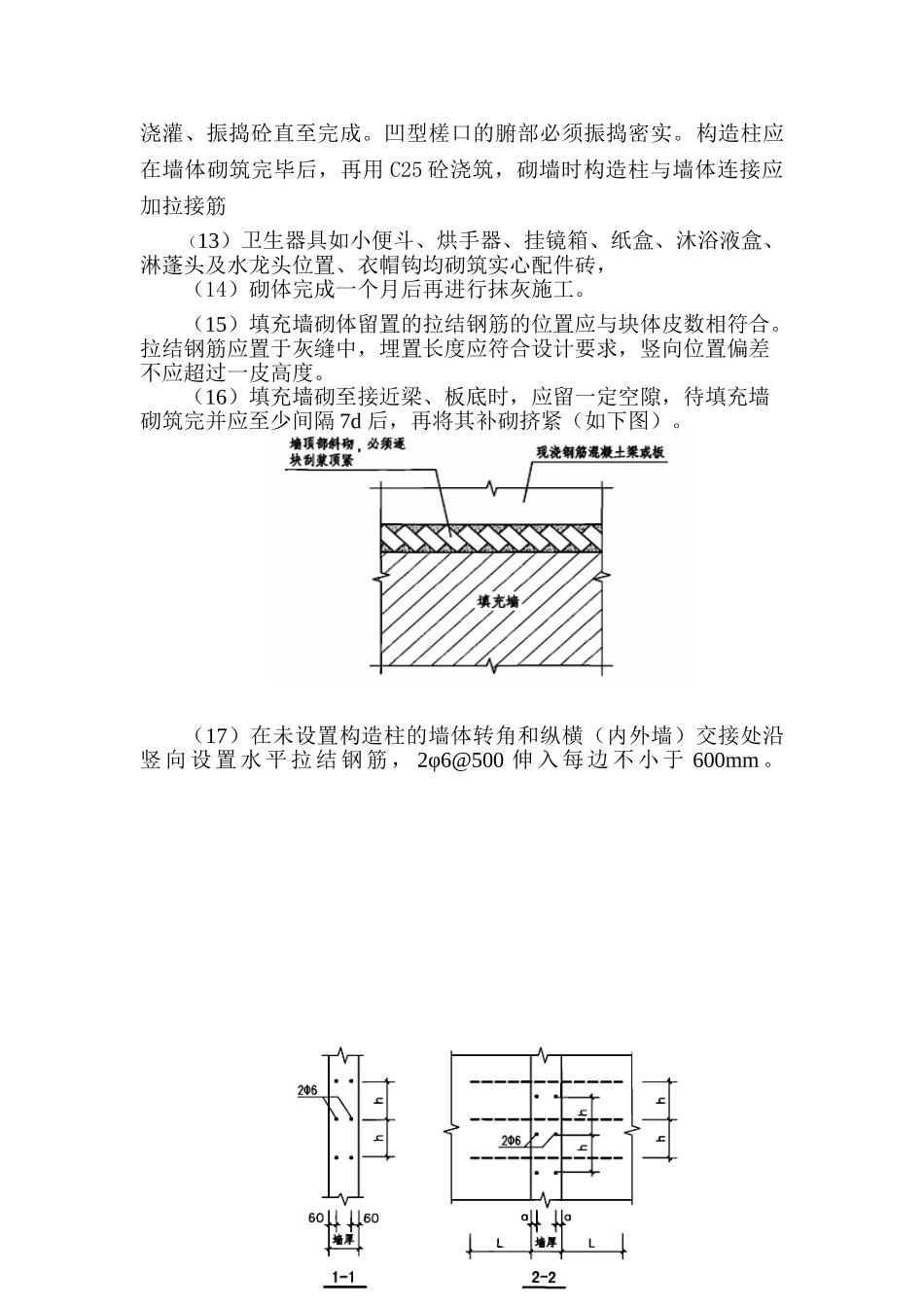

新型墙体材料(页岩砖)应用及施工技术一、工程概况:本工程内隔墙采纳 MU5 页岩空心砖砌筑,由于层高较高(一般 6~8m,最高处 10m)、地下室设备多、各层管线安装空间小、管线穿墙孔洞多,砌体施工过程中,严格控制材料和工序质量,制定墙体抗裂防渗措施,深化构造设计,确保墙体的抗裂防渗性能符合设计要求,应用量:14600㎡。二、控制技术:本工程内隔墙采纳厚壁节能型页岩烧结空心砖,强度等级MU5,主要规格为 190×190×190、90×240×190 以及相应配砖,容重 1400kg/m3。砌筑砂浆采纳混合砂浆 M7.5。砌体厚度有 190mm。由于层高高,墙体厚度相对较小,页岩烧结空心砖强度等级相对较小,另外,穿墙管线多、设备体量大,墙体预留安装孔洞多且复杂,防止墙体裂缝成为本工程砌体施工质量控制的关键,为此,必须对砌体工程进行深化设计1) 构造柱和圈梁设置:120㎜厚墙体构造柱尺寸 120×300,间距不大于 3000㎜,门洞两侧加设构造柱,圈梁尺寸 120×300,无门洞处墙高不大于 4000㎜设置一道,有门洞处 3000㎜设置一道。200㎜墙体构造柱尺寸为200×240㎜厚墙体构造柱尺寸为 300×200,200㎜厚墙体构造柱间距不大于 5000㎜,圈梁尺寸为墙厚×300,墙高不大于 4000㎜设置一道。所有墙体的构造柱、圈梁配筋按原设计要求。2) 墙体预留洞设置墙体预留洞位置按管线综合平衡方案中各部位管线布置详图留设,洞口大小为管道、桥架尺寸每边加大 150mm。大于 600×600 的洞口按门窗洞口的要求加固处理,不大于 600×600 的洞口,洞口两侧采纳实心配砖砌筑,洞顶采纳钢筋砖过梁。设备运输通道的临时洞口留设位置按下述原则确定:便于设备运输(路径直且短、净空宽度及高度满足要求、转弯半径足够大),通道穿过的墙体尽量少,尽量靠框架柱及剪力墙端留设。临时洞口处墙体留斜槎并沿竖向每隔 0.5m 设置拉墙筋。3) 防水抗裂导墙为避开施工过程中乃至使用过程中墙体下部浸水湿涨干缩导致墙体开裂,墙体下部均设置 300mm 高、宽度与墙体厚度相同的钢筋混凝土导墙。纵筋 4Φ12,箍筋 Φ6Φ@150,砼 C25。4) 砌体结构的裂缝控制(1)常温天气在砌筑前一天将砖湿润,严禁干砖上墙。如气温较低还应清除砖表面冰霜。(2)掺合料选用石灰膏、磨细生石灰粉等。生石灰熟化陈伏时间不得少于 7d。(3)砌筑砂浆用机械搅拌,搅拌时间不得少于 180s。(4)砂浆随拌随用,拌合后 3~4h 内用完,严禁用过夜砂浆。(5)砌筑前摆砖调整竖缝的...
