新型异型屋面施工技术1 工程概况

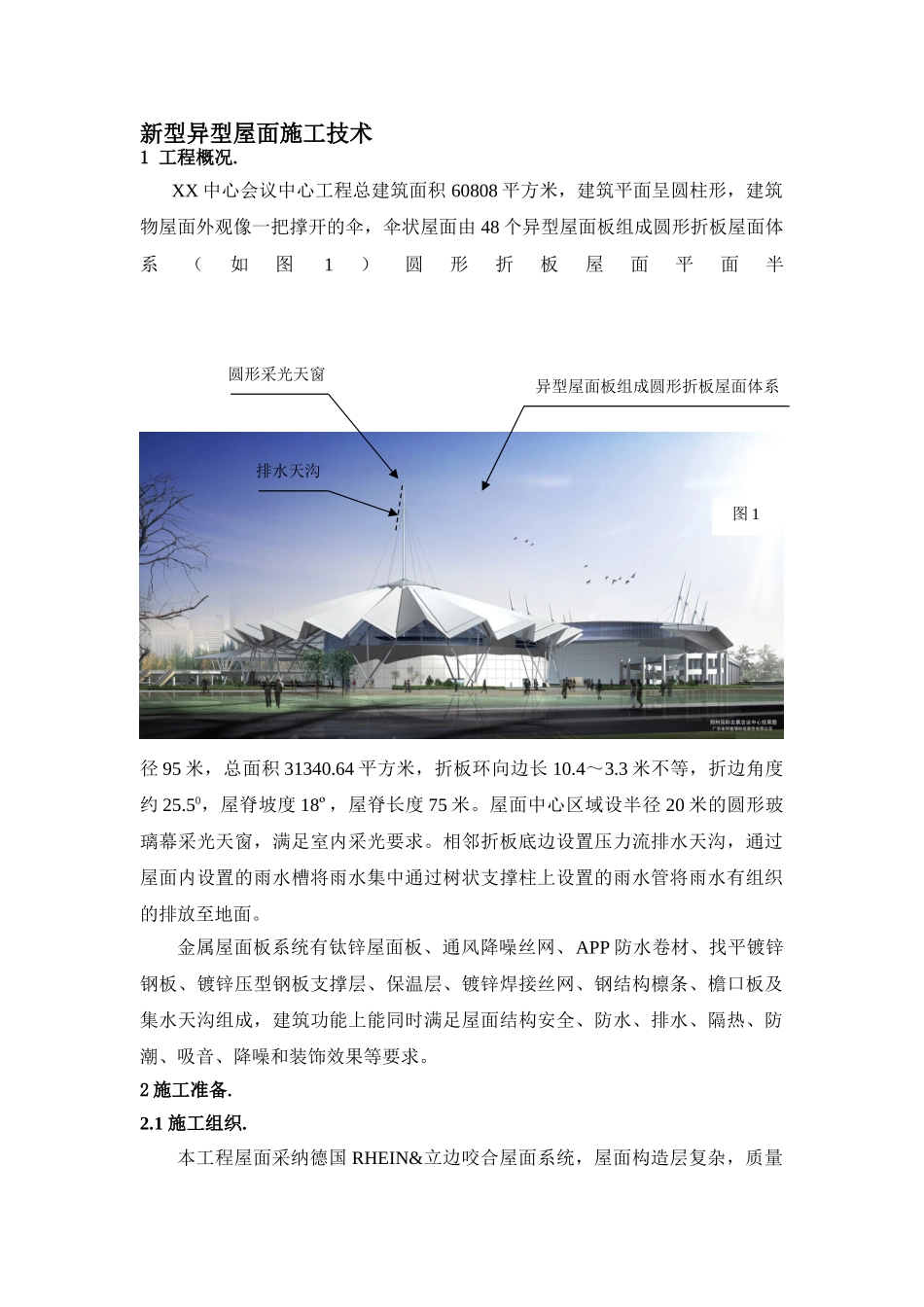

XX 中心会议中心工程总建筑面积 60808 平方米,建筑平面呈圆柱形,建筑物屋面外观像一把撑开的伞,伞状屋面由 48 个异型屋面板组成圆形折板屋面体系(如图1)圆形折板屋面平面半 径 95 米,总面积 31340
64 平方米,折板环向边长 10
3 米不等,折边角度约 25
50,屋脊坡度 18º,屋脊长度 75 米
屋面中心区域设半径 20 米的圆形玻璃幕采光天窗,满足室内采光要求
相邻折板底边设置压力流排水天沟,通过屋面内设置的雨水槽将雨水集中通过树状支撑柱上设置的雨水管将雨水有组织的排放至地面
金属屋面板系统有钛锌屋面板、通风降噪丝网、APP 防水卷材、找平镀锌钢板、镀锌压型钢板支撑层、保温层、镀锌焊接丝网、钢结构檩条、檐口板及集水天沟组成,建筑功能上能同时满足屋面结构安全、防水、排水、隔热、防潮、吸音、降噪和装饰效果等要求
2 施工准备
1 施工组织
本工程屋面采纳德国 RHEIN&立边咬合屋面系统,屋面构造层复杂,质量图 1 异型屋面板组成圆形折板屋面体系圆形采光天窗排水天沟要求高,工作量大,施工工期短(合同工期只有 90 个工作日)
合理考虑屋面工程施工作业区域划分、工序衔接顺序、施工人员配备及机械设备使用等生产要素安排,对于整体屋面工程保质、保量、按期完成至关重要
在施工组织安排上,将整体屋面划分成三个区域(分别为 C36~C10 轴线区域、C10~C25 轴线区域、C25~C36 轴线区域)同时进行施工,各区域人员、机械和材料使用等量配备,重点处理区段间接口部位的施工协调和区段内部工序衔接
在工序衔接上,实行先易后难、逐步推动的方法,先施工屋面檩条、镀锌钢丝网、加筋铝箔岩棉、压型钢板、找平板、防水卷材、通风丝网、不锈钢扣件,后合拢铺设钛锌屋面板和檐口封板
整体工期安排上,由于屋面工程收口部位较多(如屋脊部位、
