混凝土浇筑施工方案施工方案xx 工业园惠鸿热处理新建厂房工程
本工程为排架结构,屋面为钢结构
结构类型为四连跨厂房,该建筑地上共一层,局部办公楼四层,总面积约为 11000 平方米
基础垫层为 C15 混凝土,承台、基础梁、框架柱、梁板为C30 混凝土
钢筋均为 HPB300, HRB335,HRB400 结构钢
砌体材料采纳:±0
000 以下 240 厚,(无地下室)采纳MU20 混凝土实心砖
000 以上外墙采纳 240 厚 MU20混凝土空心砖
000 以下(无地下室)M10 水泥砂浆,±0
000以上采纳 M7
5 混合砂浆
一、基础混凝土浇筑施工方法:1)基槽验收合格,地基处理完毕后,即可在其上进行垫层施工,垫层厚100mm,其侧模板采纳50×100mm方木, 垫层平面尺寸为底板结构尺寸周边增加100mm, 垫层砼强度等级为C15 ,采纳振动器振实,砼随浇筑随抹平
2)承台为独立基础图示尺寸按大样图施工,尺寸不得随意修改
3)基础梁模板采纳多层板,模板制作按木模翻样要求进行编号备用,立模按模板翻样详图施工
确保模板、支撑的可靠性并且有足够的强度和刚度,对模板工程所用的材料必须认真检查选取,不得使用不符合质量要求的材料,模板工程施工应制作简单,操作方便,牢固耐用,运输整修容易等特点

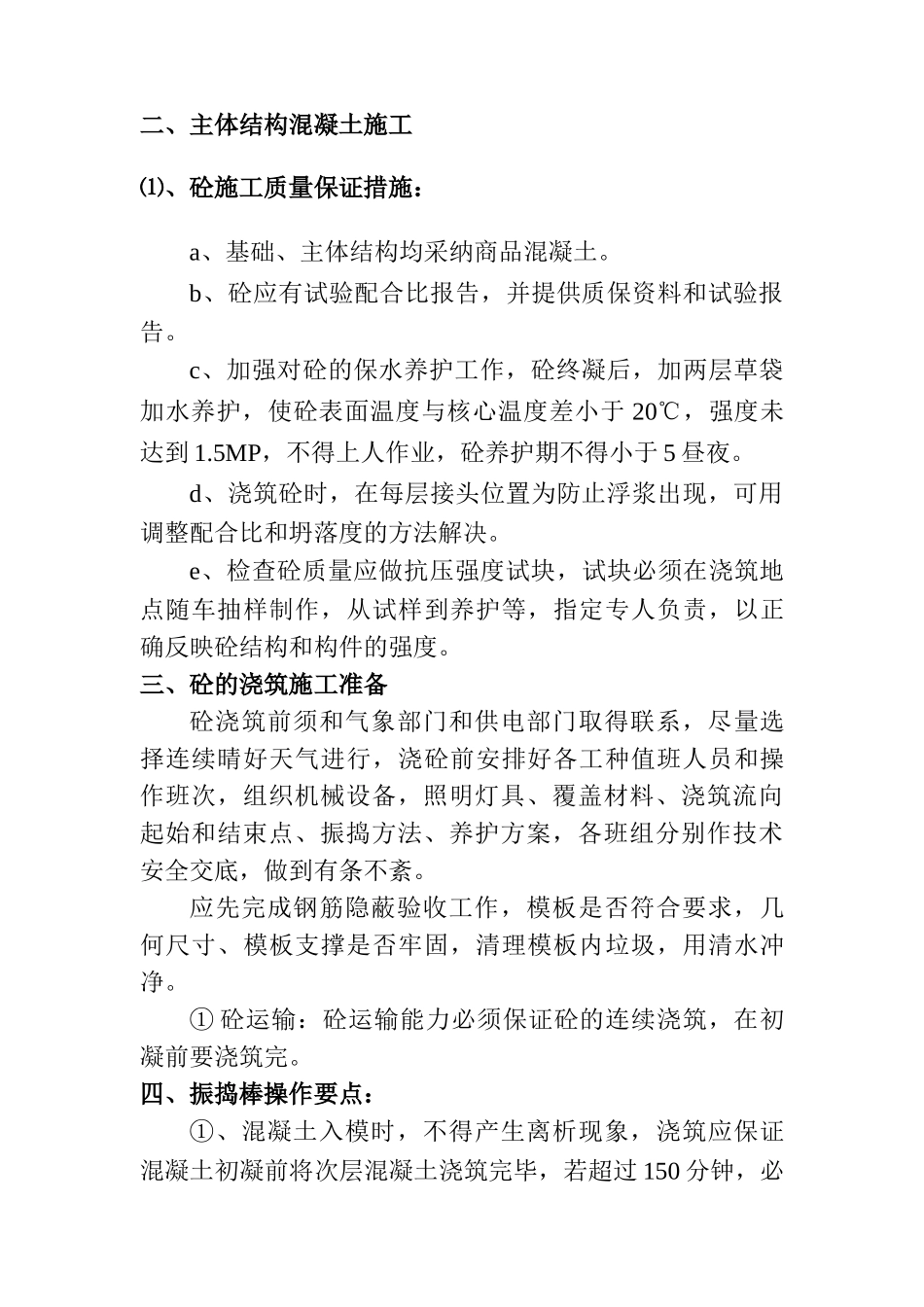

二、主体结构混凝土施工⑴、砼施工质量保证措施:a、基础、主体结构均采纳商品混凝土
b、砼应有试验配合比报告,并提供质保资料和试验报告
c、加强对砼的保水养护工作,砼终凝后,加两层草袋加水养护,使砼表面温度与核心温度差小于 20℃,强度未达到 1
5MP,不得上人作业,砼养护期不得小于 5 昼夜
d、浇筑砼时,在每层接头位置为防止浮浆出现,可用调整配合比和坍落度的方法解决

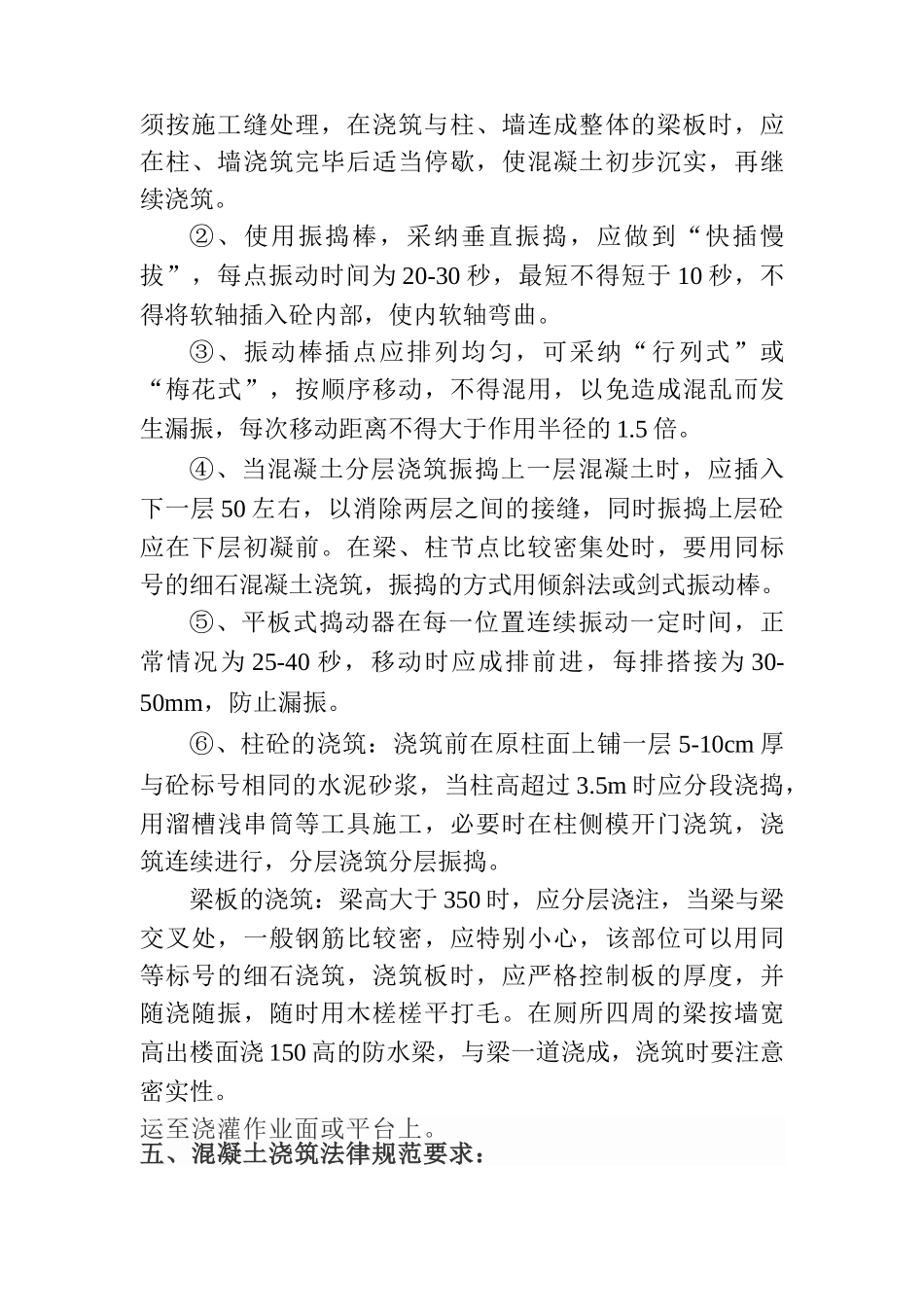

e、检查砼质量应做抗压强度试块,试块必须在浇筑地点随车抽样制作,从试样到养护等,指定专人负责,以正
