开挖施工作业程序示意图18隧道开挖作业指导书一、工程概况XX隧 道 全 长 488m, 进 口 里 程 为 DK1366+273 , 出 口 里 程 为DK1366+761,为单线曲线隧道,曲墙式衬砌
该隧道位于XX 省XX 市XX 乡,线路横穿一突出山梁,进出口均为Ⅱ类围岩,中部为Ⅲ类围岩,出露岩性主要为碎裂片岩,表层多破裂
隧道穿过山体基岩裂隙水较为发育,水质清亮储量较大,受大气 降 水 补 给
该 地 区 地 震 基 本 烈 度 为 八 度 , 土 壤 最 大 冻 结 深 度 为1
二、施工准备1 、熟悉设计图纸,复核现场工程、水文地质及地形等特征
2 、根据围岩类别、地质特征等选择开挖方法、运输方式
3 、根据隧道线路走向及地形情况,设置隧道测量控制桩,选择开挖放样方法,并整理施工放样资料
4 、选择与隧道岩性相同的岩石进行成缝试验及爆破漏斗试验,确定钻爆参数
5 、配置及安装设备,物资、料源调查,准备各种物资
三、施工方法XX 隧道开挖采纳钻爆法施工,洞口软弱围岩地段采纳分部法开挖,以人工风镐开挖为主,Ⅱ类围岩采纳短台阶法开挖,Ⅲ类围岩采纳全断面法开挖,光面爆破,楔形掏槽,微差起爆,采纳YT-28 风枪钻孔,侧卸式装载机配合自卸车出碴,无轨运输方式
对开挖后的围岩,按规定频率进行监控量测,取得围岩及支护状态参数,通过对数据的分析和处理及时反馈信息指导施工

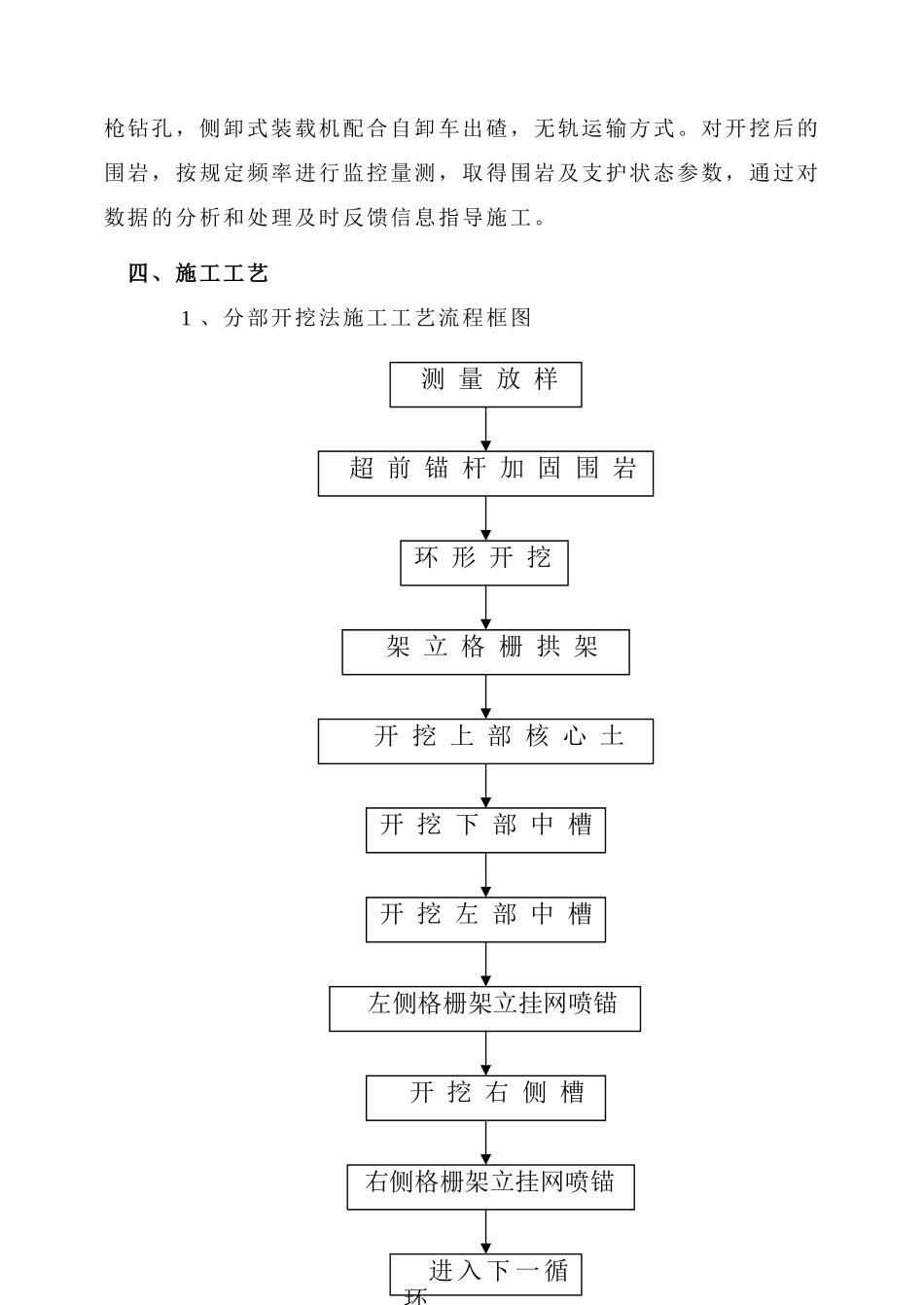

四、施工工艺 1 、分部开挖法施工工艺流程框图 测 量 放 样 超 前 锚 杆 加 固 围 岩环 形 开 挖 架 立 格 栅 拱 架 开 挖 上 部 核 心 土开 挖 下 部 中
