昆明某供水工程监理大纲

昆明某供水工程监理大纲_第1页
1/150
昆明某供水工程监理大纲_第2页
2/150
昆明某供水工程监理大纲_第3页
3/150

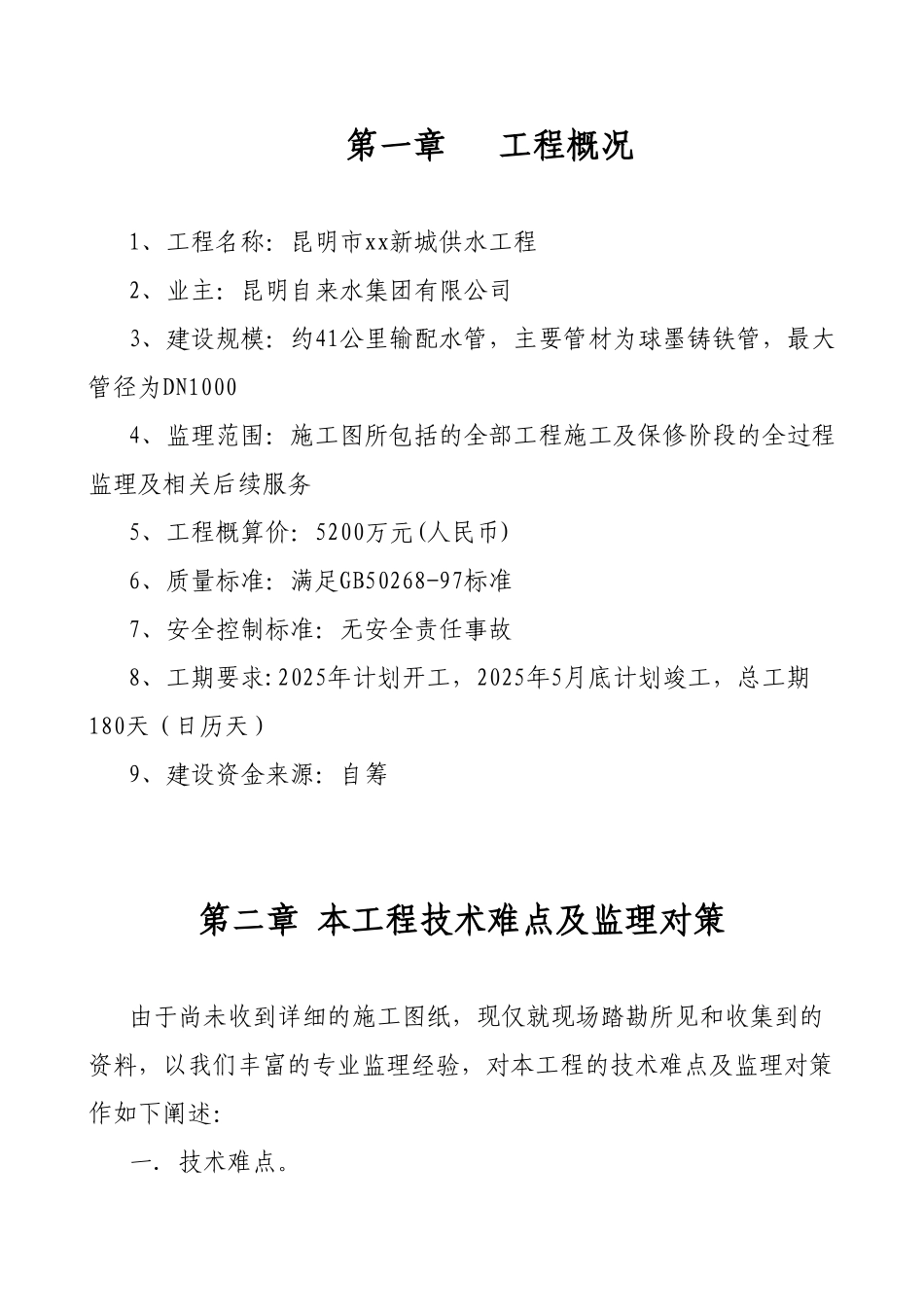

第一章 工程概况1、工程名称:昆明市xx新城供水工程2、业主:昆明自来水集团有限公司3、建设规模:约41公里输配水管,主要管材为球墨铸铁管,最大管径为DN1000 4、监理范围:施工图所包括的全部工程施工及保修阶段的全过程监理及相关后续服务5、工程概算价:5200万元(人民币)6、质量标准:满足GB50268-97标准7、安全控制标准:无安全责任事故8、工期要求:2025年计划开工,2025年5月底计划竣工,总工期180天(日历天)9、建设资金来源:自筹第二章 本工程技术难点及监理对策由于尚未收到详细的施工图纸,现仅就现场踏勘所见和收集到的资料,以我们丰富的专业监理经验,对本工程的技术难点及监理对策作如下阐述:一.技术难点。1、本工程是xx新区的生命线工程,时间紧、任务重、管线线路长、分布地域广。2、主干管最大管径为DN1000,属大口径管道,工程的主、次干管管径规格多,连接点也多。3、管材使用新型管材—球墨铸铁管,这种管材属柔性材质,强度高、重量轻。接口为柔性接口,安装方便,但要求操作技术要求更高、更细微、认真。4、主干管(约14km)敷设在新城主干道昆洛公路已经建好的综合管沟(也称共同沟)内,这种敷设方式在昆明是首次运用,还没有现成的经验可以借鉴。在国内除上海浦东新区已经采纳外,别处也是罕见。5、若干条次干管敷设时与其他市政管线相邻或交叉多,协调工作量大。二、监理对策1、选派最优秀的工程技术人员组成强有力的项目监理部,根据业主的施工进度要求,动态地安排人力,保证在每个施工点都有监理工程师驻守。2、认真审核设计图纸,要求承包单位细化、深化施工组织设计,十分重视大口径管道的工程特点,杜绝各种规格管道混淆的现象发生。对各个连接点施工方要做专门方案经审批后实施,一次成功,避开返工。3、球墨铸铁管材质好,施工安装方便,正因为这种优点,操作人员容易思想麻痹,随意性大,造成对中不准,转角过大,接头漏水等毛病。监理人员要以高度的责任心,逐根管子逐个接头地检查,要求操作人员严格根据操作规程进行操作,决不允许违反操作规程的事例发生。4、综合管沟内敷设给水管有下列几个特点:4.1 各种管线共同敷设在一条管沟内,沟断面的面积有限,不同管线须严格设置在规定的位置上,尽量减少互相的干扰。4.2 沟内是一个相对封闭的断面,管材不可能从地面沿线放入沟内,只能从进料口进料而每根管子的标准长度为6m,数千根管子从有限的几个进料口进料,组织工作相当复杂,所以管材进沟时要按...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

昆明某供水工程监理大纲

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
