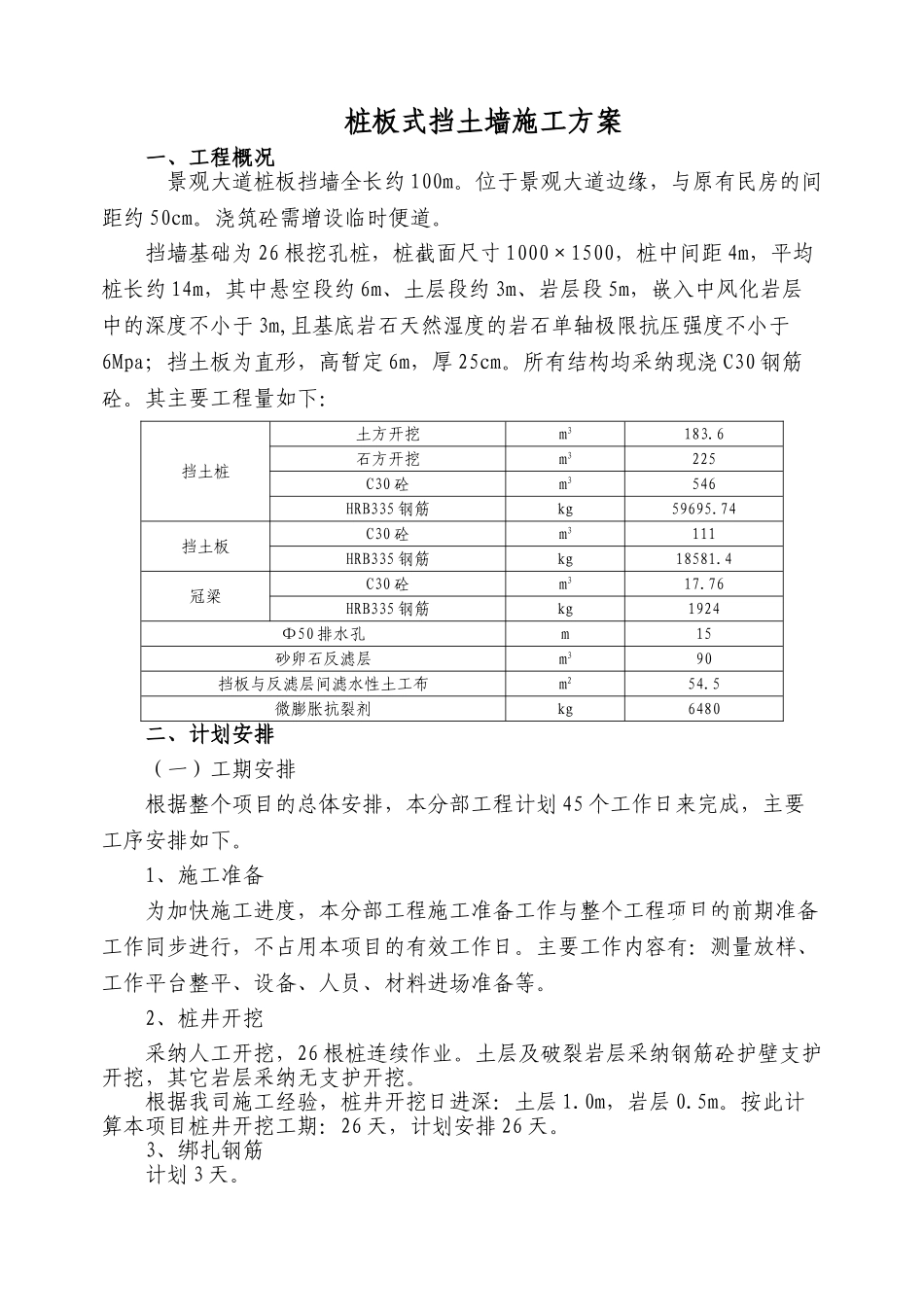

目 录一、工程概况二、工期计划三、施工方案选择四、总体施工流程五、施工方法及要点六、各项保证措施桩板式挡土墙施工方案一、工程概况 景观大道桩板挡墙全长约 100m
位于景观大道边缘,与原有民房的间距约 50cm
浇筑砼需增设临时便道
挡墙基础为 26 根挖孔桩,桩截面尺寸 1000×1500,桩中间距 4m,平均桩长约 14m,其中悬空段约 6m、土层段约 3m、岩层段 5m,嵌入中风化岩层中的深度不小于 3m,且基底岩石天然湿度的岩石单轴极限抗压强度不小于6Mpa;挡土板为直形,高暂定 6m,厚 25cm
所有结构均采纳现浇 C30 钢筋砼
其主要工程量如下:挡土桩土方开挖m3183
6石方开挖m3225C30 砼m3546HRB335 钢筋kg59695
74挡土板C30 砼m3111HRB335 钢筋kg18581
4冠梁C30 砼m317
76HRB335 钢筋kg1924Φ50 排水孔m15砂卵石反滤层m390挡板与反滤层间滤水性土工布m254
5微膨胀抗裂剂kg6480二、计划安排(一)工期安排根据整个项目的总体安排,本分部工程计划 45 个工作日来完成,主要工序安排如下
1、施工准备为加快施工进度,本分部工程施工准备工作与整个工程项目的前期准备工作同步进行,不占用本项目的有效工作日
主要工作内容有:测量放样、工作平台整平、设备、人员、材料进场准备等
2、桩井开挖采纳人工开挖,26 根桩连续作业
土层及破裂岩层采纳钢筋砼护壁支护开挖,其它岩层采纳无支护开挖
根据我司施工经验,桩井开挖日进深:土层 1
0m,岩层 0
按此计算本项目桩井开挖工期:26 天,计划安排 26 天
3、绑扎钢筋计划 3 天
4、砼浇筑计划 1 天
5、挡土板及地面以上桩、冠梁钢筋绑扎分 2 次计划 10 天

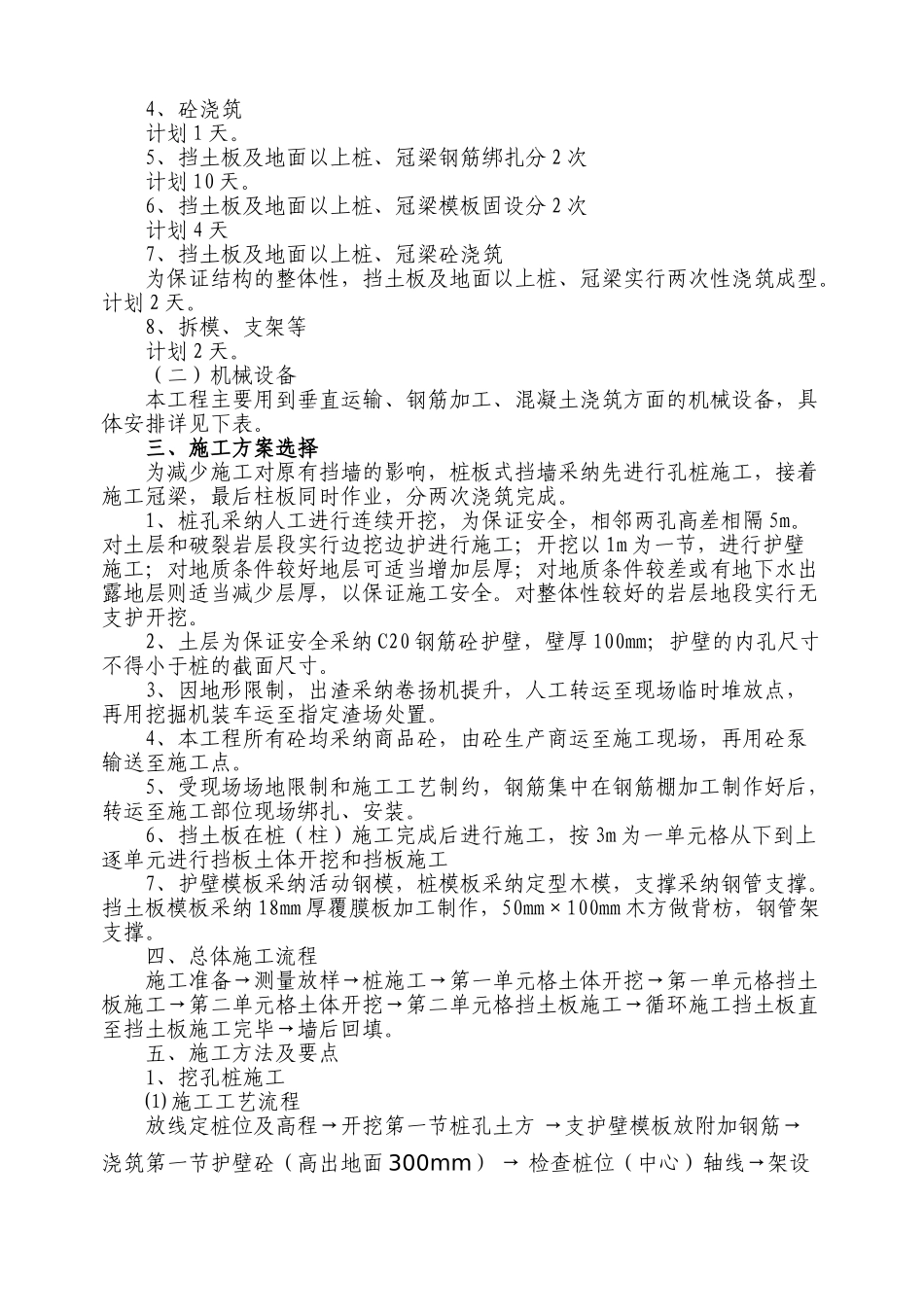

6、挡土板及地面以上桩、冠梁模板固设分 2 次计划 4 天7、挡土板及地面
