暗挖隧道工程质量通病防治手册(土建分册)
超前地质预报和量测通病名称:超前地质预报和量测不及时、不准确,里程不连续通病现象超前地质预报和量测不及时、不准确,里程不连续,不能为施工安全提供可靠的依据
法律规范标准相关规定根据 TB10121-2025 铁路隧道监控量测技术规程监控量测必测项目序号监控量测项目常用量测仪器备注1洞内、外观察现场观察、数码相机、罗盘仪2拱顶下沉水准仪、钢挂尺或全站仪3净空变化收敛计、全站仪4地表沉降水准仪、铟钢尺或全站仪隧道浅埋段原因分析⑴
部分施工人员对超前地质预报和监控量测认识不清,重视不够
没有专人负责,相关测量仪器和设备配备不齐
操作人员的相关业务能力不够
对超前地质预测预报和监控量测在隧道施工安全中的指导作用要有充分认识和足够重视;应严格做到先探后掘、不探不掘
必须由专人负责超前地质预测预报施工,相关仪器设备配备齐全
对操作人员进行超前地质预测预报知识培训,提高操作人员的业务水平
超前地质预测预报按设计要求施工里程要连续,并且确保足够的搭接长度
对初支变形量较大的断面应及时报告有关领导及部门,尽快实行有效的加固措施;预报应采纳长短结合,多方式预报、相互验证(如城市地铁施工应采纳地面垂直探孔、洞内超前探孔相结合)

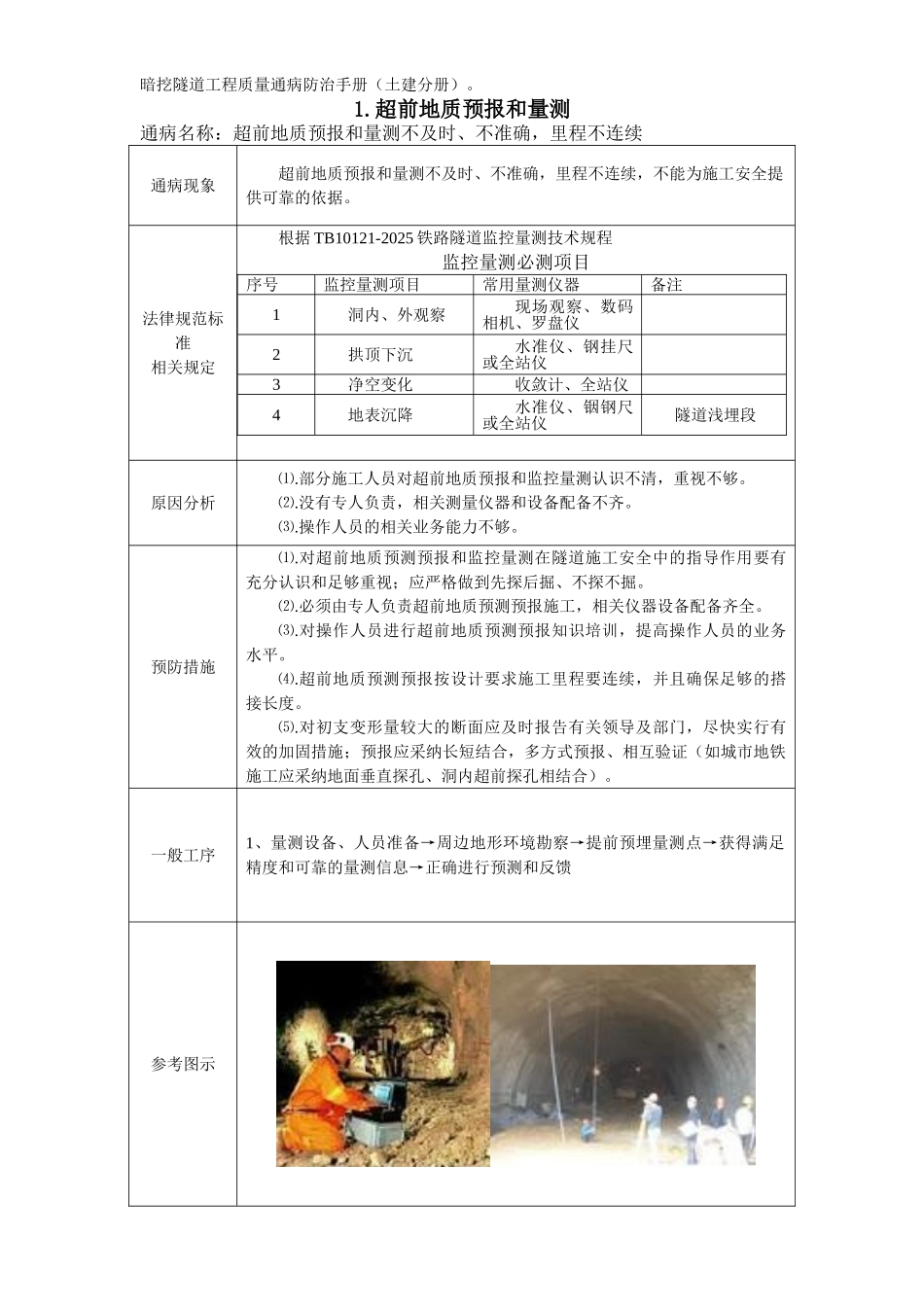

一般工序1、量测设备、人员准备→周边地形环境勘察→提前预埋量测点→获得满足精度和可靠的量测信息→正确进行预测和反馈参考图示暗挖隧道工程质量通病防治手册(土建分册)2

洞门坍塌通病名称:洞门坍塌通病现象洞门坍塌法律规范标准相关规定根据GB50299-1999地下铁道工程施工及验收法律规范7
11隧道开挖前应制定防坍方案;7
12在土层和不稳定岩体中,初期支护的挖、支、喷三环节必须紧跟,当开挖面稳定时间满足不了初期支护施工时,应实行超前支护或注浆加固措施

根据JTG F60-2025公路
