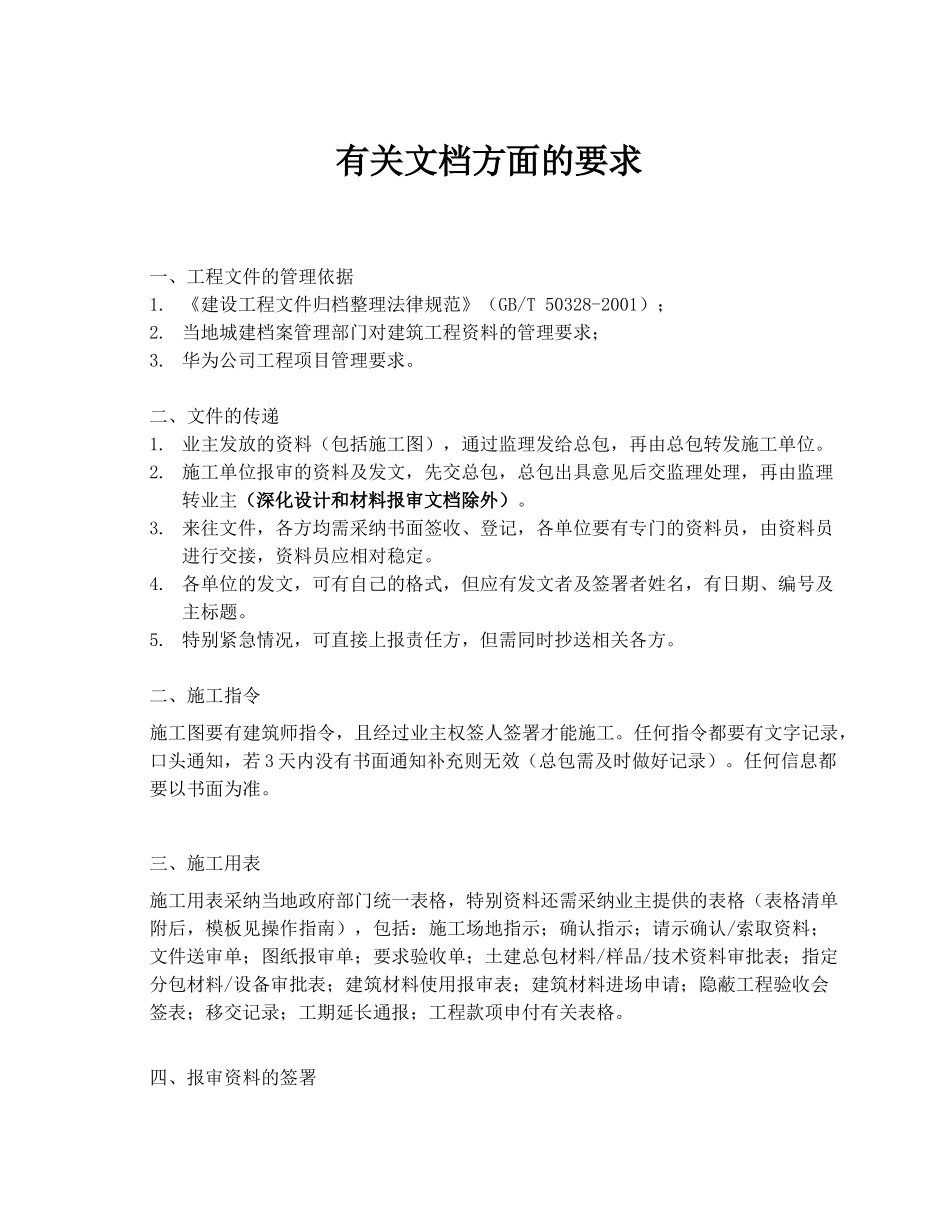

有关文档方面的要求一、工程文件的管理依据1
《建设工程文件归档整理法律规范》(GB/T 50328-2001);2
当地城建档案管理部门对建筑工程资料的管理要求;3
华为公司工程项目管理要求
二、文件的传递1
业主发放的资料(包括施工图),通过监理发给总包,再由总包转发施工单位
施工单位报审的资料及发文,先交总包,总包出具意见后交监理处理,再由监理转业主(深化设计和材料报审文档除外)
来往文件,各方均需采纳书面签收、登记,各单位要有专门的资料员,由资料员进行交接,资料员应相对稳定
各单位的发文,可有自己的格式,但应有发文者及签署者姓名,有日期、编号及主标题
特别紧急情况,可直接上报责任方,但需同时抄送相关各方
二、施工指令施工图要有建筑师指令,且经过业主权签人签署才能施工
任何指令都要有文字记录,口头通知,若 3 天内没有书面通知补充则无效(总包需及时做好记录)
任何信息都要以书面为准
三、施工用表施工用表采纳当地政府部门统一表格,特别资料还需采纳业主提供的表格(表格清单附后,模板见操作指南),包括:施工场地指示;确认指示;请示确认/索取资料;文件送审单;图纸报审单;要求验收单;土建总包材料/样品/技术资料审批表;指定分包材料/设备审批表;建筑材料使用报审表;建筑材料进场申请;隐蔽工程验收会签表;移交记录;工期延长通报;工程款项申付有关表格

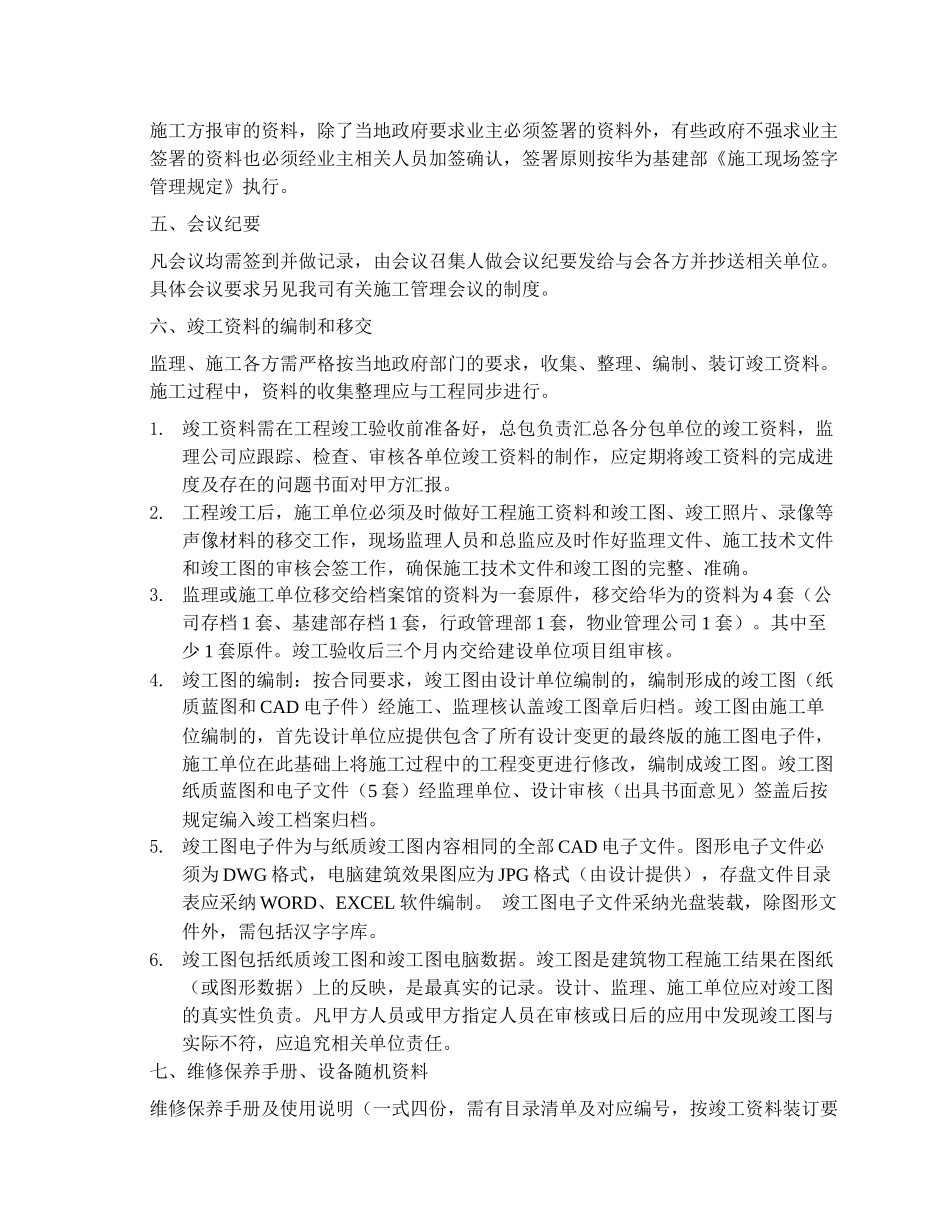

四、报审资料的签署施工方报审的资料,除了当地政府要求业主必须签署的资料外,有些政府不强求业主签署的资料也必须经业主相关人员加签确认,签署原则按华为基建部《施工现场签字管理规定》执行
五、会议纪要凡会议均需签到并做记录,由会议召集人做会议纪要发给与会各方并抄送相关单位
具体会议要求另见我司有关施工管理会议的制度
六、竣工资料的编制和移交监理、施工各方需严格按当地政府部门的要求,收集、整理、编制、装订竣工资料
