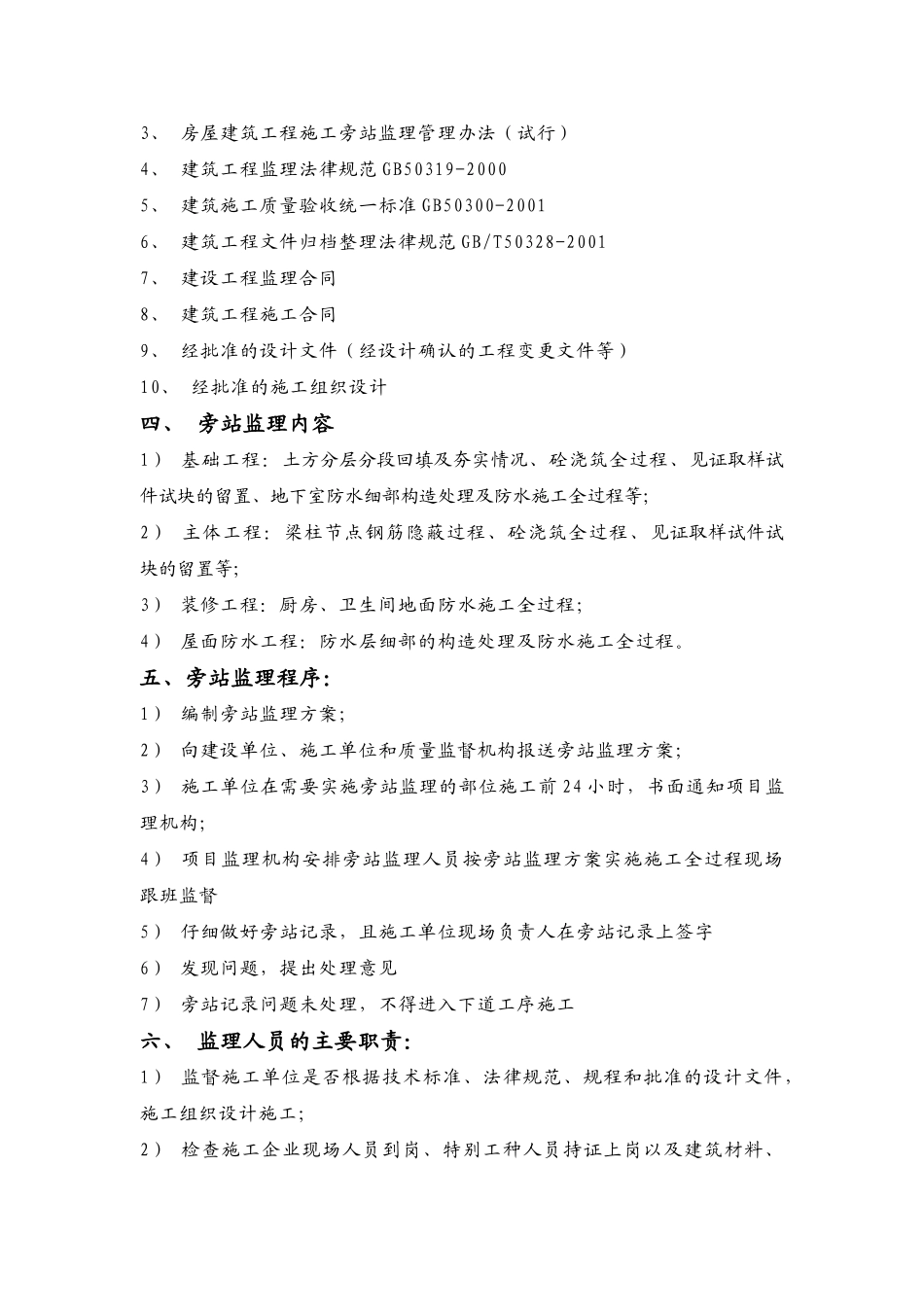

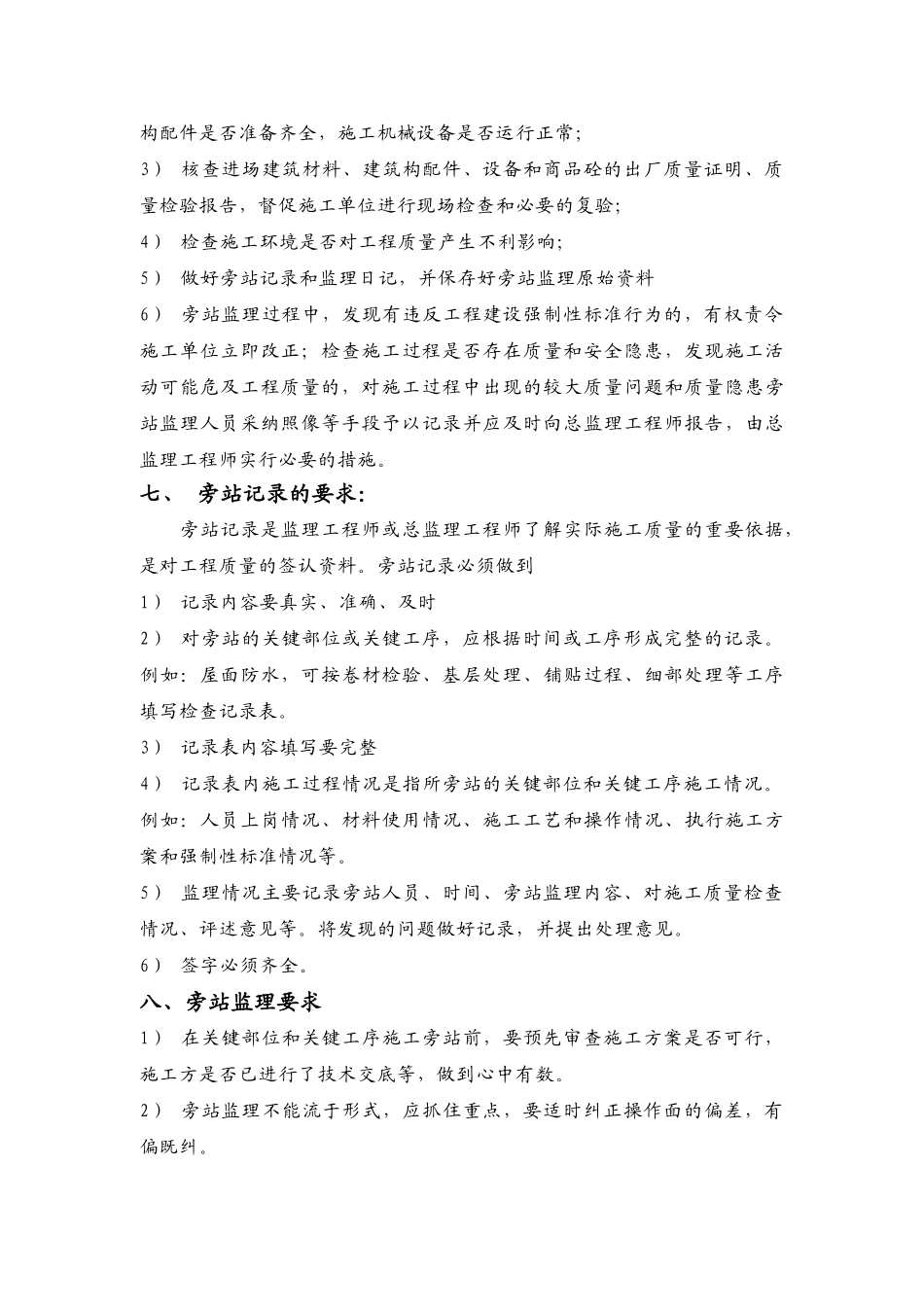

一、 工程概况:工程名称:未来海岸“蓝月湾”居住小区设计单位:厦门市建筑设计有限公司施工单位:福建省第六建筑工程公司、福建省七建工程有限公司、汕头市潮阳建筑工程总公司建设单位:厦门海投房地产有限公司工程规模:地上总建筑面积为 20.5 万 M2(地下 3 万 M2),建筑占地面积15503.2M2 楼层结构:框剪结构1.基础: 预应力混凝土管桩、人工挖孔桩2.主体结构:框剪结构二、 旁站监理范围 《建设工程监理法律规范》(GB50319-2000)对旁站术语的解释为:在关键部位或关键工序施工过程中,由监理人员在现场进行的监督活动。并规定应进行旁站的主要是“对隐蔽工程的隐蔽过程、下道工序施工完成后难以核查的重点部位。”“关键部位或关键工序”是指施工中涉及结构安全和使用功能的工程部位、工序等。所以凡是主体结构部位由可能涉及结构安全的部位,以及这些部位的关键工序、隐蔽工程的隐蔽过程,下道工序施工完成后难以检查的重点部位都必须实行旁站监理。 根据建设部《房屋建筑工程施工旁站监理管理办法(试行)》第二条的规定,结合本工程的具体情况,我项目监理机构拟定的本工程须旁站监理的部位如下:地基基础 :土方回填、基础混凝土浇筑、地下室防水主体结构:各楼层混凝土浇筑屋面: 卷材防水层 装饰装修:厨房、卫生间防水层三、旁站监理依据1、 中华人民共和国建筑法2、 建设工程质量管理条例3、 房屋建筑工程施工旁站监理管理办法(试行)4、 建筑工程监理法律规范 GB50319-20005、 建筑施工质量验收统一标准 GB50300-20016、 建筑工程文件归档整理法律规范 GB/T50328-20017、 建设工程监理合同8、 建筑工程施工合同9、 经批准的设计文件(经设计确认的工程变更文件等)10、 经批准的施工组织设计四、 旁站监理内容1) 基础工程:土方分层分段回填及夯实情况、砼浇筑全过程、见证取样试件试块的留置、地下室防水细部构造处理及防水施工全过程等;2) 主体工程:梁柱节点钢筋隐蔽过程、砼浇筑全过程、见证取样试件试块的留置等;3) 装修工程:厨房、卫生间地面防水施工全过程;4) 屋面防水工程:防水层细部的构造处理及防水施工全过程。五、旁站监理程序:1) 编制旁站监理方案;2) 向建设单位、施工单位和质量监督机构报送旁站监理方案;3) 施工单位在需要实施旁站监理的部位施工前 24 小时,书面通知项目监理机构;4) 项目监理机构安排旁站监理人员按旁站监理方案实施施工全过程现场跟...
