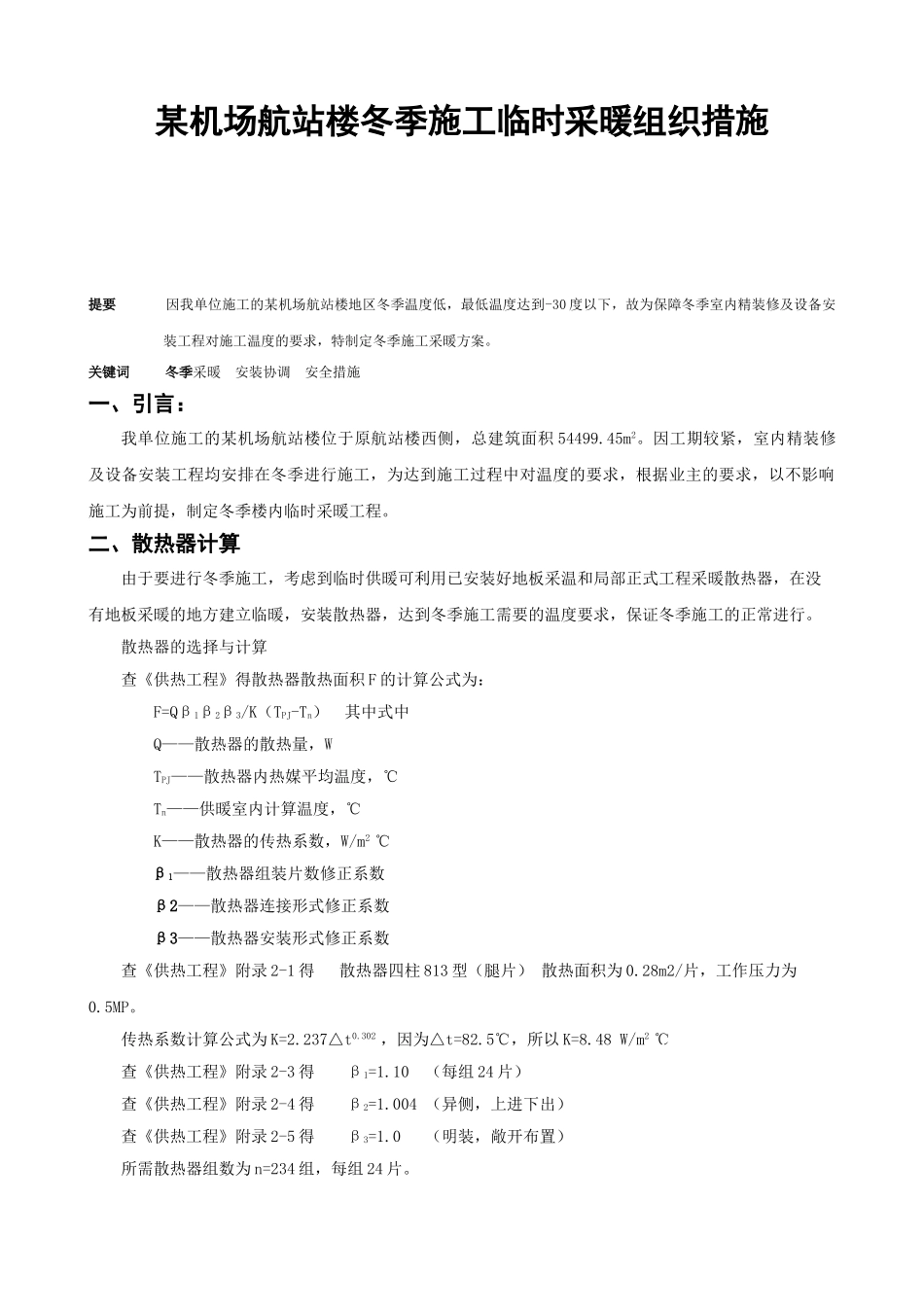

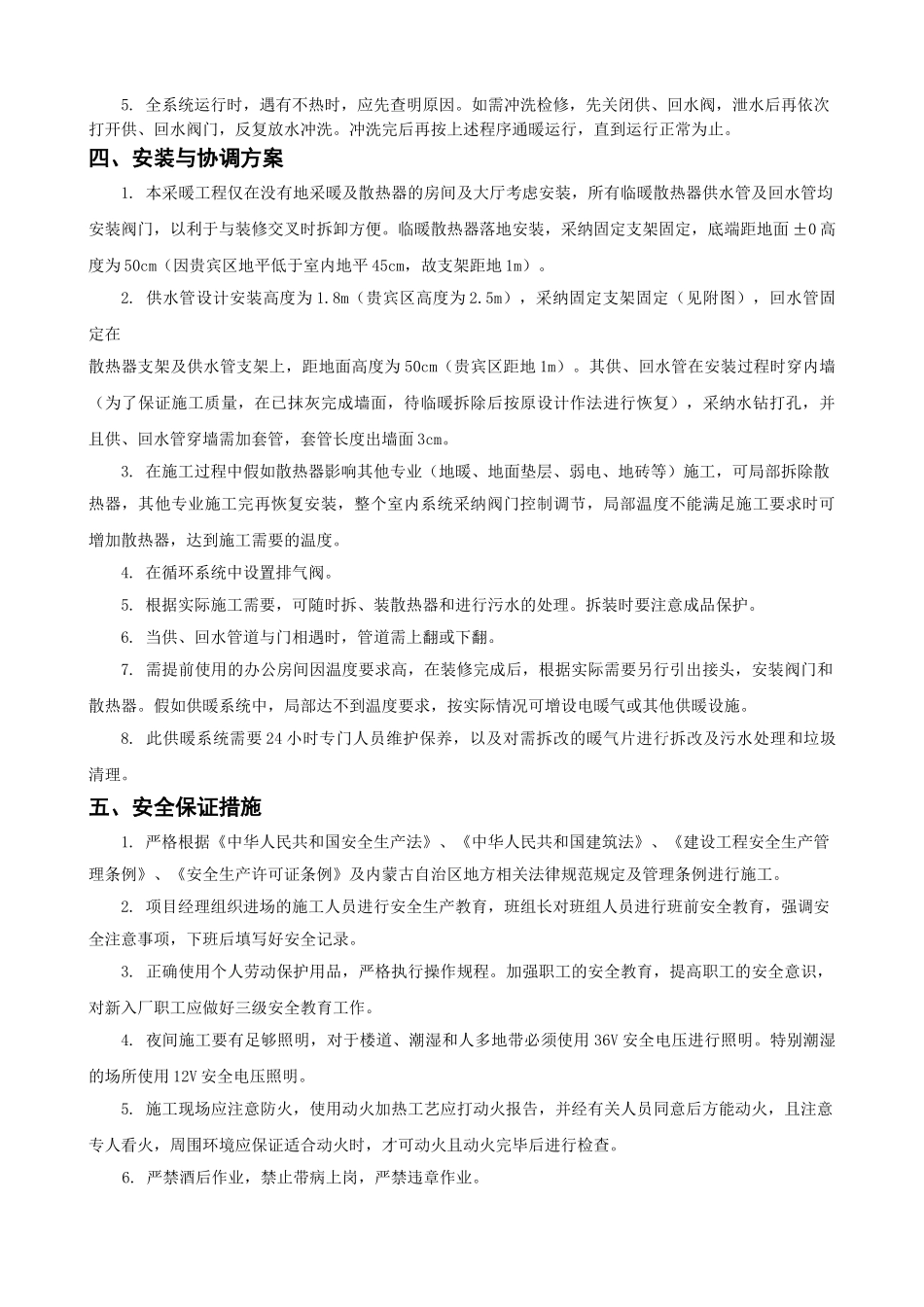

某机场航站楼冬季施工临时采暖组织措施 提要 因我单位施工的某机场航站楼地区冬季温度低,最低温度达到-30 度以下,故为保障冬季室内精装修及设备安装工程对施工温度的要求,特制定冬季施工采暖方案。关键词 冬季采暖 安装协调 安全措施一、引言:我单位施工的某机场航站楼位于原航站楼西侧,总建筑面积 54499.45m2。因工期较紧,室内精装修及设备安装工程均安排在冬季进行施工,为达到施工过程中对温度的要求,根据业主的要求,以不影响施工为前提,制定冬季楼内临时采暖工程。二、散热器计算由于要进行冬季施工,考虑到临时供暖可利用已安装好地板采温和局部正式工程采暖散热器,在没有地板采暖的地方建立临暖,安装散热器,达到冬季施工需要的温度要求,保证冬季施工的正常进行。散热器的选择与计算查《供热工程》得散热器散热面积 F 的计算公式为:F=Qβ1β2β3/K(TPJ-Tn) 其中式中 Q——散热器的散热量,WTPJ——散热器内热媒平均温度,℃Tn——供暖室内计算温度,℃K——散热器的传热系数,W/m2 ℃β1——散热器组装片数修正系数β2——散热器连接形式修正系数β3——散热器安装形式修正系数查《供热工程》附录 2-1 得 散热器四柱 813 型(腿片) 散热面积为 0.28m2/片,工作压力为0.5MP。传热系数计算公式为 K=2.237△t0.302 ,因为△t=82.5℃,所以 K=8.48 W/m2 ℃查《供热工程》附录 2-3 得 β1=1.10 (每组 24 片)查《供热工程》附录 2-4 得 β2=1.004 (异侧,上进下出)查《供热工程》附录 2-5 得 β3=1.0 (明装,敞开布置)所需散热器组数为 n=234 组,每组 24 片。三、主要施工方法(一)临时采暖工程施工工艺流程参照正式工程,其工艺流程如下: 安装准备→材料检查孔洞预留、放线→支架制作安装→管道、管件、散热器组合安装→管道防腐→水压试验→管道冲洗→交工使用(二)质量要求质量要求符合《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242-2025)的规定。(三)管道安装方法1. 安装程序:室内供暖系统干管的安装程序是:测量放线,栽埋支架,管道就位,对口连接,找好坡度固定管道。2. 安装支架:根据确定好的支架位置,根据施工现场的实际情况,选定支架的安装方式,将支架安装到位。3. 预制管段:依据施工图,根据施工现场的实际情况,根据测线的方法,绘制各段管线加工图,将划分加工好的管段,分段下料,编好序号开好坡口,以备组对。4. 管道就位:把预制好...
