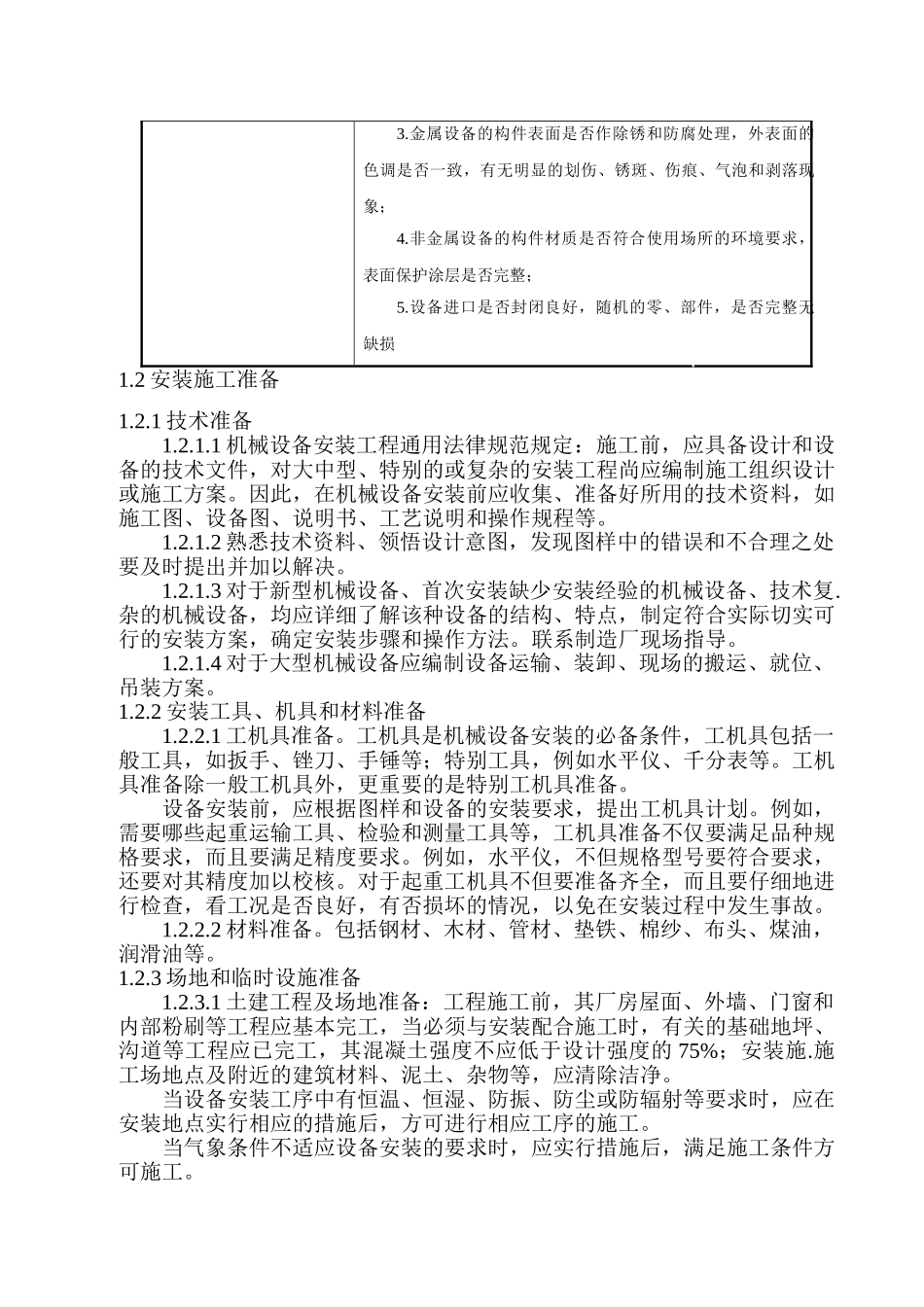

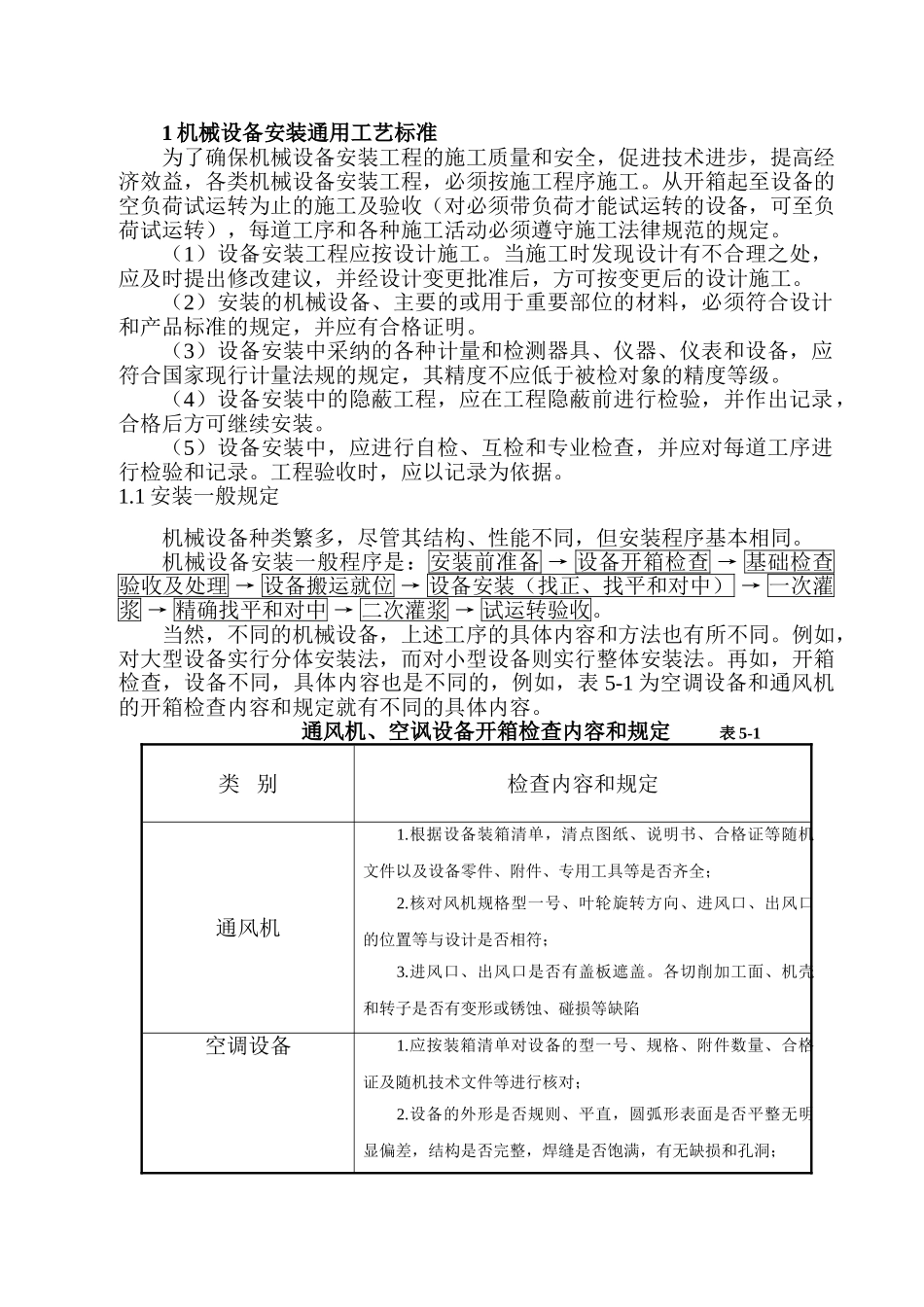

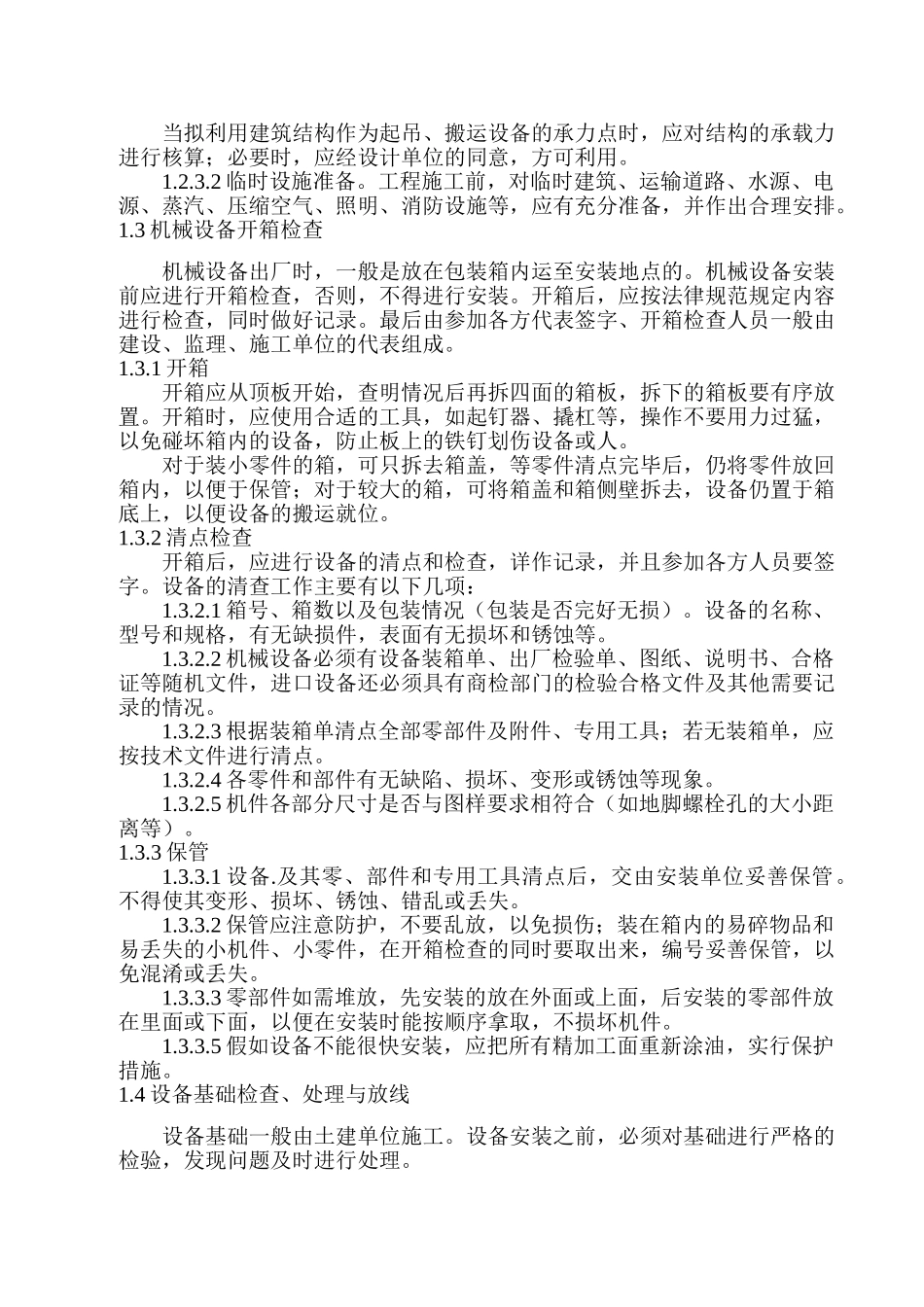

1 机械设备安装通用工艺标准为了确保机械设备安装工程的施工质量和安全,促进技术进步,提高经济效益,各类机械设备安装工程,必须按施工程序施工。从开箱起至设备的空负荷试运转为止的施工及验收(对必须带负荷才能试运转的设备,可至负荷试运转),每道工序和各种施工活动必须遵守施工法律规范的规定。(1)设备安装工程应按设计施工。当施工时发现设计有不合理之处,应及时提出修改建议,并经设计变更批准后,方可按变更后的设计施工。(2)安装的机械设备、主要的或用于重要部位的材料,必须符合设计和产品标准的规定,并应有合格证明。(3)设备安装中采纳的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法规的规定,其精度不应低于被检对象的精度等级。(4)设备安装中的隐蔽工程,应在工程隐蔽前进行检验,并作出记录,合格后方可继续安装。(5)设备安装中,应进行自检、互检和专业检查,并应对每道工序进行检验和记录。工程验收时,应以记录为依据。1.1 安装一般规定机械设备种类繁多,尽管其结构、性能不同,但安装程序基本相同。机械设备安装一般程序是:安装前准备 → 设备开箱检查 → 基础检查验收及处理 → 设备搬运就位 → 设备安装(找正、找平和对中) → 一次灌浆 → 精确找平和对中 → 二次灌浆 → 试运转验收。当然,不同的机械设备,上述工序的具体内容和方法也有所不同。例如,对大型设备实行分体安装法,而对小型设备则实行整体安装法。再如,开箱检查,设备不同,具体内容也是不同的,例如,表 5-1 为空调设备和通风机的开箱检查内容和规定就有不同的具体内容。通风机、空讽设备开箱检查内容和规定 表 5-1 类 别检查内容和规定通风机1.根据设备装箱清单,清点图纸、说明书、合格证等随机文件以及设备零件、附件、专用工具等是否齐全;2.核对风机规格型一号、叶轮旋转方向、进风口、出风口的位置等与设计是否相符;3.进风口、出风口是否有盖板遮盖。各切削加工面、机壳和转子是否有变形或锈蚀、碰损等缺陷空调设备1.应按装箱清单对设备的型一号、规格、附件数量、合格证及随机技术文件等进行核对;2.设备的外形是否规则、平直,圆弧形表面是否平整无明显偏差,结构是否完整,焊缝是否饱满,有无缺损和孔洞;3.金属设备的构件表面是否作除锈和防腐处理,外表面的色调是否一致,有无明显的划伤、锈斑、伤痕、气泡和剥落现象;4.非金属设备的构件材质是否符合使用场所的环境要求,表面保...
