机组启动试运行作业指导书1、机组启动试运行作业流程图线路零起升压试验检修、开机移交主变冲击试验投切空长线试验解并列试验带负荷试验甩负荷试验72 小时试运行低油压关机试验事故配压阀动作关机试验动水关闭工作闸门或蝴蝶阀试验尾水充水压力钢管及蜗壳充水机组首次起动调速器空载扰动试验过速试验发电机升流试验发电机升压试验开关站升流试验开关站升压试验励磁装置试验机组起动试运行前的检查2、作业方法及要求2

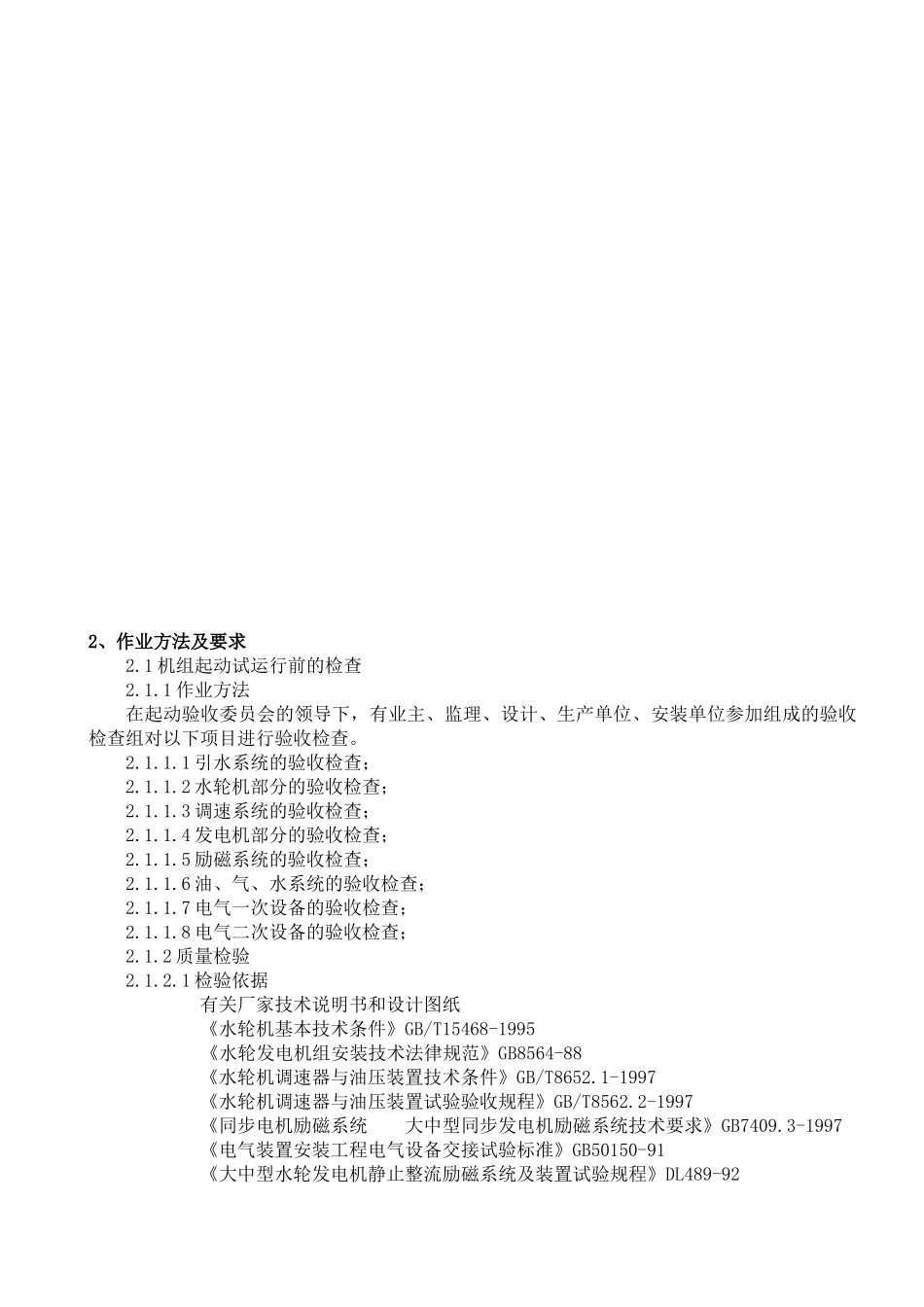

1 机组起动试运行前的检查2
1 作业方法在起动验收委员会的领导下,有业主、监理、设计、生产单位、安装单位参加组成的验收检查组对以下项目进行验收检查
1 引水系统的验收检查;2
2 水轮机部分的验收检查;2
3 调速系统的验收检查;2
4 发电机部分的验收检查;2
5 励磁系统的验收检查;2
6 油、气、水系统的验收检查;2
7 电气一次设备的验收检查;2
8 电气二次设备的验收检查;2
2 质量检验2

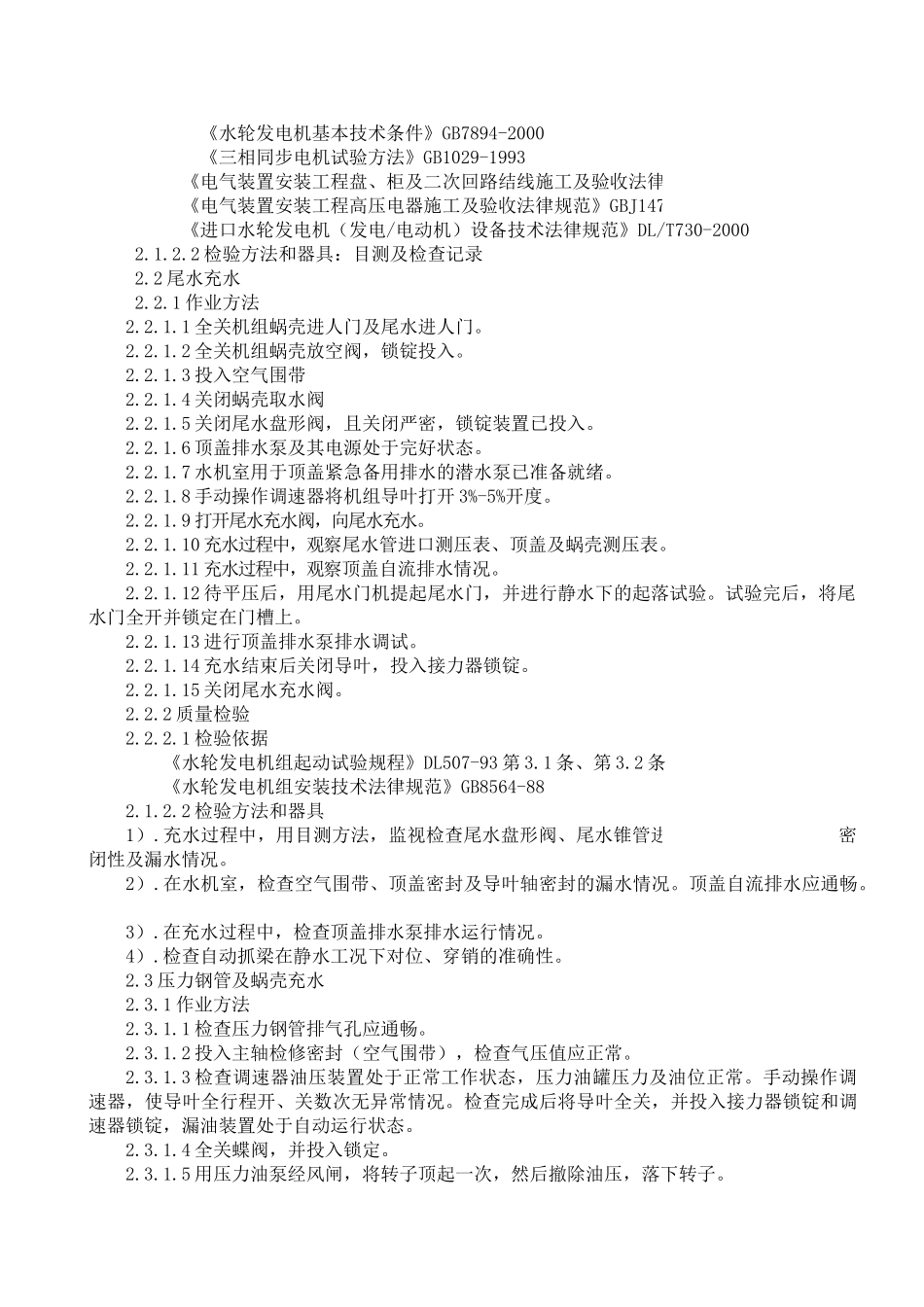

1 检验依据有关厂家技术说明书和设计图纸《水轮机基本技术条件》GB/T15468-1995《水轮发电机组安装技术法律规范》GB8564-88《水轮机调速器与油压装置技术条件》GB/T8652
1-1997《水轮机调速器与油压装置试验验收规程》GB/T8562
2-1997《同步电机励磁系统 大中型同步发电机励磁系统技术要求》GB7409
3-1997《电气装置安装工程电气设备交接试验标准》GB50150-91《大中型水轮发电机静止整流励磁系统及装置试验规程》DL489-92《水轮发电机基本技术条件》GB7894-2000《三相同步电机试验方法》GB1029-1993《电气装置安装工程盘、柜及二次回路结线施工及验收法律规范》GB50171-92《电气装置安装工程高压电器施工及验收法律规范》GBJ147-90
