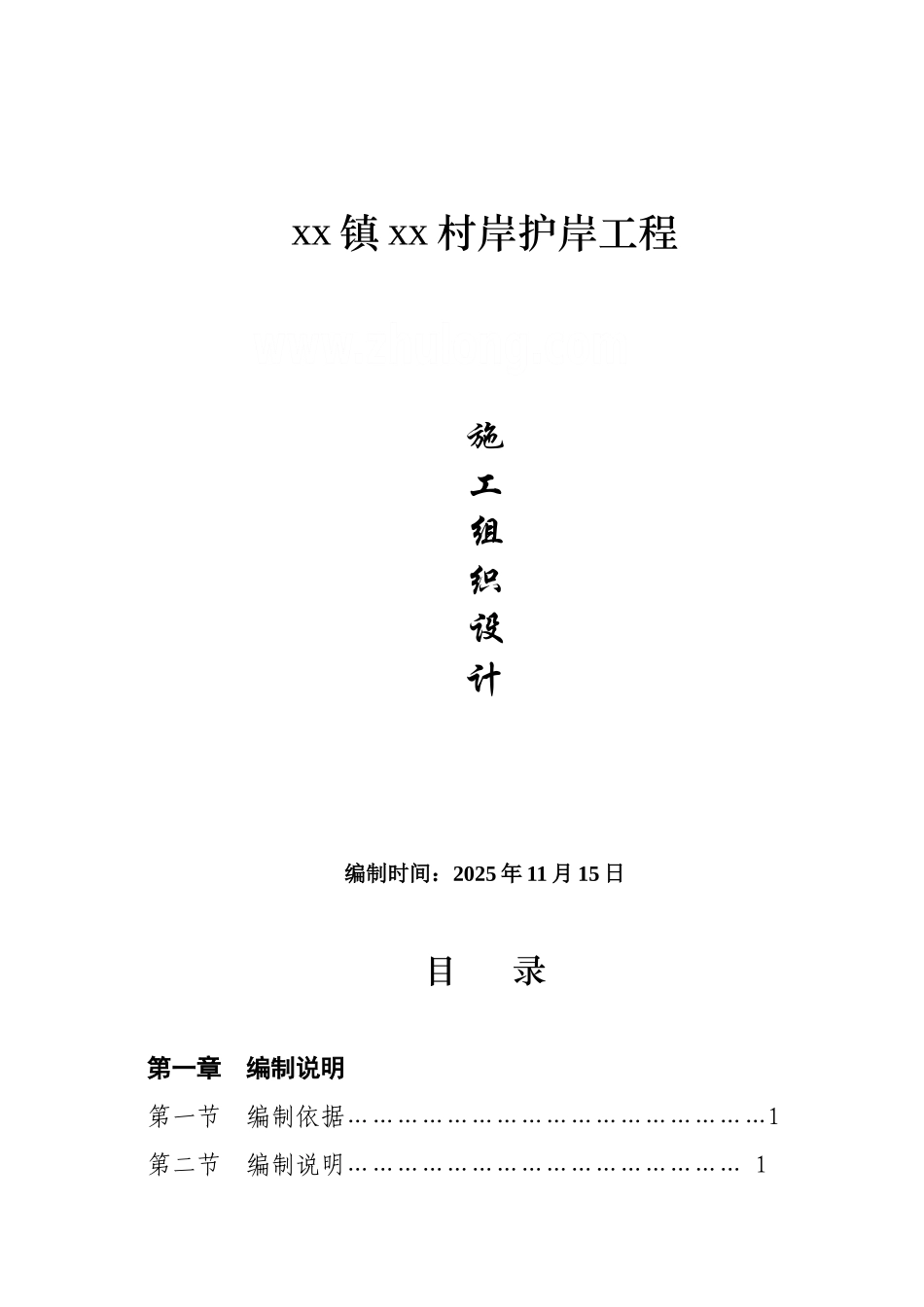

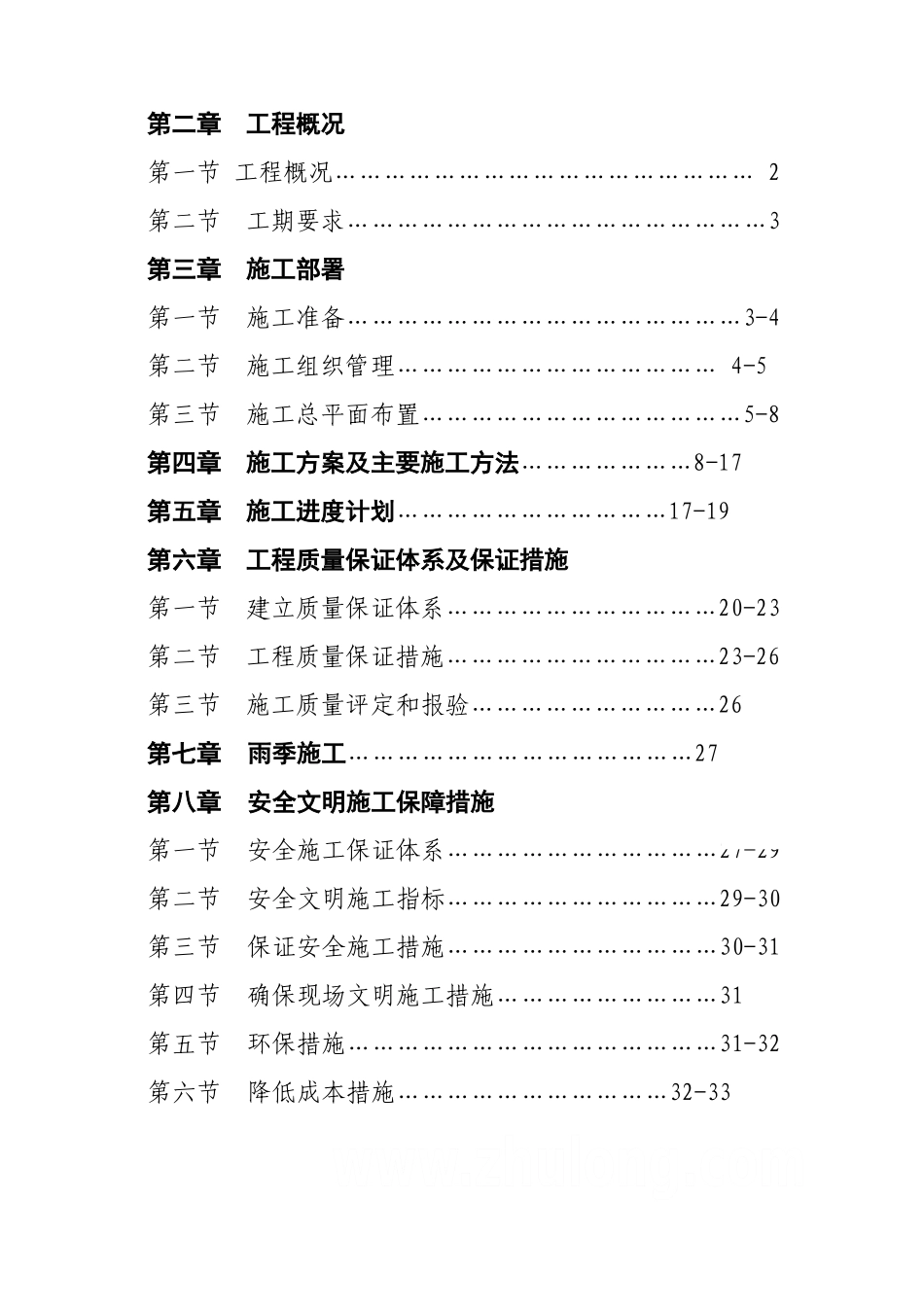

xx 镇 xx 村岸护岸工程施工组织设计编制时间:2025 年 11 月 15 日目 录第一章 编制说明第一节 编制依据……………………………………………1第二节 编制说明………………………………………… 1第二章 工程概况第一节 工程概况…………………………………………… 2第二节 工期要求……………………………………………3第三章 施工部署第一节 施工准备…………………………………………3-4第二节 施工组织管理………………………………… 4-5第三节 施工总平面布置…………………………………5-8第四章 施工方案及主要施工方法…………………8-17第五章 施工进度计划……………………………17-19第六章 工程质量保证体系及保证措施第一节 建立质量保证体系……………………………20-23第二节 工程质量保证措施……………………………23-26第三节 施工质量评定和报验…………………………26第七章雨季施工……………………………………27第八章安全文明施工保障措施第一节安全施工保证体系……………………………27-29第二节安全文明施工指标……………………………29-30第三节保证安全施工措施……………………………30-31第四节确保现场文明施工措施………………………31第五节环保措施………………………………………31-32第六节降低成本措施……………………………32-33xx 镇 xx 村护岸工程施工组织设计第一章 编制说明本工程施工组织设计编制依据:1、xx 镇 xx 村护岸工程建设项目招标及合同文件2、xx 镇 xx 护岸工程建设项目工程设计说明书3、xx 镇 xx 护岸工程建设项目《施工技术规程》4、施工图及与本工程相关的水利水电工程施工技术法律规范本工程施工组织设计编制说明:1、承诺:首先,我们诚恳表示:我们完全接受 xx 镇 xx护岸工程招标文件中提出的各项要求,并和业主、监理、设计单位一起共同建设好该工程。2、工期:经我公司仔细讨论决定从开工之日起即 2011 年 5月 15 日起,工程在 2011 年 12 月 15 日全部竣工,总工期 210天。3、质量目标:优良工程。项目实施与管理:为加强 xx 镇 xx 护岸工程建设管理,保证工程建设的顺利实施,必须严格执行国家进展计划委员会、水利部等有关部门制定的相应管理办法。第二章 工程概况一、工程概况xx 镇 xx 护岸工程位置在 xx 镇 xx 村。护岸全长 3285 米。护岸结构为抛石基础,水上为拱形铅丝网坝。二、工期要求根据建设...
