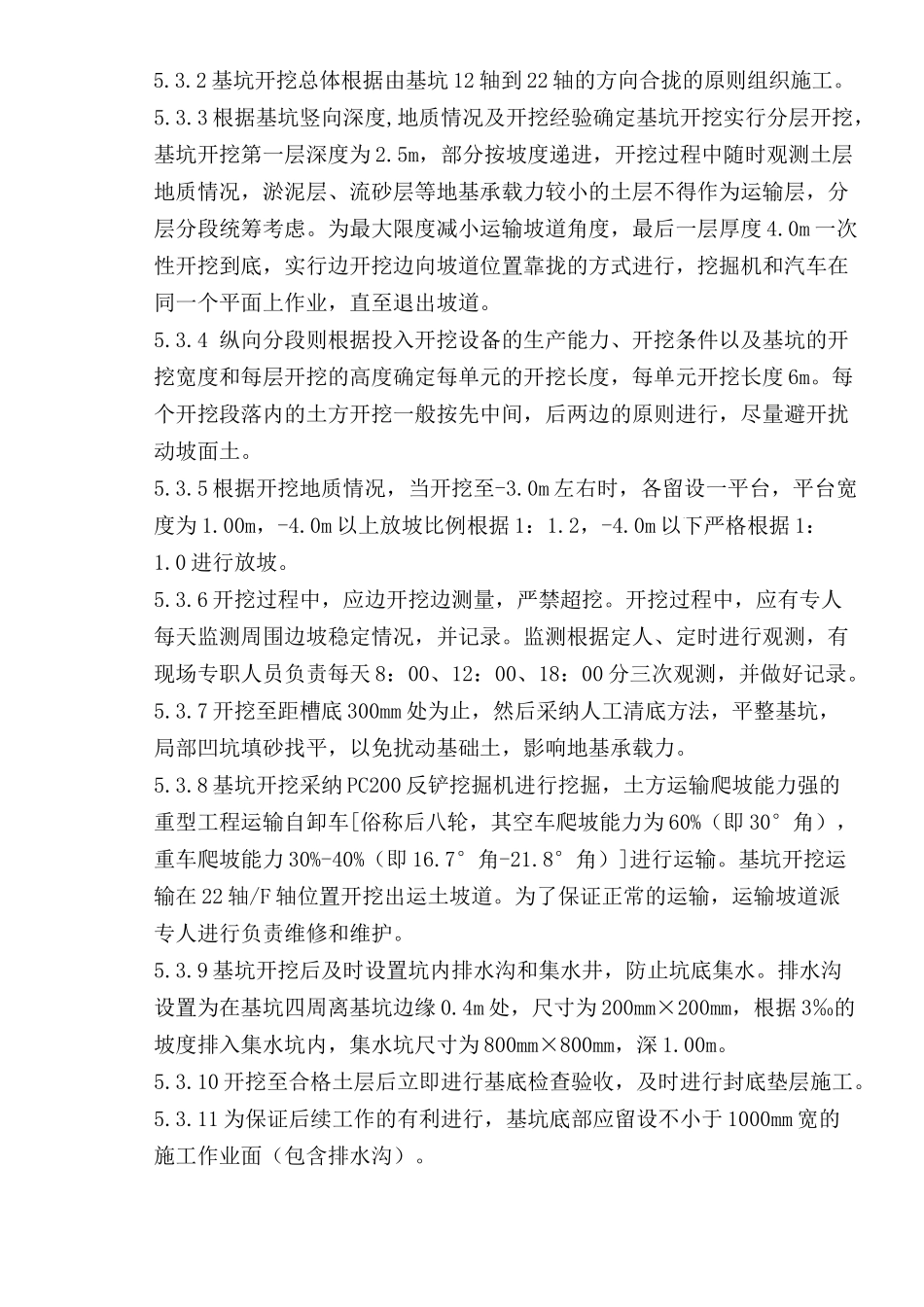

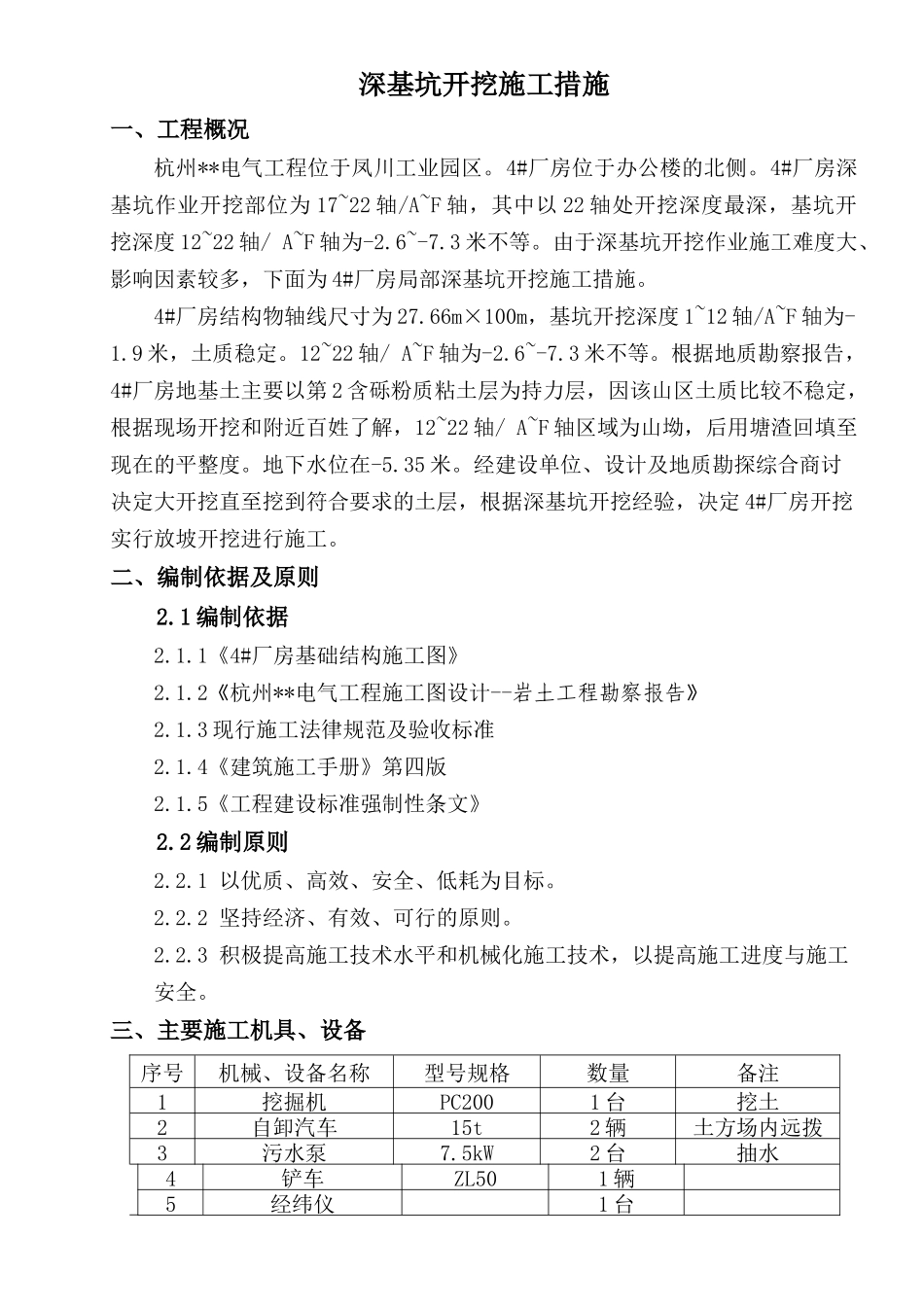

深基坑开挖施工措施一、工程概况杭州**电气工程位于凤川工业园区
4#厂房位于办公楼的北侧
4#厂房深基坑作业开挖部位为 17~22 轴/A~F 轴,其中以 22 轴处开挖深度最深,基坑开挖深度 12~22 轴/ A~F 轴为-2
由于深基坑开挖作业施工难度大、影响因素较多,下面为 4#厂房局部深基坑开挖施工措施
4#厂房结构物轴线尺寸为 27
66m×100m,基坑开挖深度 1~12 轴/A~F 轴为-1
9 米,土质稳定
12~22 轴/ A~F 轴为-2
根据地质勘察报告,4#厂房地基土主要以第 2 含砾粉质粘土层为持力层,因该山区土质比较不稳定,根据现场开挖和附近百姓了解,12~22 轴/ A~F 轴区域为山坳,后用塘渣回填至现在的平整度
地下水位在-5
经建设单位、设计及地质勘探综合商讨决定大开挖直至挖到符合要求的土层,根据深基坑开挖经验,决定 4#厂房开挖实行放坡开挖进行施工
二、编制依据及原则2
1 编制依据2
1《4#厂房基础结构施工图》2
2《杭州**电气工程施工图设计--岩土工程勘察报告》2
3 现行施工法律规范及验收标准2
4《建筑施工手册》第四版2
5《工程建设标准强制性条文》2
2 编制原则2
1 以优质、高效、安全、低耗为目标
2 坚持经济、有效、可行的原则
3 积极提高施工技术水平和机械化施工技术,以提高施工进度与施工安全

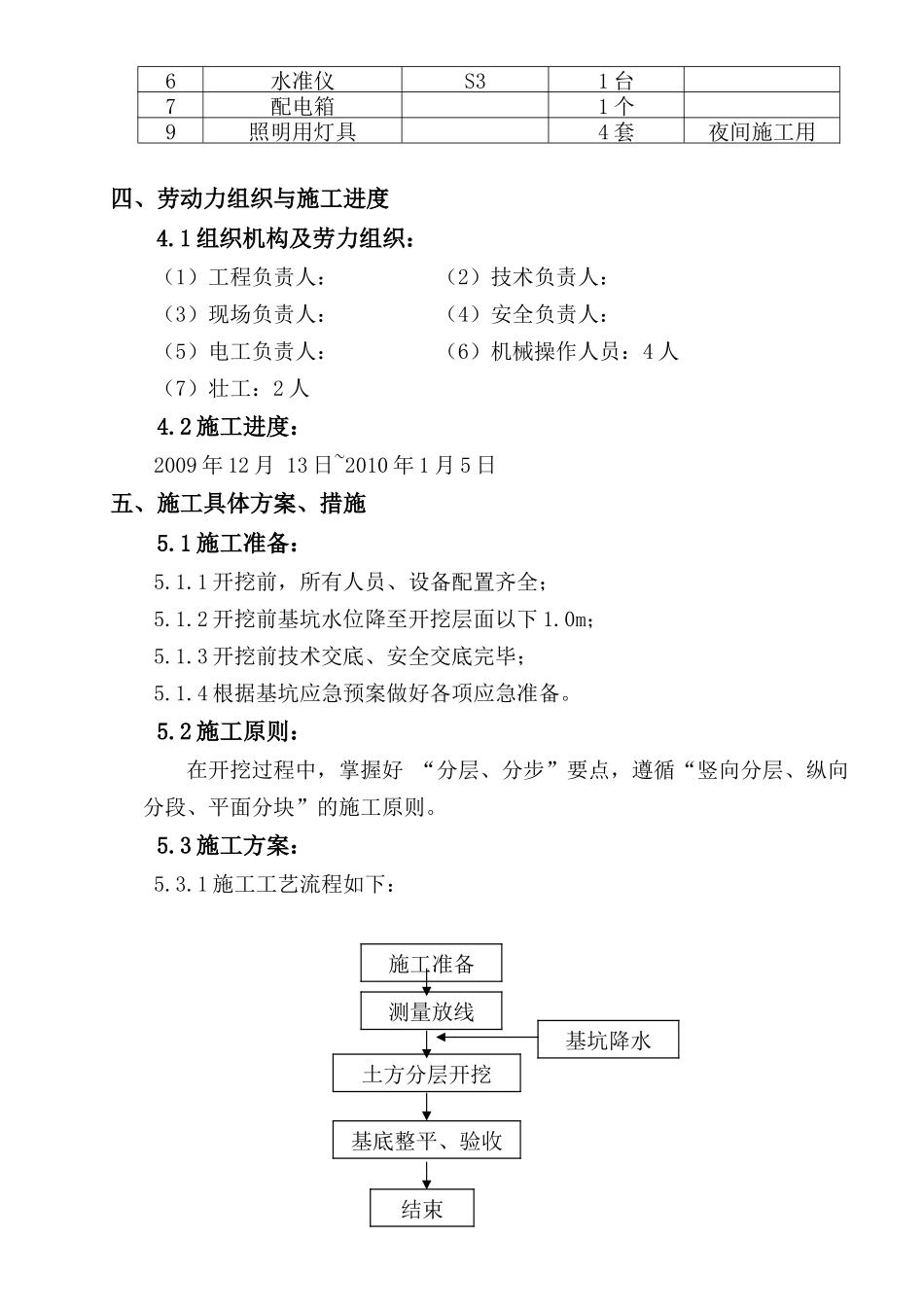

三、主要施工机具、设备序号机械、设备名称型号规格数量备注1挖掘机PC2001 台挖土2自卸汽车15t2 辆土方场内远拨3污水泵7
5kW2 台抽水4铲车ZL501 辆5经纬仪1 台6水准仪S31 台7配电箱1 个9照明用灯具4 套夜间施工用四、劳动力组织与施工进度4
1 组织机构及劳力组织:(1)工程负责人: (2)技术负责人: (3
