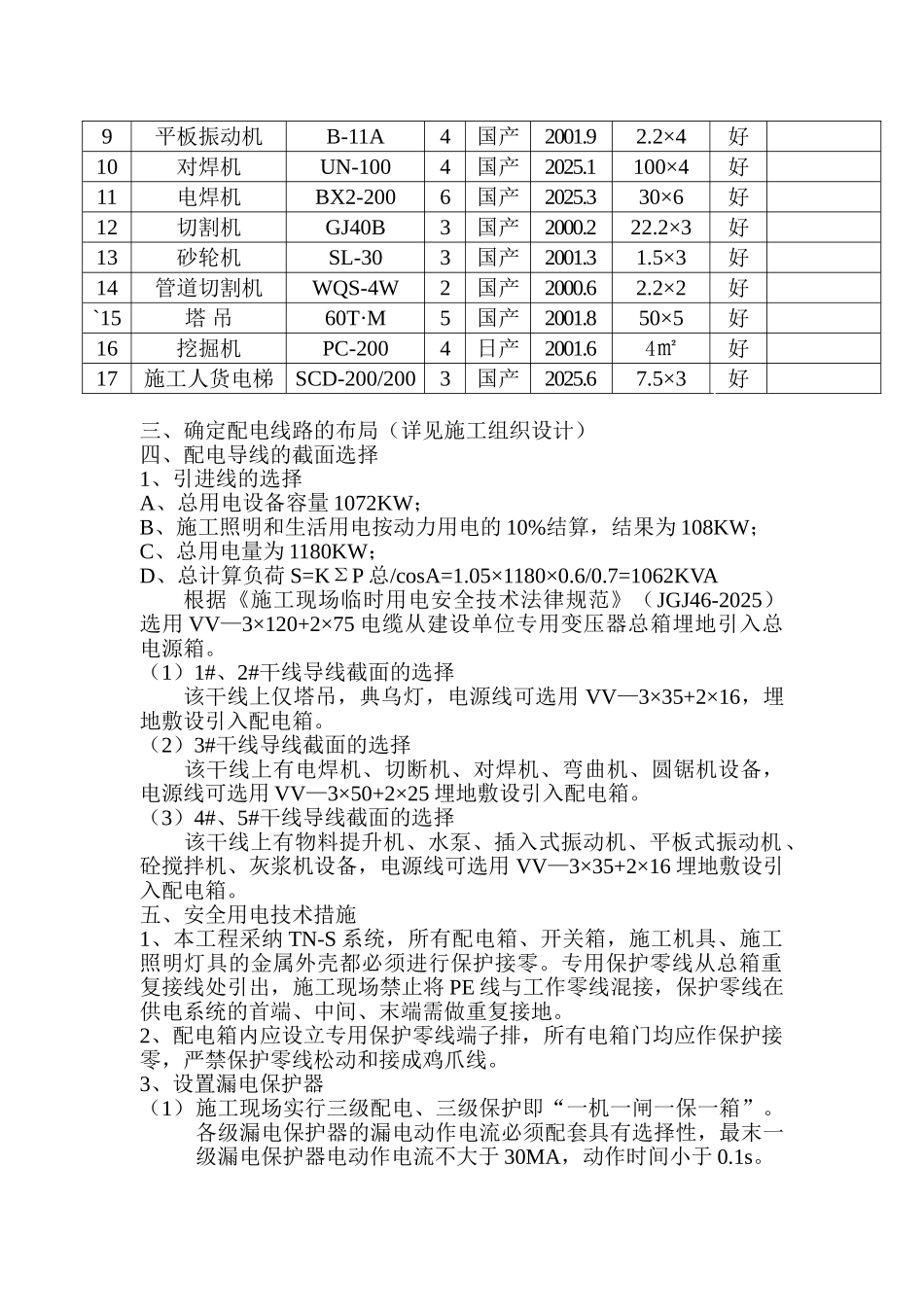

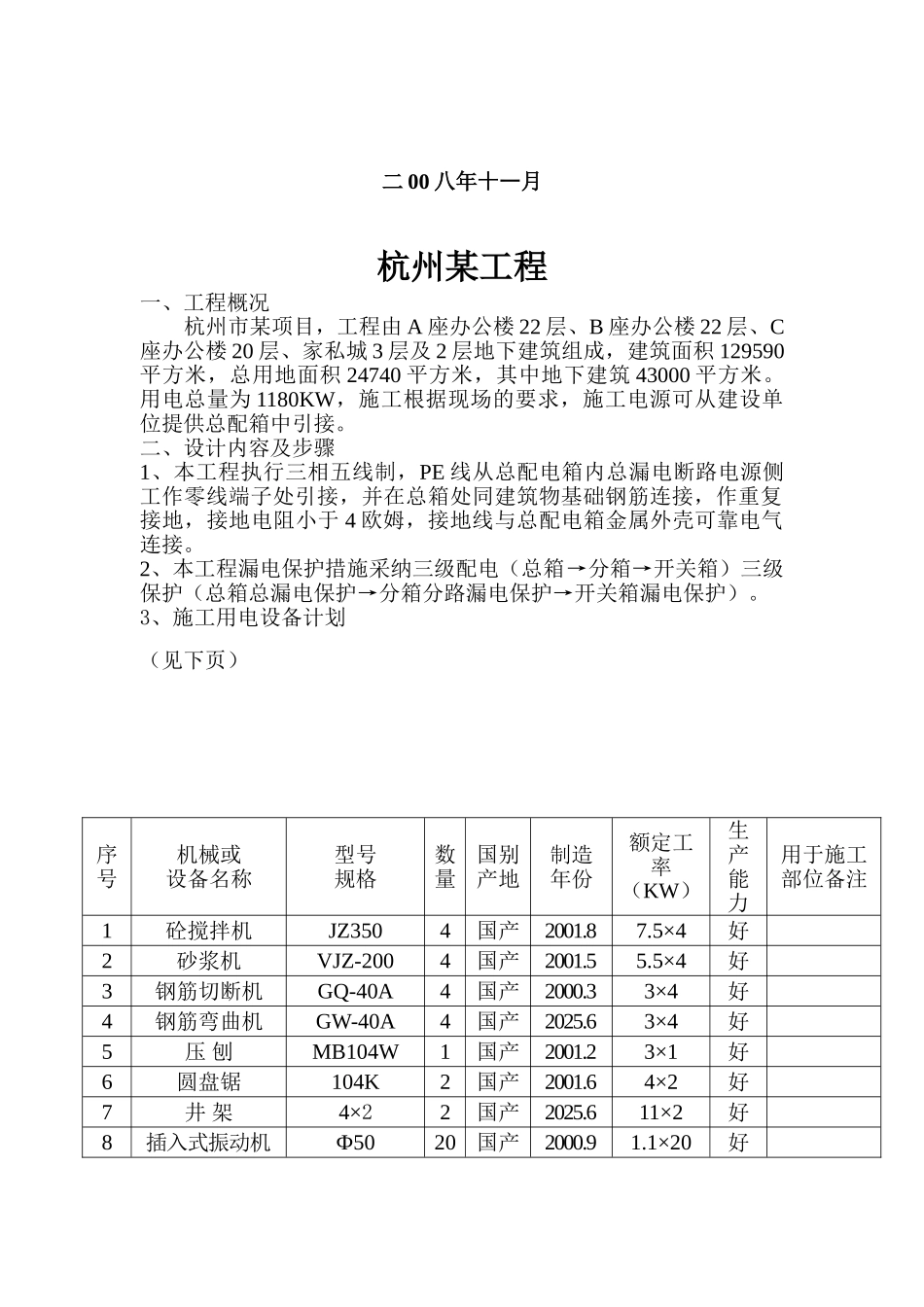

杭州某工程临时用电专项方案编制: 审核: 审定: 二 00 八年十一月杭州某工程一、工程概况杭州市某项目,工程由 A 座办公楼 22 层、B 座办公楼 22 层、C座办公楼 20 层、家私城 3 层及 2 层地下建筑组成,建筑面积 129590平方米,总用地面积 24740 平方米,其中地下建筑 43000 平方米。用电总量为 1180KW,施工根据现场的要求,施工电源可从建设单位提供总配箱中引接。二、设计内容及步骤1、本工程执行三相五线制,PE 线从总配电箱内总漏电断路电源侧工作零线端子处引接,并在总箱处同建筑物基础钢筋连接,作重复接地,接地电阻小于 4 欧姆,接地线与总配电箱金属外壳可靠电气连接。2、本工程漏电保护措施采纳三级配电(总箱→分箱→开关箱)三级保护(总箱总漏电保护→分箱分路漏电保护→开关箱漏电保护)。3、施工用电设备计划(见下页)序号机械或设备名称型号规格数量国别产地制造年份额定工率(KW)生产能力用于施工部位备注1砼搅拌机JZ3504国产2001.87.5×4好2砂浆机VJZ-2004国产2001.55.5×4好3钢筋切断机GQ-40A4国产2000.33×4好4钢筋弯曲机GW-40A4国产2025.63×4好5压 刨MB104W1国产2001.23×1好6圆盘锯104K2国产2001.64×2好7井 架4×22国产2025.611×2好8插入式振动机Ф5020国产2000.91.1×20好9平板振动机B-11A4国产2001.92.2×4好10对焊机UN-1004国产2025.1100×4好11电焊机BX2-2006国产2025.330×6好12切割机GJ40B3国产2000.222.2×3好13砂轮机SL-303国产2001.31.5×3好14管道切割机WQS-4W2国产2000.62.2×2好`15塔 吊60T·M5国产2001.850×5好16挖掘机PC-2004日产2001.64㎡好17施工人货电梯SCD-200/2003国产2025.67.5×3好三、确定配电线路的布局(详见施工组织设计)四、配电导线的截面选择1、引进线的选择A、总用电设备容量 1072KW;B、施工照明和生活用电按动力用电的 10%结算,结果为 108KW;C、总用电量为 1180KW;D、总计算负荷 S=KΣP 总/cosA=1.05×1180×0.6/0.7=1062KVA根据《施工现场临时用电安全技术法律规范》(JGJ46-2025)选用 VV—3×120+2×75 电缆从建设单位专用变压器总箱埋地引入总电源箱。(1)1#、2#干线导线截面的选择该干线上仅塔吊,典乌灯,电源线可选用 VV—3×35+2×16,埋地敷设引入配电箱。(2)3#干线导线截面的选择该干线上有电焊机、切断机、对焊机、弯曲机、圆锯机设备,电源线可选用 VV—3×50+2×25 埋地敷设引入配电箱。(3)4#、5#干线导线截面的...
