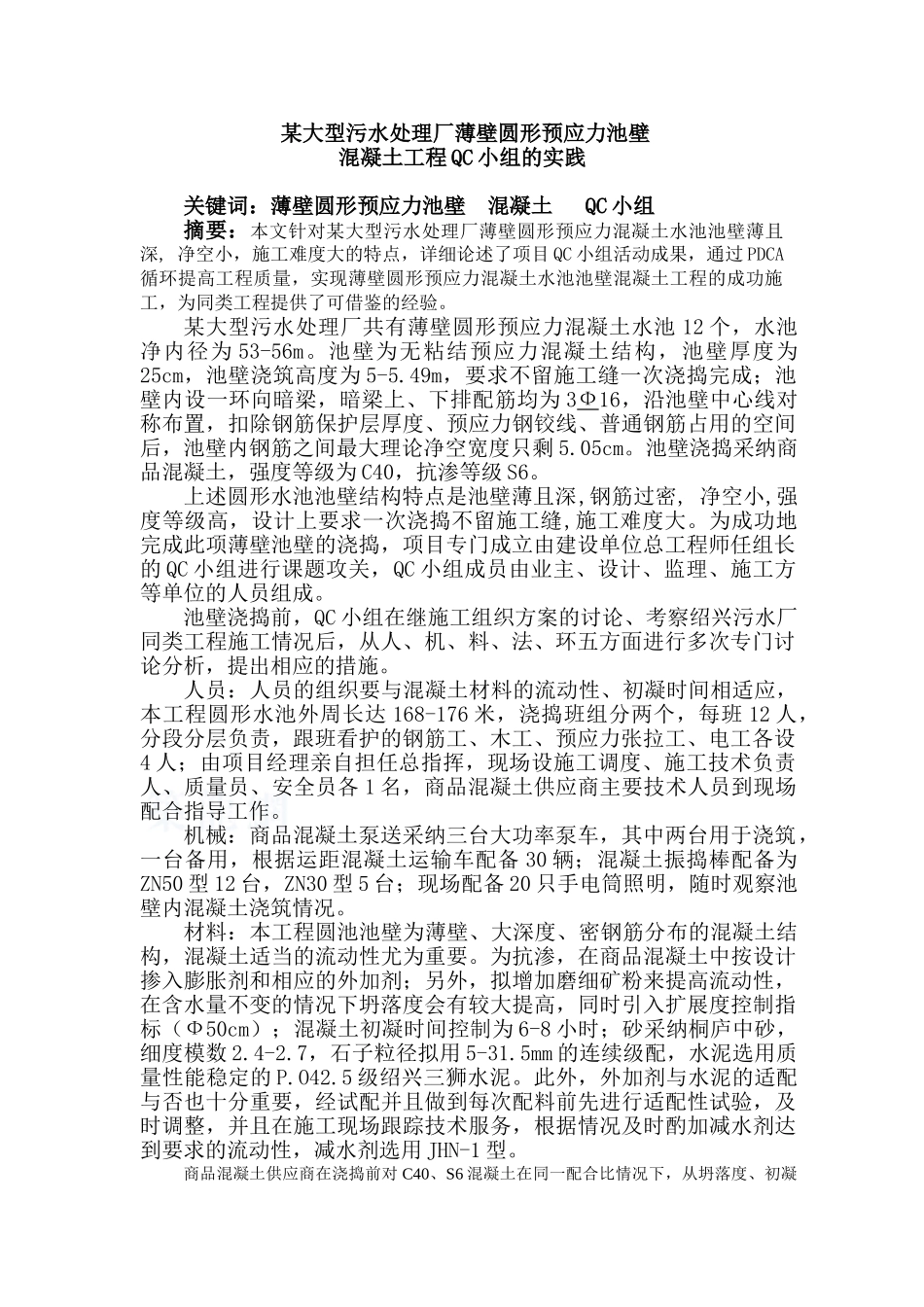

某大型污水处理厂薄壁圆形预应力池壁混凝土工程 QC 小组的实践关键词:薄壁圆形预应力池壁 混凝土 QC 小组摘要:本文针对某大型污水处理厂薄壁圆形预应力混凝土水池池壁薄且深, 净空小,施工难度大的特点,详细论述了项目 QC 小组活动成果,通过 PDCA循环提高工程质量,实现薄壁圆形预应力混凝土水池池壁混凝土工程的成功施工,为同类工程提供了可借鉴的经验
某大型污水处理厂共有薄壁圆形预应力混凝土水池 12 个,水池净内径为 53-56m
池壁为无粘结预应力混凝土结构,池壁厚度为25cm,池壁浇筑高度为 5-5
49m,要求不留施工缝一次浇捣完成;池壁内设一环向暗梁,暗梁上、下排配筋均为 3Ф16,沿池壁中心线对称布置,扣除钢筋保护层厚度、预应力钢铰线、普通钢筋占用的空间后,池壁内钢筋之间最大理论净空宽度只剩 5
池壁浇捣采纳商品混凝土,强度等级为 C40,抗渗等级 S6
上述圆形水池池壁结构特点是池壁薄且深,钢筋过密, 净空小,强度等级高,设计上要求一次浇捣不留施工缝,施工难度大
为成功地完成此项薄壁池壁的浇捣,项目专门成立由建设单位总工程师任组长的 QC 小组进行课题攻关,QC 小组成员由业主、设计、监理、施工方等单位的人员组成
池壁浇捣前,QC 小组在继施工组织方案的讨论、考察绍兴污水厂同类工程施工情况后,从人、机、料、法、环五方面进行多次专门讨论分析,提出相应的措施
人员:人员的组织要与混凝土材料的流动性、初凝时间相适应,本工程圆形水池外周长达 168-176 米,浇捣班组分两个,每班 12 人,分段分层负责,跟班看护的钢筋工、木工、预应力张拉工、电工各设4 人;由项目经理亲自担任总指挥,现场设施工调度、施工技术负责人、质量员、安全员各 1 名,商品混凝土供应商主要技术人员到现场配合指导工作
机械:商品混凝土泵送采纳三台大功率泵车,其中两台用于浇筑,一台备用,根
