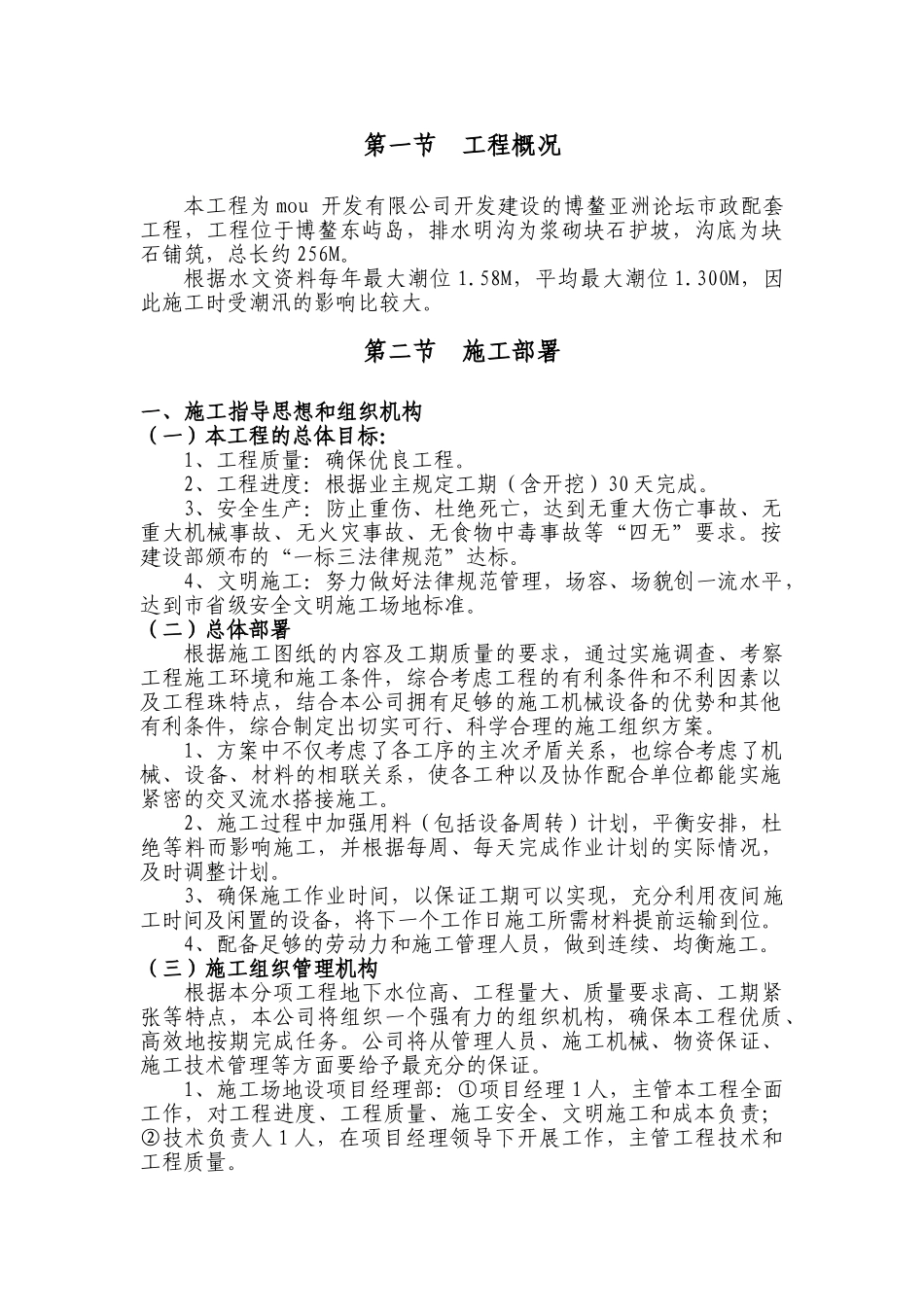

第一节 工程概况本工程为 mou 开发有限公司开发建设的博鳌亚洲论坛市政配套工程,工程位于博鳌东屿岛,排水明沟为浆砌块石护坡,沟底为块石铺筑,总长约 256M
根据水文资料每年最大潮位 1
58M,平均最大潮位 1
300M,因此施工时受潮汛的影响比较大
第二节 施工部署一、施工指导思想和组织机构(一)本工程的总体目标:1、工程质量:确保优良工程
2、工程进度:根据业主规定工期(含开挖)30 天完成
3、安全生产:防止重伤、杜绝死亡,达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求
按建设部颁布的“一标三法律规范”达标
4、文明施工:努力做好法律规范管理,场容、场貌创一流水平,达到市省级安全文明施工场地标准
(二)总体部署根据施工图纸的内容及工期质量的要求,通过实施调查、考察工程施工环境和施工条件,综合考虑工程的有利条件和不利因素以及工程珠特点,结合本公司拥有足够的施工机械设备的优势和其他有利条件,综合制定出切实可行、科学合理的施工组织方案
1、方案中不仅考虑了各工序的主次矛盾关系,也综合考虑了机械、设备、材料的相联关系,使各工种以及协作配合单位都能实施紧密的交叉流水搭接施工
2、施工过程中加强用料(包括设备周转)计划,平衡安排,杜绝等料而影响施工,并根据每周、每天完成作业计划的实际情况,及时调整计划
3、确保施工作业时间,以保证工期可以实现,充分利用夜间施工时间及闲置的设备,将下一个工作日施工所需材料提前运输到位
4、配备足够的劳动力和施工管理人员,做到连续、均衡施工

(三)施工组织管理机构根据本分项工程地下水位高、工程量大、质量要求高、工期紧张等特点,本公司将组织一个强有力的组织机构,确保本工程优质、高效地按期完成任务
公司将从管理人员、施工机械、物资保证、施工技术管理等方面要给予最充分的保证

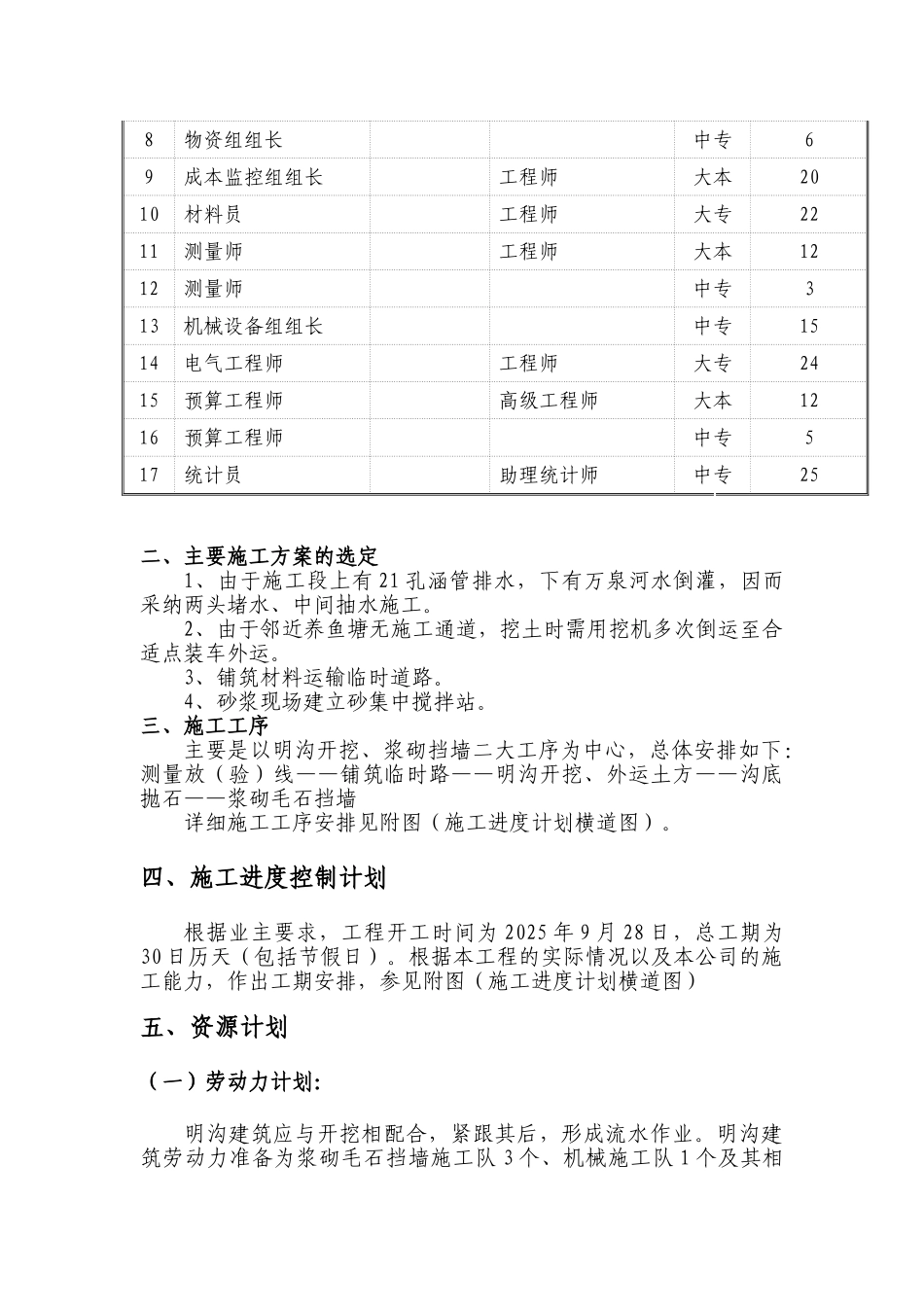

1、施工场地设项目经理部:①项目经理 1 人,主
