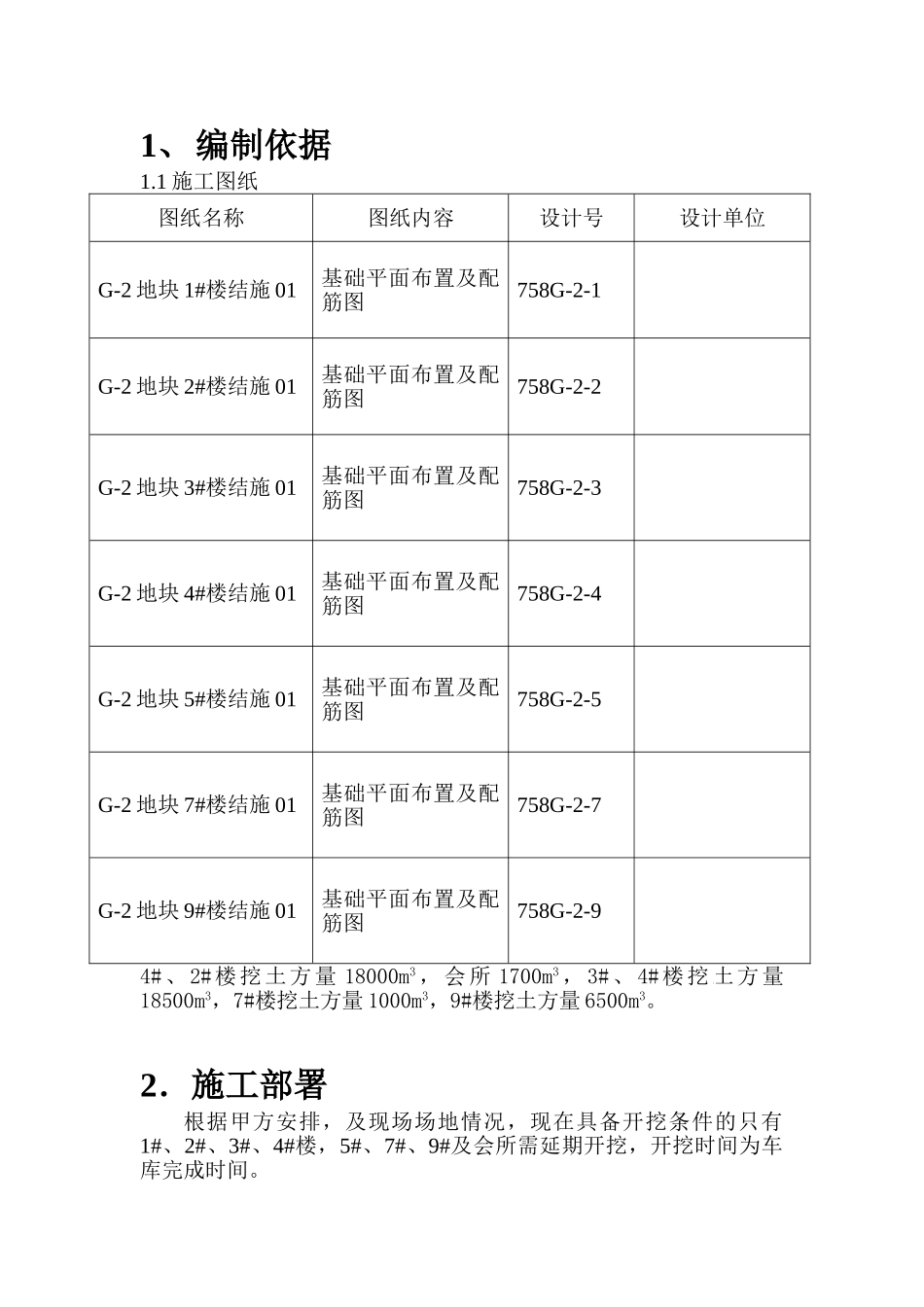

1、编制依据1
1 施工图纸图纸名称图纸内容设计号设计单位G-2 地块 1#楼结施 01基础平面布置及配筋图758G-2-1G-2 地块 2#楼结施 01基础平面布置及配筋图758G-2-2G-2 地块 3#楼结施 01基础平面布置及配筋图758G-2-3G-2 地块 4#楼结施 01基础平面布置及配筋图758G-2-4G-2 地块 5#楼结施 01基础平面布置及配筋图758G-2-5G-2 地块 7#楼结施 01基础平面布置及配筋图758G-2-7G-2 地块 9#楼结施 01基础平面布置及配筋图758G-2-94#、 2#楼挖土方量 18000m3 ,会所 1700m3 , 3# 、4# 楼挖土方量18500m3,7#楼挖土方量 1000m3,9#楼挖土方量 6500m3

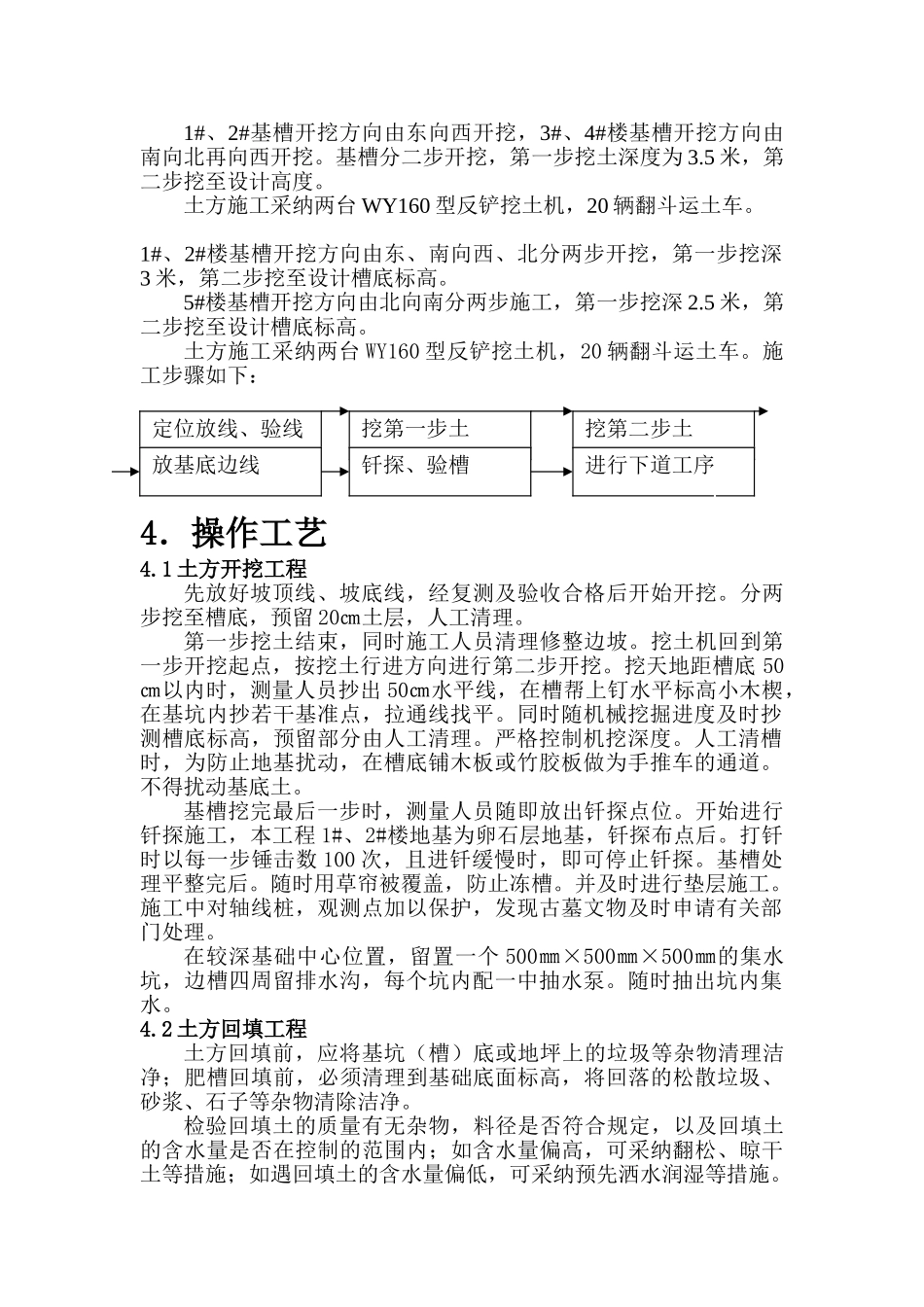

2.施工部署根据甲方安排,及现场场地情况,现在具备开挖条件的只有1#、2#、3#、4#楼,5#、7#、9#及会所需延期开挖,开挖时间为车库完成时间
1#、2#基槽开挖方向由东向西开挖,3#、4#楼基槽开挖方向由南向北再向西开挖
基槽分二步开挖,第一步挖土深度为 3
5 米,第二步挖至设计高度
土方施工采纳两台 WY160 型反铲挖土机,20 辆翻斗运土车
1#、2#楼基槽开挖方向由东、南向西、北分两步开挖,第一步挖深3 米,第二步挖至设计槽底标高
5#楼基槽开挖方向由北向南分两步施工,第一步挖深 2
5 米,第二步挖至设计槽底标高
土方施工采纳两台 WY160 型反铲挖土机,20 辆翻斗运土车
施工步骤如下:4.操作工艺4
1 土方开挖工程先放好坡顶线、坡底线,经复测及验收合格后开始开挖
分两步挖至槽底,预留 20㎝土层,人工清理
第一步挖土结束,同时施工人员清理修整边坡
挖土机回到第一步开挖起点,按挖土行进方向进行第二步开挖
挖天地距槽底 50㎝以内时,测量人员抄出 50㎝水平线,在槽帮上钉水平标高
