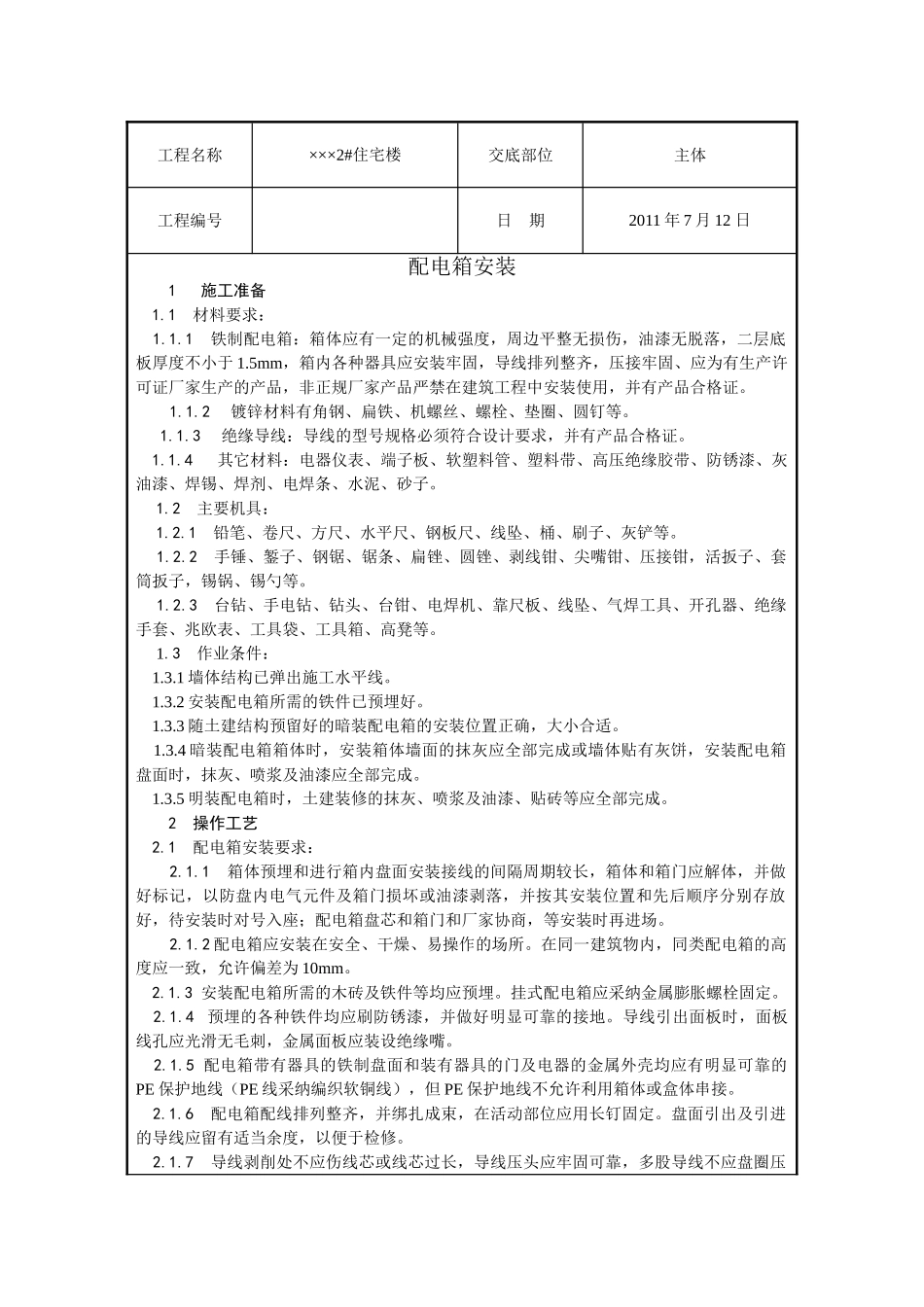

工程名称×××2#住宅楼交底部位主体工程编号日 期2011 年 7 月 12 日配电箱安装1 施工准备 1
1 材料要求: 1
1 铁制配电箱:箱体应有一定的机械强度,周边平整无损伤,油漆无脱落,二层底板厚度不小于 1
5mm,箱内各种器具应安装牢固,导线排列整齐,压接牢固、应为有生产许可证厂家生产的产品,非正规厂家产品严禁在建筑工程中安装使用,并有产品合格证
2 镀锌材料有角钢、扁铁、机螺丝、螺栓、垫圈、圆钉等
3 绝缘导线:导线的型号规格必须符合设计要求,并有产品合格证
4 其它材料:电器仪表、端子板、软塑料管、塑料带、高压绝缘胶带、防锈漆、灰油漆、焊锡、焊剂、电焊条、水泥、砂子
2 主要机具: 1
1 铅笔、卷尺、方尺、水平尺、钢板尺、线坠、桶、刷子、灰铲等
2 手锤、錾子、钢锯、锯条、扁锉、圆锉、剥线钳、尖嘴钳、压接钳,活扳子、套筒扳子,锡锅、锡勺等
3 台钻、手电钻、钻头、台钳、电焊机、靠尺板、线坠、气焊工具、开孔器、绝缘手套、兆欧表、工具袋、工具箱、高凳等
3 作业条件: 1
1 墙体结构已弹出施工水平线
2 安装配电箱所需的铁件已预埋好
3 随土建结构预留好的暗装配电箱的安装位置正确,大小合适
4 暗装配电箱箱体时,安装箱体墙面的抹灰应全部完成或墙体贴有灰饼,安装配电箱盘面时,抹灰、喷浆及油漆应全部完成
5 明装配电箱时,土建装修的抹灰、喷浆及油漆、贴砖等应全部完成

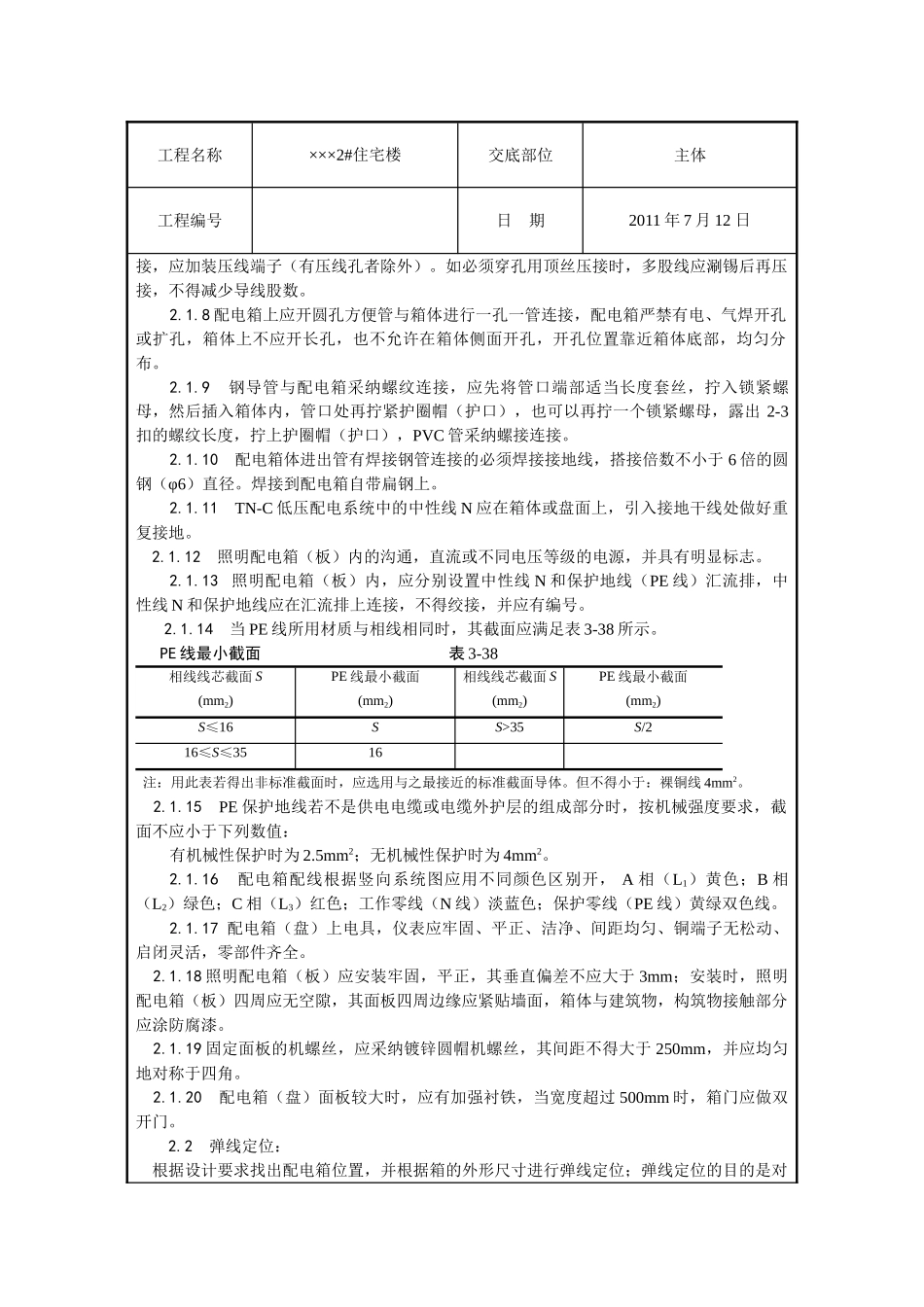

2 操作工艺 2
1 配电箱安装要求:2
1 箱体预埋和进行箱内盘面安装接线的间隔周期较长,箱体和箱门应解体,并做好标记,以防盘内电气元件及箱门损坏或油漆剥落,并按其安装位置和先后顺序分别存放好,待安装时对号入座;配电箱盘芯和箱门和厂家协商,等安装时再进场
2 配电箱应安装在
