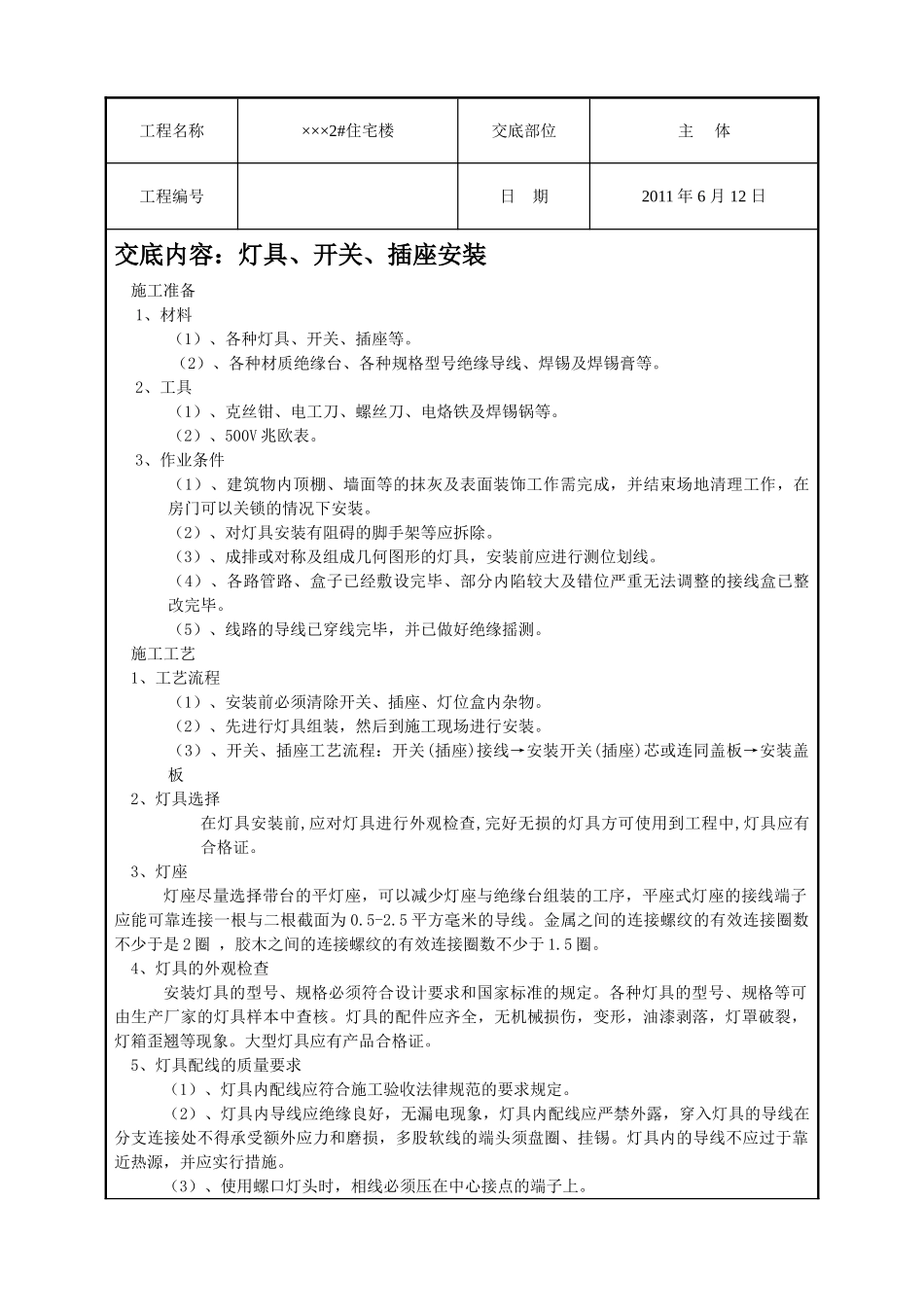

工程名称×××2#住宅楼交底部位主 体工程编号日 期2011 年 6 月 12 日交底内容:灯具、开关、插座安装施工准备1、材料(1)、各种灯具、开关、插座等。(2)、各种材质绝缘台、各种规格型号绝缘导线、焊锡及焊锡膏等。2、工具(1)、克丝钳、电工刀、螺丝刀、电烙铁及焊锡锅等。(2)、500V 兆欧表。3、作业条件(1)、建筑物内顶棚、墙面等的抹灰及表面装饰工作需完成,并结束场地清理工作,在房门可以关锁的情况下安装。(2)、对灯具安装有阻碍的脚手架等应拆除。(3)、成排或对称及组成几何图形的灯具,安装前应进行测位划线。(4)、各路管路、盒子已经敷设完毕、部分内陷较大及错位严重无法调整的接线盒已整改完毕。(5)、线路的导线已穿线完毕,并已做好绝缘摇测。施工工艺1、工艺流程(1)、安装前必须清除开关、插座、灯位盒内杂物。(2)、先进行灯具组装,然后到施工现场进行安装。(3)、开关、插座工艺流程:开关(插座)接线→安装开关(插座)芯或连同盖板→安装盖板2、灯具选择在灯具安装前,应对灯具进行外观检查,完好无损的灯具方可使用到工程中,灯具应有合格证。3、灯座灯座尽量选择带台的平灯座,可以减少灯座与绝缘台组装的工序,平座式灯座的接线端子应能可靠连接一根与二根截面为 0.5-2.5 平方毫米的导线。金属之间的连接螺纹的有效连接圈数不少于是 2 圈 ,胶木之间的连接螺纹的有效连接圈数不少于 1.5 圈。4、灯具的外观检查安装灯具的型号、规格必须符合设计要求和国家标准的规定。各种灯具的型号、规格等可由生产厂家的灯具样本中查核。灯具的配件应齐全,无机械损伤,变形,油漆剥落,灯罩破裂,灯箱歪翘等现象。大型灯具应有产品合格证。5、灯具配线的质量要求(1)、灯具内配线应符合施工验收法律规范的要求规定。(2)、灯具内导线应绝缘良好,无漏电现象,灯具内配线应严禁外露,穿入灯具的导线在分支连接处不得承受额外应力和磨损,多股软线的端头须盘圈、挂锡。灯具内的导线不应过于靠近热源,并应实行措施。(3)、使用螺口灯头时,相线必须压在中心接点的端子上。工程名称×××2#住宅楼交底部位主 体工程编号日 期2011 年 6 月 12 日6、按安装地点选择灯具照明灯具的选择应按设计图纸指定的型号进行。7、照明装置塑料台的安装安装塑料台前,应检查导线回路各种线头是否正确,选用的塑料台是否合适。塑料台不需钻孔可直接固定灯具。固定直径 100mm 及以上的塑料台的螺丝不能少于二根;...
